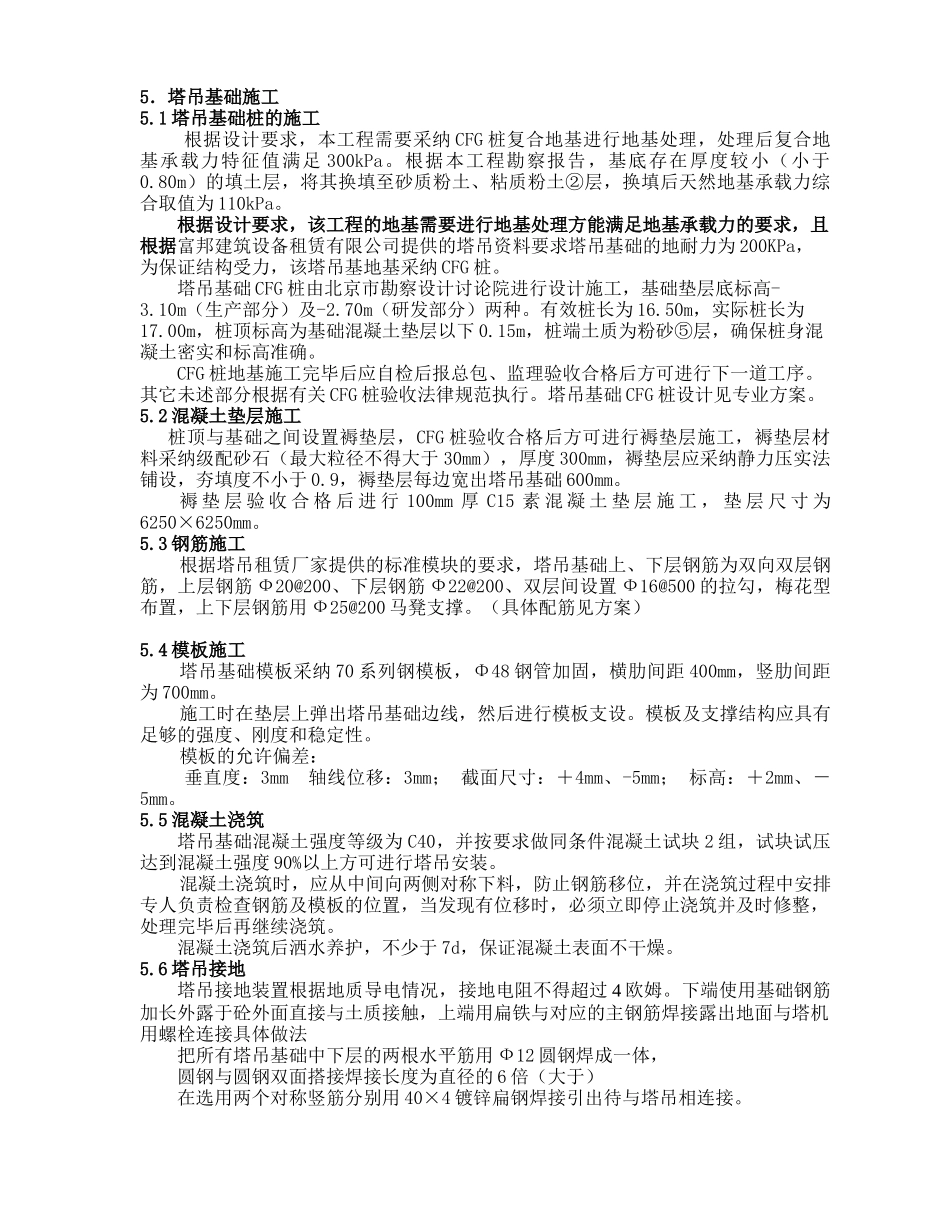

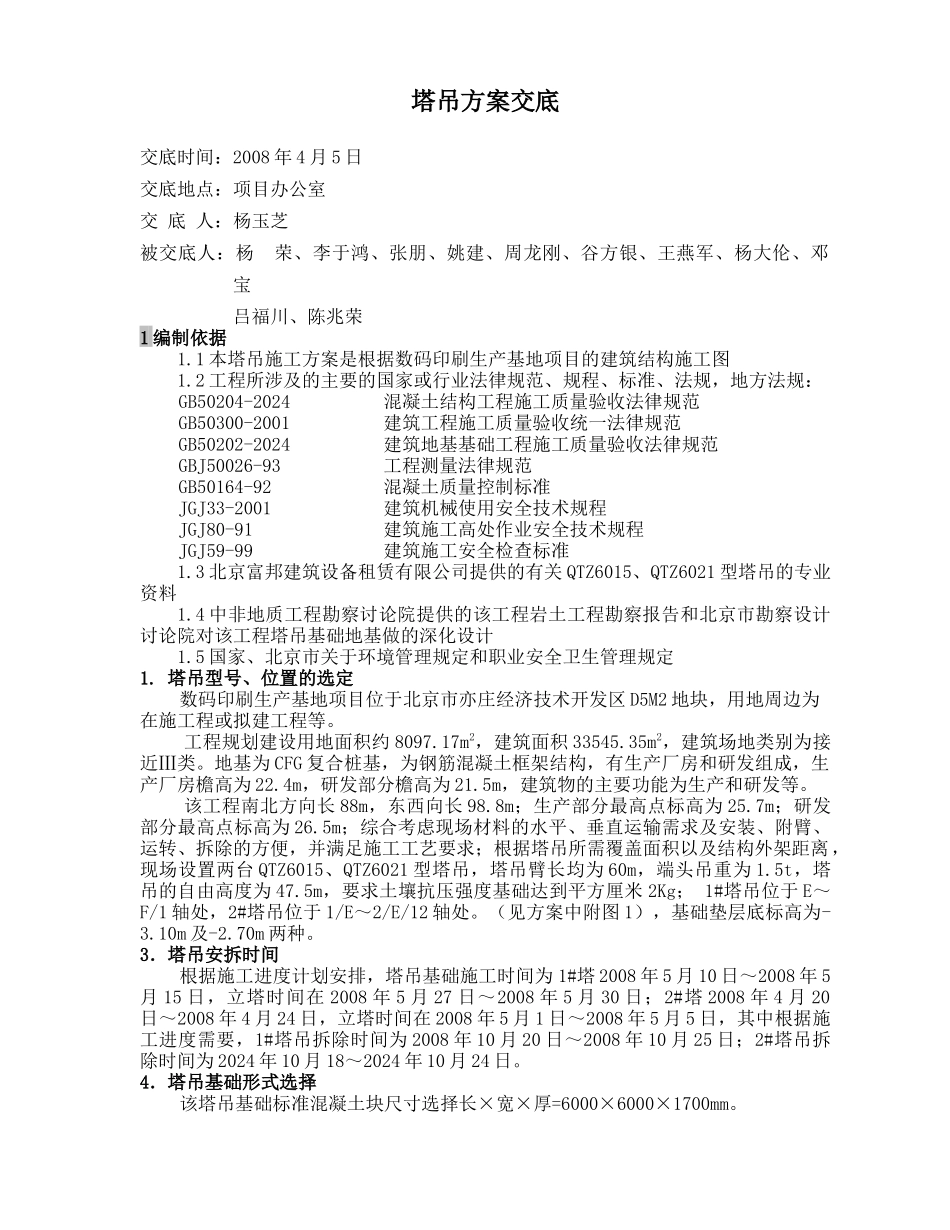

塔吊方案交底交底时间:2008 年 4 月 5 日交底地点:项目办公室交 底 人:杨玉芝 被交底人:杨 荣、李于鸿、张朋、姚建、周龙刚、谷方银、王燕军、杨大伦、邓 宝 吕福川、陈兆荣1 编制依据1.1 本塔吊施工方案是根据数码印刷生产基地项目的建筑结构施工图1.2 工程所涉及的主要的国家或行业法律规范、规程、标准、法规,地方法规:GB50204-2024 混凝土结构工程施工质量验收法律规范GB50300-2001 建筑工程施工质量验收统一法律规范GB50202-2024 建筑地基基础工程施工质量验收法律规范GBJ50026-93 工程测量法律规范GB50164-92 混凝土质量控制标准JGJ33-2001 建筑机械使用安全技术规程JGJ80-91 建筑施工高处作业安全技术规程JGJ59-99 建筑施工安全检查标准1.3 北京富邦建筑设备租赁有限公司提供的有关 QTZ6015、QTZ6021 型塔吊的专业资料1.4 中非地质工程勘察讨论院提供的该工程岩土工程勘察报告和北京市勘察设计讨论院对该工程塔吊基础地基做的深化设计1.5 国家、北京市关于环境管理规定和职业安全卫生管理规定1. 塔吊型号、位置的选定数码印刷生产基地项目位于北京市亦庄经济技术开发区 D5M2 地块,用地周边为在施工程或拟建工程等。工程规划建设用地面积约 8097.17m2,建筑面积 33545.35m2,建筑场地类别为接近Ⅲ类。地基为 CFG 复合桩基,为钢筋混凝土框架结构,有生产厂房和研发组成,生产厂房檐高为 22.4m,研发部分檐高为 21.5m,建筑物的主要功能为生产和研发等。该工程南北方向长 88m,东西向长 98.8m;生产部分最高点标高为 25.7m;研发部分最高点标高为 26.5m;综合考虑现场材料的水平、垂直运输需求及安装、附臂、运转、拆除的方便,并满足施工工艺要求;根据塔吊所需覆盖面积以及结构外架距离,现场设置两台 QTZ6015、QTZ6021 型塔吊,塔吊臂长均为 60m,端头吊重为 1.5t,塔吊的自由高度为 47.5m,要求土壤抗压强度基础达到平方厘米 2Kg; 1#塔吊位于 E~F/1 轴处,2#塔吊位于 1/E~2/E/12 轴处。(见方案中附图 1),基础垫层底标高为-3.10m 及-2.70m 两种。3.塔吊安拆时间根据施工进度计划安排,塔吊基础施工时间为 1#塔 2008 年 5 月 10 日~2008 年 5月 15 日,立塔时间在 2008 年 5 月 27 日~2008 年 5 月 30 日;2#塔 2008 年 4 月 20日~2008 年 4 月 24 日,立塔时间在 2008 年 5 月 1 日~2008 年 5 月 5 日,其中根据施工...
