一、编制依据:根据长春理工大学泉州学院学生宿舍楼 B 栋施工图纸和施工组织设计的要求和 制造型号为 施工电梯的技术指标及有关规定进行编制
二、工程概况: 本工程为长春理工大学泉州学院学生宿舍楼 B 栋,位于石狮市宝盖风景区,该工程建筑面积 6967
37㎡,结构质式:框架六层,底层层高为 3
5米,二层至六层为 3
3 米建筑物总高度 20 米
为满足工程施工垂直运输的要求,安装 施工电梯一部
井架基础,为以保证地基承载力达到设计要求,从基坑底部浇筑 30 厚的 C20 砼,具体施工方案 混凝土基础上预埋锚固螺栓,固定在基础钢筋上,预先埋设位置必须准确,螺栓外露部分涂上黄油并用油纸包好,以免沾上水泥浆
三, 施工部署:根据本工程特点:安装一部施工电梯作为人员上下和物料集散的垂直运输机械
选用 制造,型号: ;吊笼外形尺寸(长×宽×高):3×1
7 米;安装高度选用宿舍楼 30M, 二、安装拆除作业人员组成与职责:安拆单位资质与安装拆除人员组成待施工电梯进场前报与相关单位审核

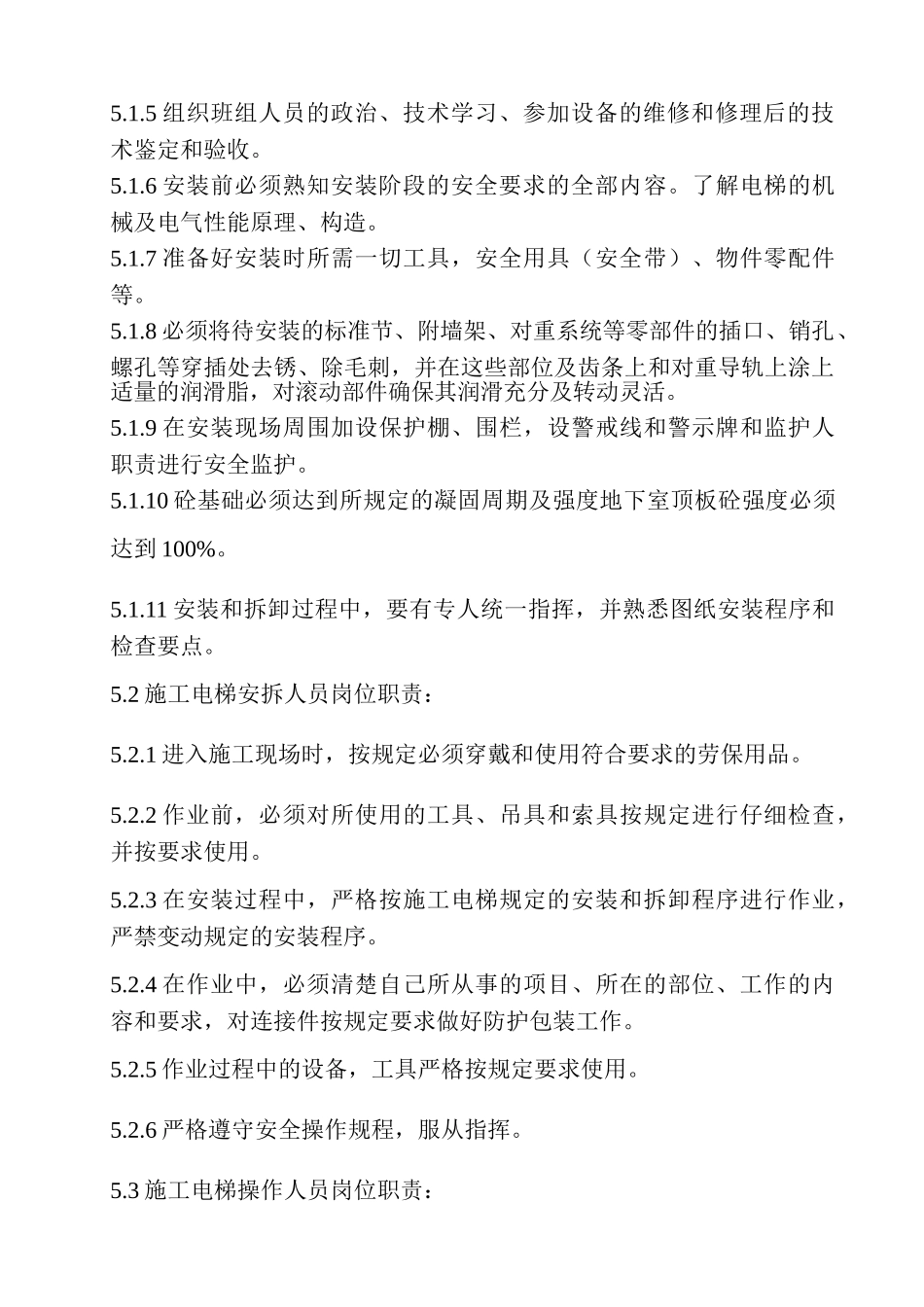

1 施工电梯安拆班长岗位职责:5
1 根据施工生产需要,组织班组人员负责机械设备的进场、安拆、调试、转场的工作,做好机械设备性能和工作场地的安全交底,确保人机安全
2 对参加安装的人员进行安全教育和安全技术交底,被交底本人进行签字手续,安拆人员需经过专业培训考试,持证上岗
3 组织全部人员学习安装方案和安全要求,一切行动听指挥,把安全工作放在首位
4 患有心脏病、高血压、癫病等疾病人员不得上高空作业
5 组织班组人员的政治、技术学习、参加设备的维修和修理后的技术鉴定和验收
6 安装前必须熟知安装阶段的安全要求的全部内容
了解电梯的机械及电气性能原理、构造
7 准备好安装时所需一切工具,安全用具(安全带)、物件零配件等

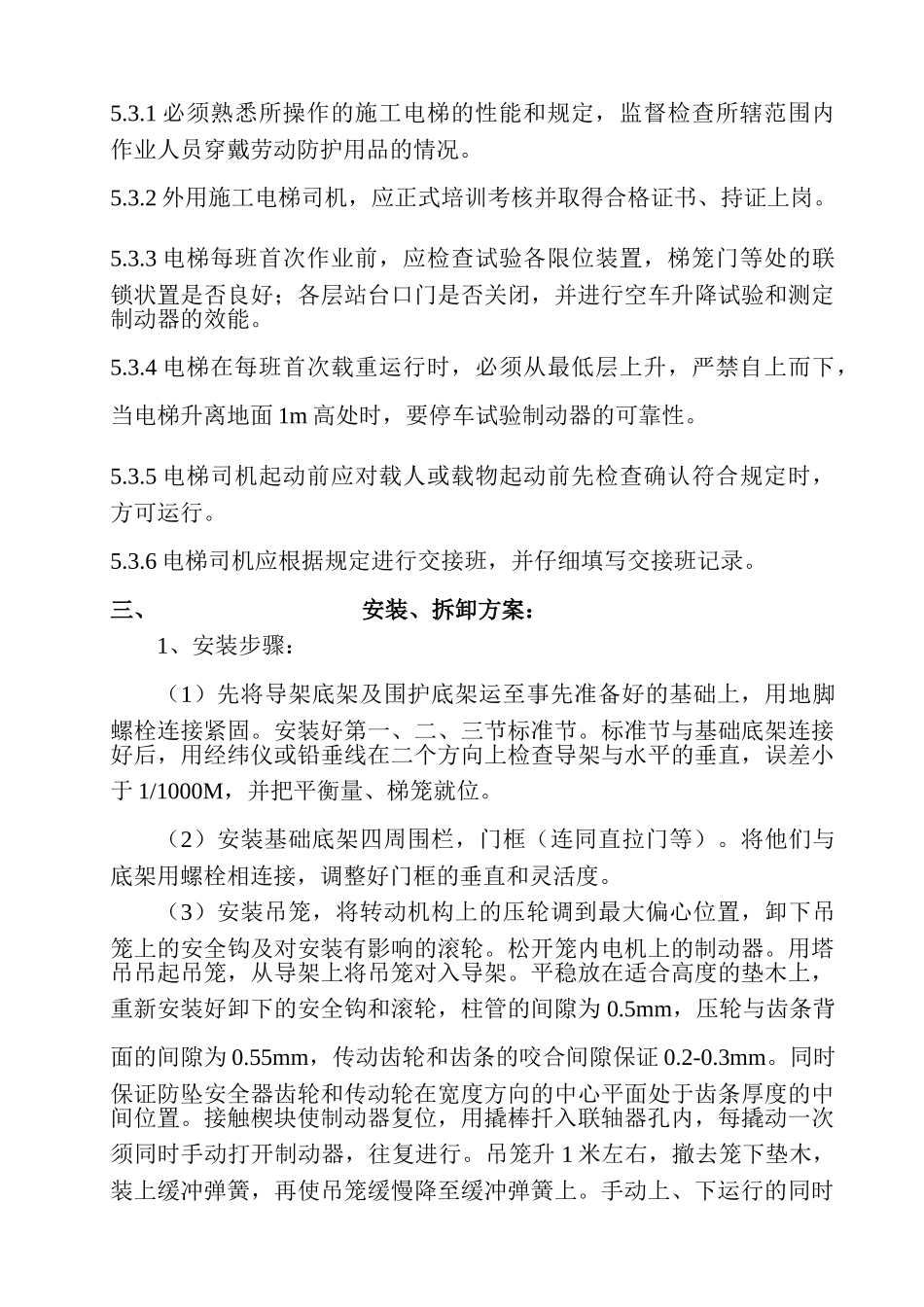

8 必须将待
