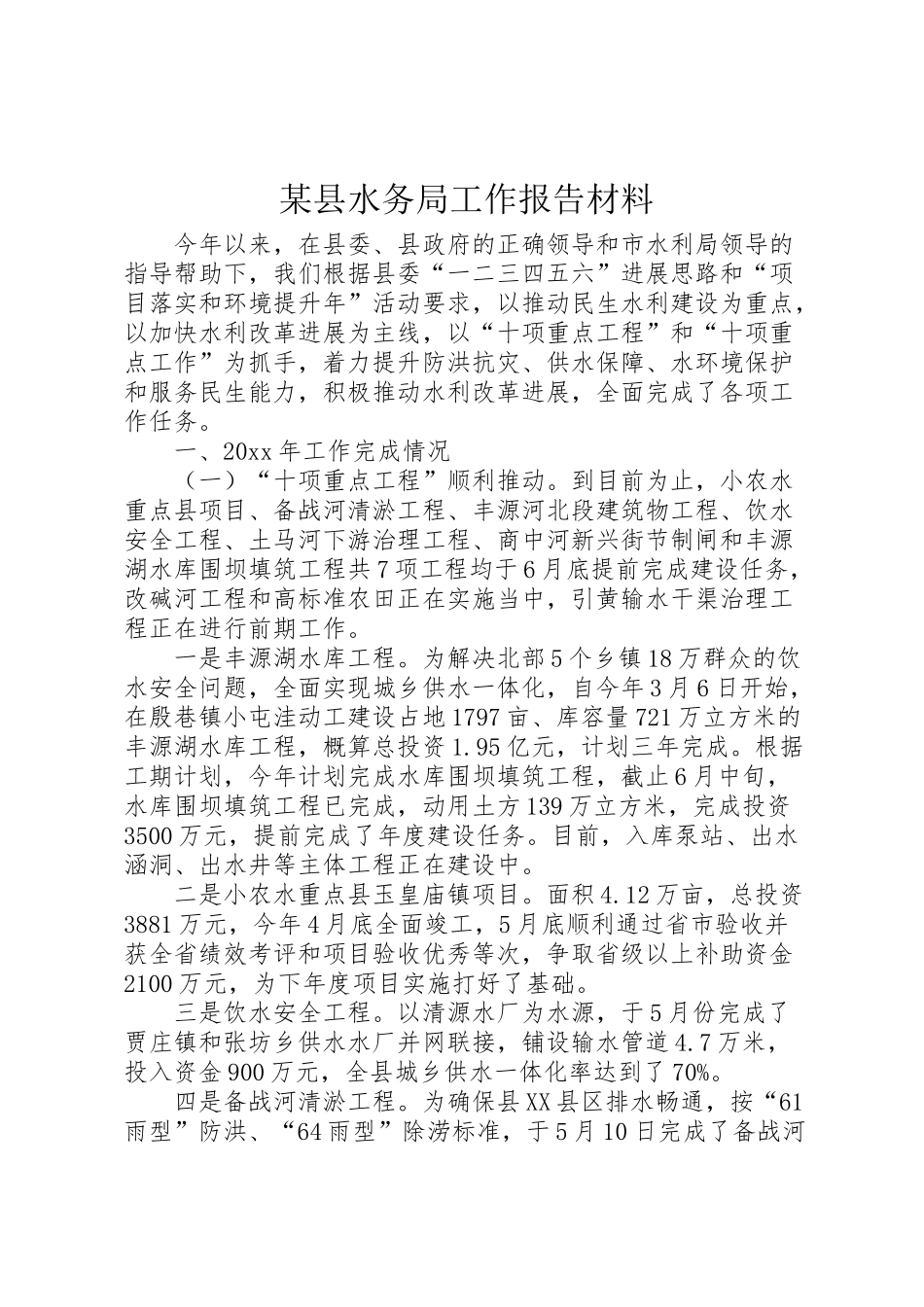

某县水务局工作报告材料 今年以来,在县委、县政府的正确领导和市水利局领导的指导帮助下,我们根据县委“一二三四五六”进展思路和“项目落实和环境提升年”活动要求,以推动民生水利建设为重点,以加快水利改革进展为主线,以“十项重点工程”和“十项重点工作”为抓手,着力提升防洪抗灾、供水保障、水环境保护和服务民生能力,积极推动水利改革进展,全面完成了各项工作任务
一、20xx 年工作完成情况 (一)“十项重点工程”顺利推动
到目前为止,小农水重点县项目、备战河清淤工程、丰源河北段建筑物工程、饮水安全工程、土马河下游治理工程、商中河新兴街节制闸和丰源湖水库围坝填筑工程共 7 项工程均于 6 月底提前完成建设任务,改碱河工程和高标准农田正在实施当中,引黄输水干渠治理工程正在进行前期工作
一是丰源湖水库工程
为解决北部 5 个乡镇 18 万群众的饮水安全问题,全面实现城乡供水一体化,自今年 3 月 6 日开始,在殷巷镇小屯洼动工建设占地 1797 亩、库容量 721 万立方米的丰源湖水库工程,概算总投资 1
95 亿元,计划三年完成
根据工期计划,今年计划完成水库围坝填筑工程,截止 6 月中旬,水库围坝填筑工程已完成,动用土方 139 万立方米,完成投资3500 万元,提前完成了年度建设任务
目前,入库泵站、出水涵洞、出水井等主体工程正在建设中
二是小农水重点县玉皇庙镇项目
12 万亩,总投资3881 万元,今年 4 月底全面竣工,5 月底顺利通过省市验收并获全省绩效考评和项目验收优秀等次,争取省级以上补助资金2100 万元,为下年度项目实施打好了基础
三是饮水安全工程
以清源水厂为水源,于 5 月份完成了贾庄镇和张坊乡供水水厂并网联接,铺设输水管道 4
7 万米,投入资金 900 万元,全县城乡供水一体化率达到了 70%
四是备战河清淤工程
为确保县 XX 县区排水畅通
