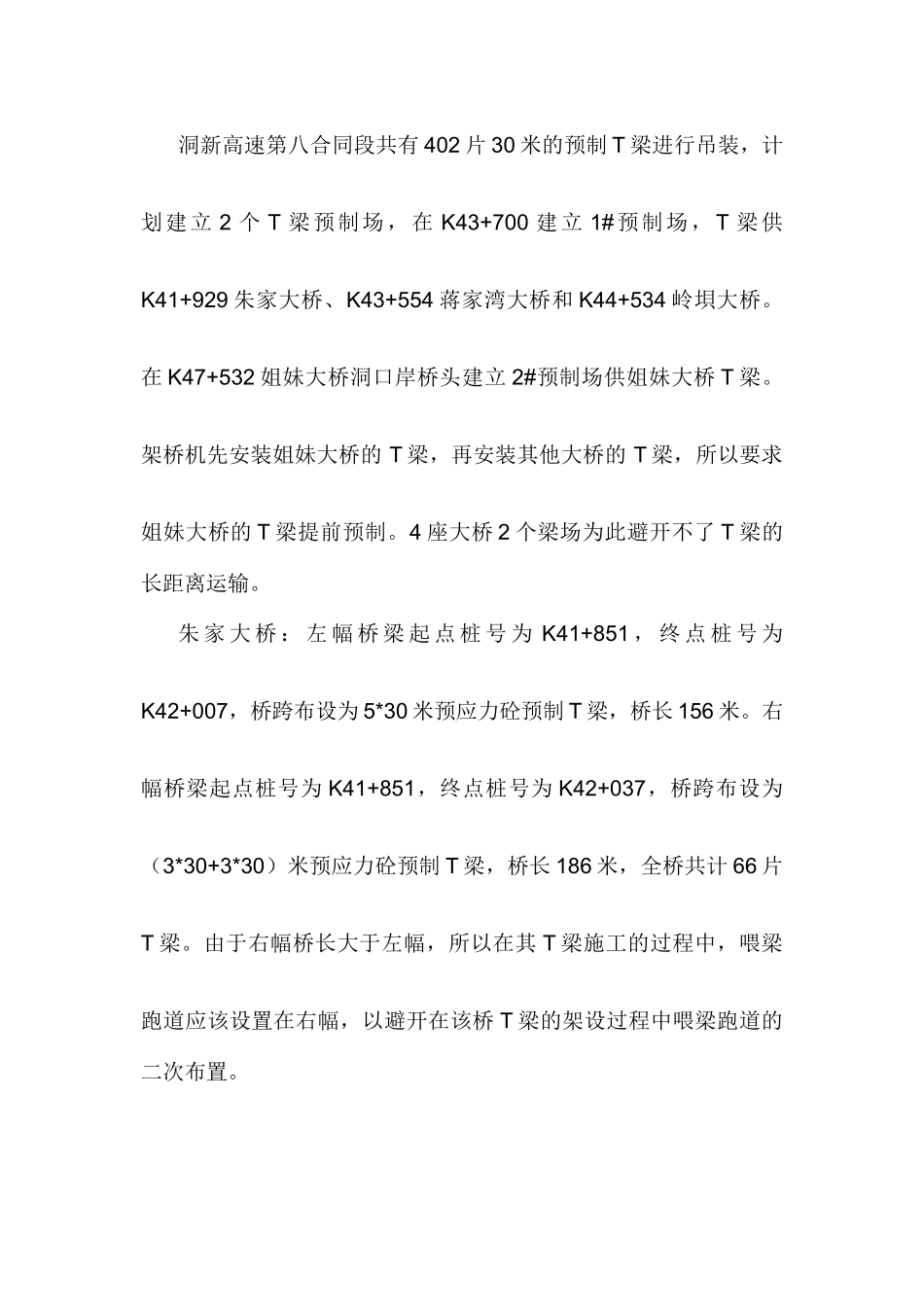

61第一章 专项安全技术方案梁板吊装专项安全技术方案洞新高速第八合同段共有 402 片 30 米的预制 T 梁进行吊装,计划建立 2 个 T 梁预制场,在 K43+700 建立 1#预制场,T 梁供K41+929 朱家大桥、K43+554 蒋家湾大桥和 K44+534 岭垻大桥
在 K47+532 姐妹大桥洞口岸桥头建立 2#预制场供姐妹大桥 T 梁
架桥机先安装姐妹大桥的 T 梁,再安装其他大桥的 T 梁,所以要求姐妹大桥的 T 梁提前预制
4 座大桥 2 个梁场为此避开不了 T 梁的长距离运输
朱 家 大 桥 : 左 幅 桥 梁 起 点 桩 号 为 K41+851 , 终 点 桩 号 为K42+007,桥跨布设为 5*30 米预应力砼预制 T 梁,桥长 156 米
右幅桥梁起点桩号为 K41+851,终点桩号为 K42+037,桥跨布设为(3*30+3*30)米预应力砼预制 T 梁,桥长 186 米,全桥共计 66 片T 梁
由于右幅桥长大于左幅,所以在其 T 梁施工的过程中,喂梁跑道应该设置在右幅,以避开在该桥 T 梁的架设过程中喂梁跑道的二次布置

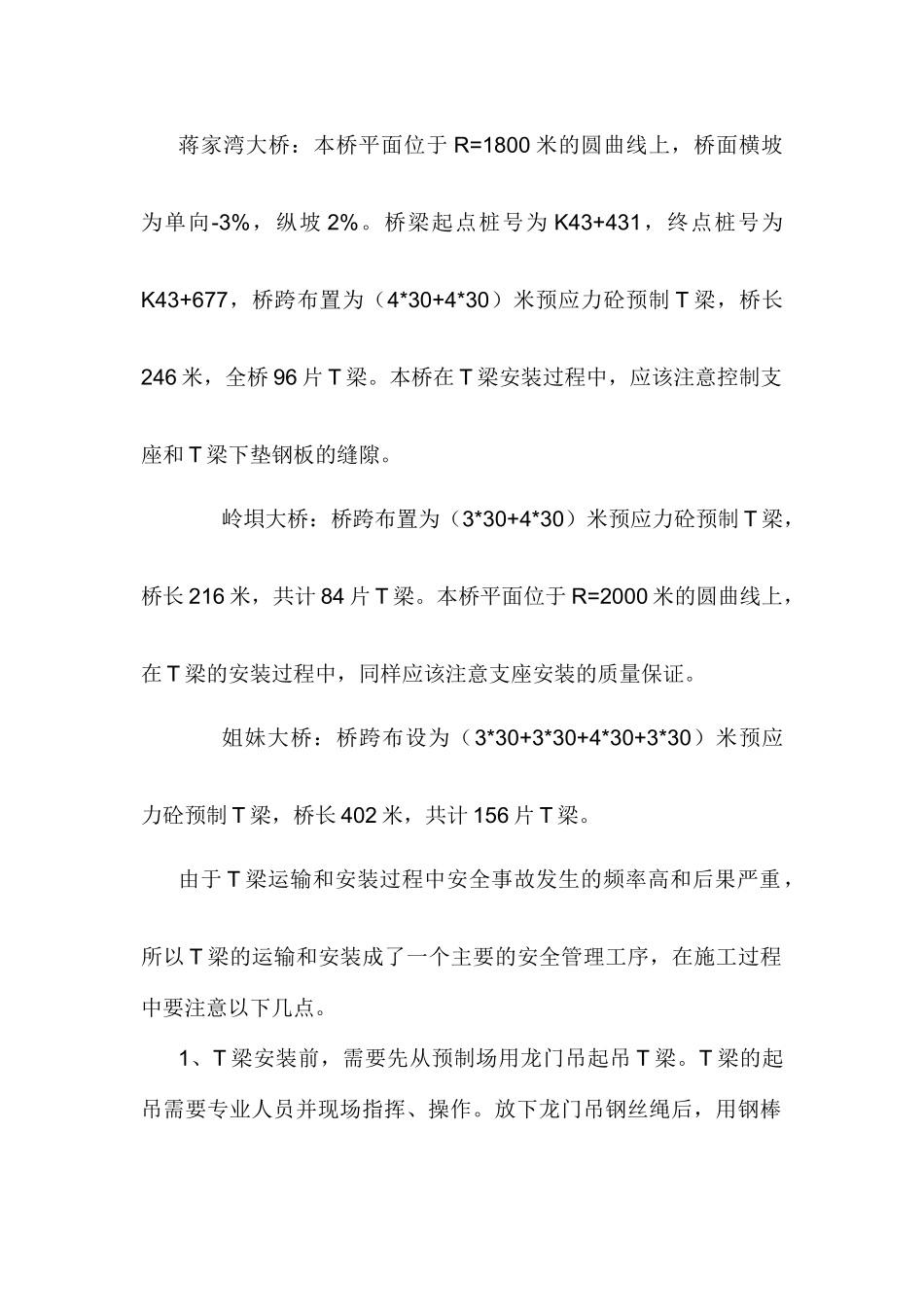

蒋家湾大桥:本桥平面位于 R=1800 米的圆曲线上,桥面横坡为单向-3%,纵坡 2%
桥梁起点桩号为 K43+431,终点桩号为K43+677,桥
