乌苏大桥主梁架设技术1 项目背景乌苏大桥位于黑龙江省抚远县乌苏镇,是中俄重要的口岸大桥
该处位于边陲,人力、物力组织不便,机械、材料进场不便,冬季时间长,可供施工时间短
乌苏大桥主桥采纳独塔单索面混合式钢箱结合梁斜拉桥方案,采纳带大挑臂的钢箱结合桥面板的断面,钢箱采纳工厂分节段制造,现场全断面焊接的方式
主梁全长 280m,宽 26
5m,高 3
沿纵向划分 31 个节段,中间塔梁固结段(0#)块长 15m,为钢筋混凝土结构,其余各段为钢箱梁加钢筋混凝土面板的结合梁结构
钢箱梁共分为 30 个节段,其中 26 个标准节段(Z2~Z14)长 9m,重约 95
4t;两个边跨无索区节段(Z15)长 11
9m,重约 127
2t;塔柱无索区节段(Z1)长 3
5m,重约 37
图 1 断面布置图(单位:m)2 方案比选根据本工程的地理位置以及以往的施工经验,对主梁架设初步拟定为两个方案:支架法和悬臂架设法
1 支架法钢箱梁安装采纳支架法
支架在主跨内按 12m 跨度布置,采纳钢管桩+贝雷梁形式
利用 500t 浮吊将钢箱梁节段吊装到支架上
调整后临时连接,然后进行焊接施工,吊装桥面板
该方案的特点是施工快速,可与主塔施工平行作业,需大型浮吊配合施工,水上支架搭设困难,费用较高
施工快速,但是根据工期安排,支架需渡一次冰凌,结构安全风险较大
2 悬臂架设法设计专用桥面吊架,整体起吊钢箱梁及桥面板,焊接完钢箱梁后,桥面安装桥面板
该方案的特点是悬臂对称安装,不需要大型浮吊,但是需吊挂焊接,且桥面板安装困难,施工工期较长,主梁当塔柱完成后才能施工
冬休季不受天气影响
综合考虑本工程特别的地理位置,采纳吊架法施工更为合理
在吊架设计中,综合考虑钢梁焊接和桥面板安装功能

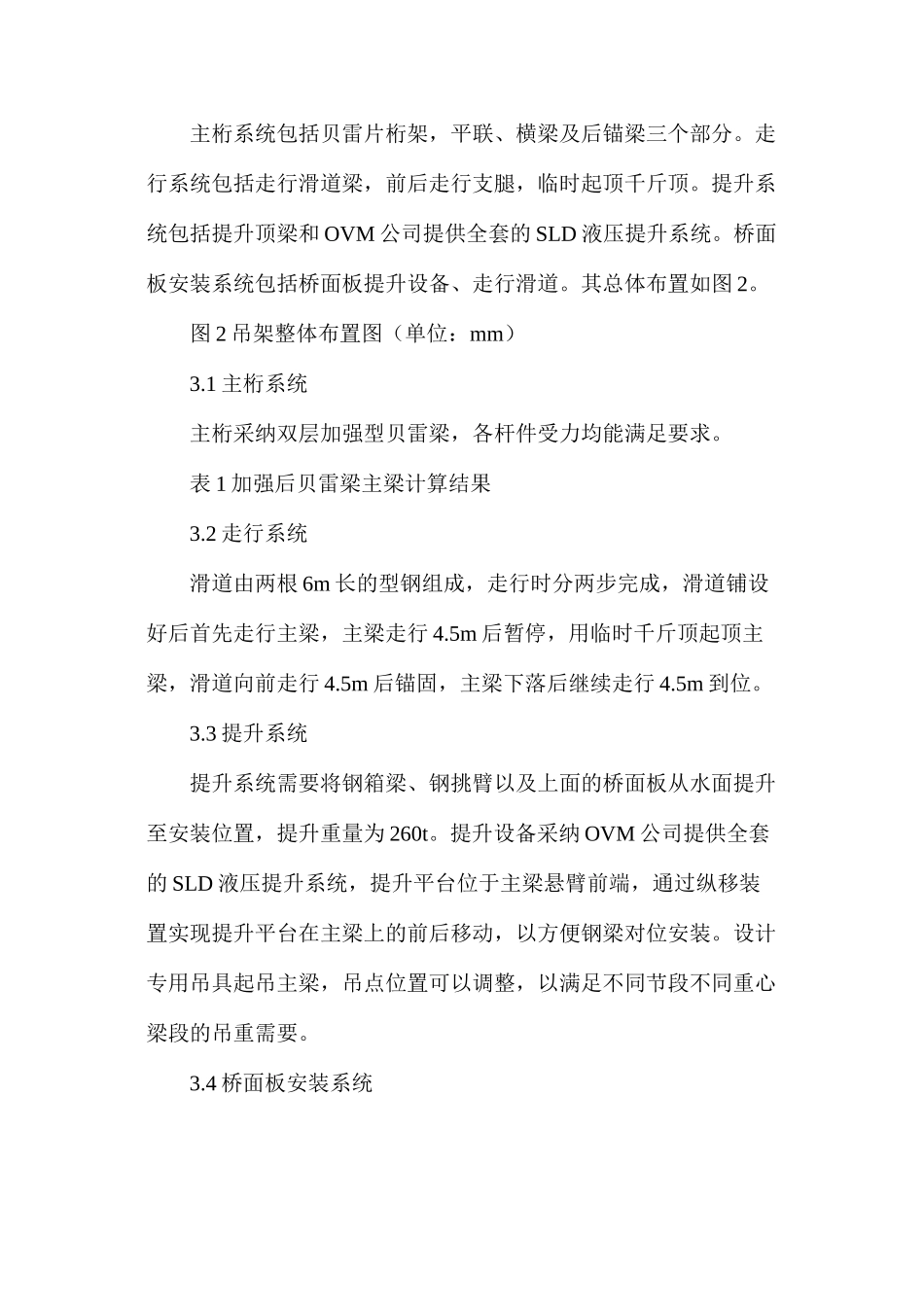

3 吊架设计一般的吊架形式一下两种:(1)由型钢焊接组成的菱形式或者三角式;(2)由箱梁或者贝雷
