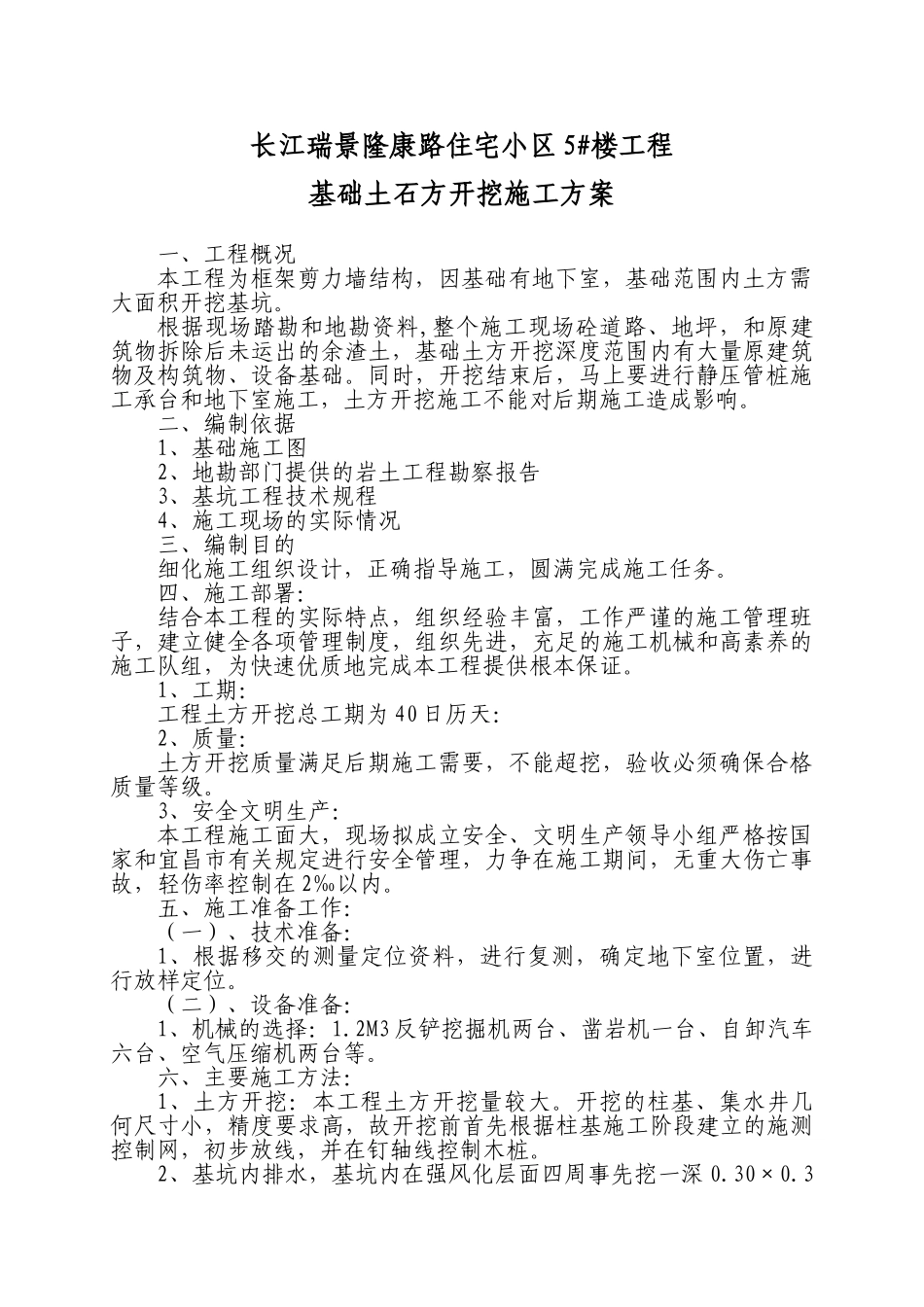

长江瑞景隆康路住宅小区 5#楼程基础土石方开挖施工方案编制单位:宜昌长信建筑工程有限公司编 制 人: 审 核 人: 编制时间:2024 年 07 月 08 日长江瑞景隆康路住宅小区 5#楼工程基础土石方开挖施工方案一、工程概况本工程为框架剪力墙结构,因基础有地下室,基础范围内土方需大面积开挖基坑
根据现场踏勘和地勘资料,整个施工现场砼道路、地坪,和原建筑物拆除后未运出的余渣土,基础土方开挖深度范围内有大量原建筑物及构筑物、设备基础
同时,开挖结束后,马上要进行静压管桩施工承台和地下室施工,土方开挖施工不能对后期施工造成影响
二、编制依据1、基础施工图2、地勘部门提供的岩土工程勘察报告3、基坑工程技术规程4、施工现场的实际情况三、编制目的细化施工组织设计,正确指导施工,圆满完成施工任务
四、施工部署:结合本工程的实际特点,组织经验丰富,工作严谨的施工管理班子,建立健全各项管理制度,组织先进,充足的施工机械和高素养的施工队组,为快速优质地完成本工程提供根本保证
1、工期:工程土方开挖总工期为 40 日历天:2、质量:土方开挖质量满足后期施工需要,不能超挖,验收必须确保合格质量等级
3、安全文明生产:本工程施工面大,现场拟成立安全、文明生产领导小组严格按国家和宜昌市有关规定进行安全管理,力争在施工期间,无重大伤亡事故,轻伤率控制在 2‰以内
五、施工准备工作:(一)、技术准备:1、根据移交的测量定位资料,进行复测,确定地下室位置,进行放样定位
(二)、设备准备:1、机械的选择:1
2M3 反铲挖掘机两台、凿岩机一台、自卸汽车六台、空气压缩机两台等
六、主要施工方法:1、土方开挖:本工程土方开挖量较大
开挖的柱基、集水井几何尺寸小,精度要求高,故开挖前首先根据柱基施工阶段建立的施测控制网,初步放线,并在钉轴线控制木桩

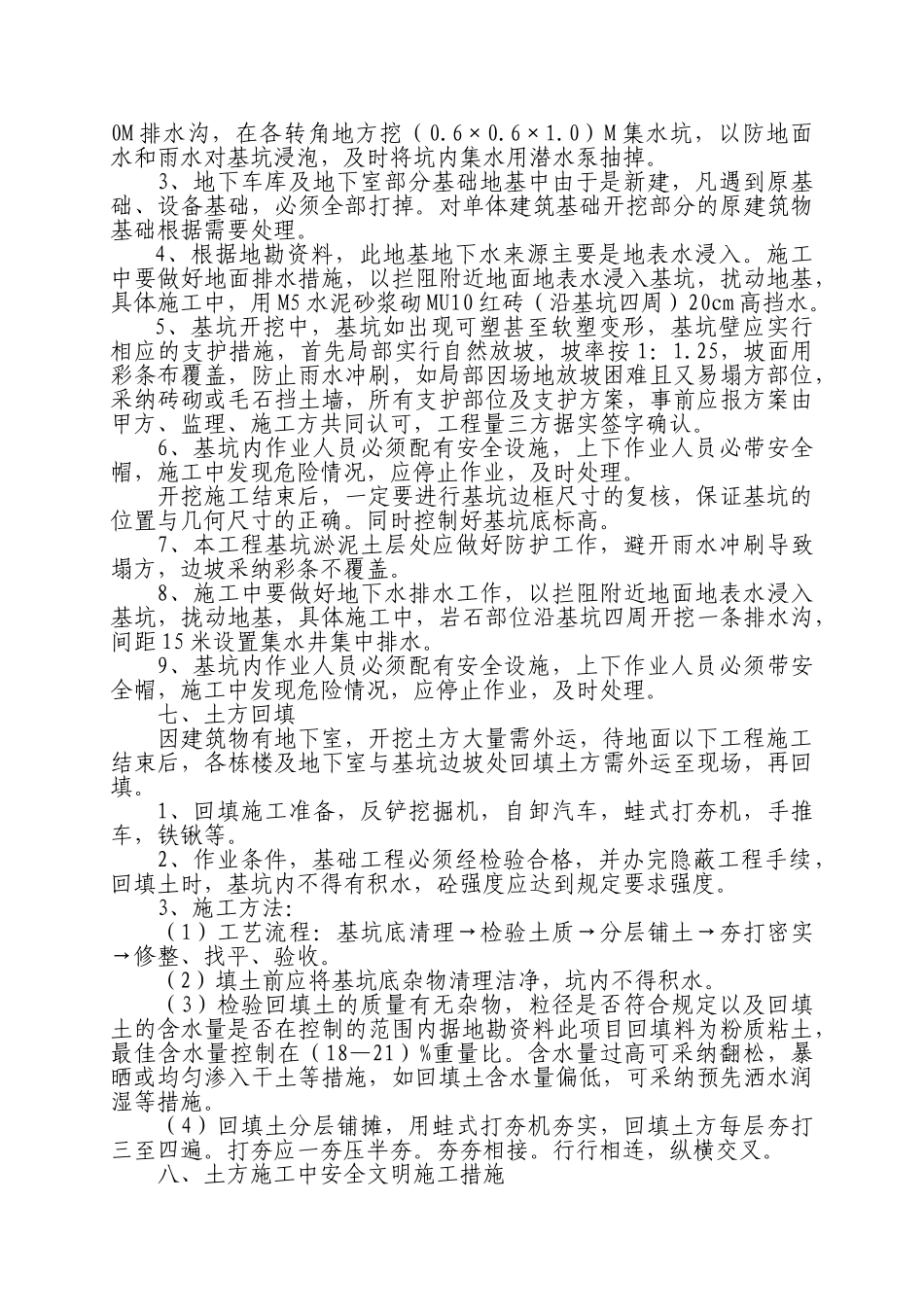

2、基坑内排水,基坑内在强风化层面四周事先挖一深 0
