二级造价师施工和竣工造价管理考点整理

二级造价师施工和竣工造价管理考点整理_第1页
1/14
二级造价师施工和竣工造价管理考点整理_第2页
2/14
二级造价师施工和竣工造价管理考点整理_第3页
3/14

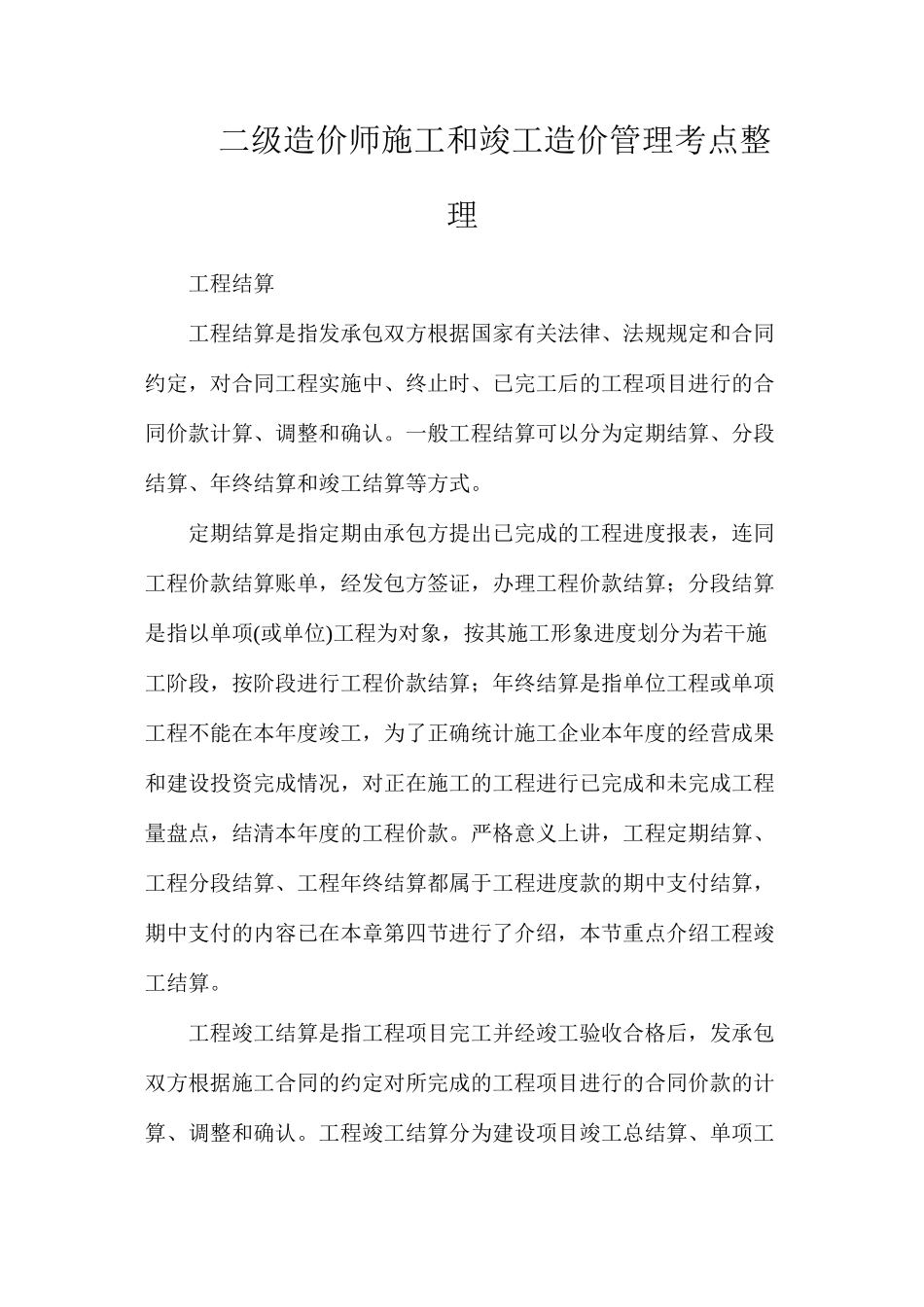

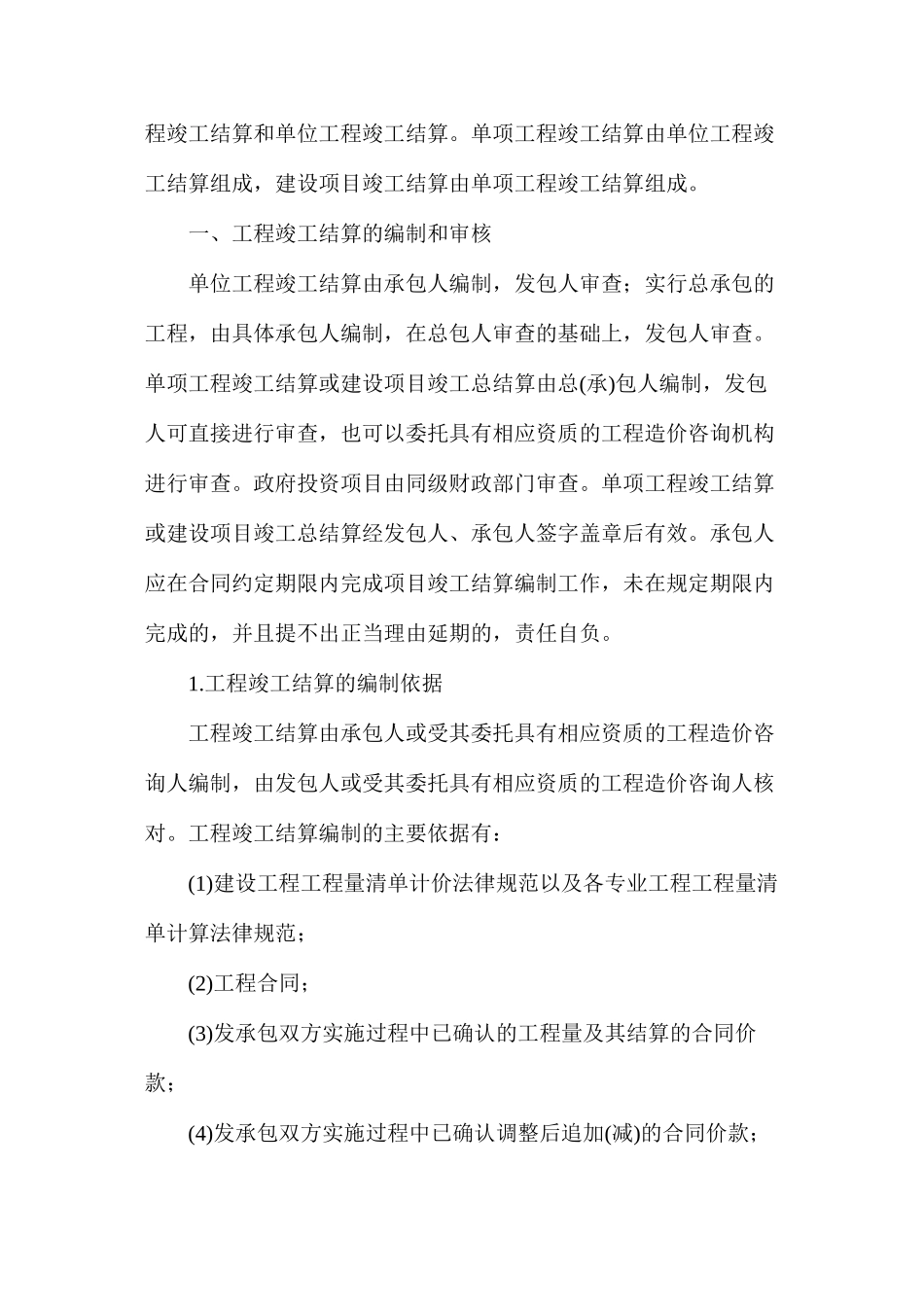

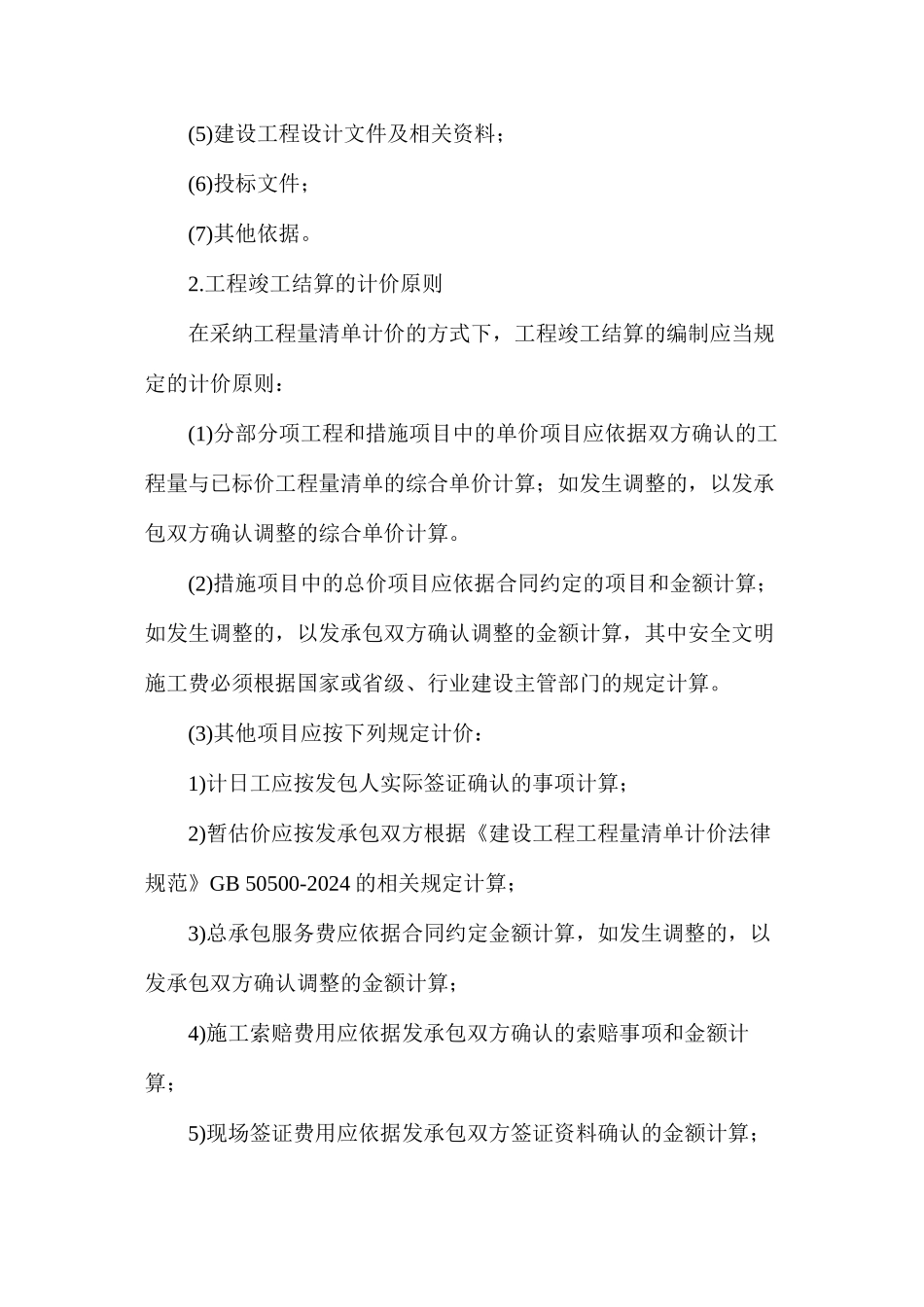

二级造价师施工和竣工造价管理考点整理工程结算工程结算是指发承包双方根据国家有关法律、法规规定和合同约定,对合同工程实施中、终止时、已完工后的工程项目进行的合同价款计算、调整和确认。一般工程结算可以分为定期结算、分段结算、年终结算和竣工结算等方式。定期结算是指定期由承包方提出已完成的工程进度报表,连同工程价款结算账单,经发包方签证,办理工程价款结算;分段结算是指以单项(或单位)工程为对象,按其施工形象进度划分为若干施工阶段,按阶段进行工程价款结算;年终结算是指单位工程或单项工程不能在本年度竣工,为了正确统计施工企业本年度的经营成果和建设投资完成情况,对正在施工的工程进行已完成和未完成工程量盘点,结清本年度的工程价款。严格意义上讲,工程定期结算、工程分段结算、工程年终结算都属于工程进度款的期中支付结算,期中支付的内容已在本章第四节进行了介绍,本节重点介绍工程竣工结算。工程竣工结算是指工程项目完工并经竣工验收合格后,发承包双方根据施工合同的约定对所完成的工程项目进行的合同价款的计算、调整和确认。工程竣工结算分为建设项目竣工总结算、单项工程竣工结算和单位工程竣工结算。单项工程竣工结算由单位工程竣工结算组成,建设项目竣工结算由单项工程竣工结算组成。一、工程竣工结算的编制和审核单位工程竣工结算由承包人编制,发包人审查;实行总承包的工程,由具体承包人编制,在总包人审查的基础上,发包人审查。单项工程竣工结算或建设项目竣工总结算由总(承)包人编制,发包人可直接进行审查,也可以委托具有相应资质的工程造价咨询机构进行审查。政府投资项目由同级财政部门审查。单项工程竣工结算或建设项目竣工总结算经发包人、承包人签字盖章后有效。承包人应在合同约定期限内完成项目竣工结算编制工作,未在规定期限内完成的,并且提不出正当理由延期的,责任自负。1.工程竣工结算的编制依据工程竣工结算由承包人或受其委托具有相应资质的工程造价咨询人编制,由发包人或受其委托具有相应资质的工程造价咨询人核对。工程竣工结算编制的主要依据有:(1)建设工程工程量清单计价法律规范以及各专业工程工程量清单计算法律规范;(2)工程合同;(3)发承包双方实施过程中已确认的工程量及其结算的合同价款;(4)发承包双方实施过程中已确认调整后追加(减)的合同价款;(5)建设工程设计文件及相关资料;(6)投标文件;(7)其他依据。2.工程竣工结算的计价原则在采纳工程量清单计价的方...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

二级造价师施工和竣工造价管理考点整理

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
