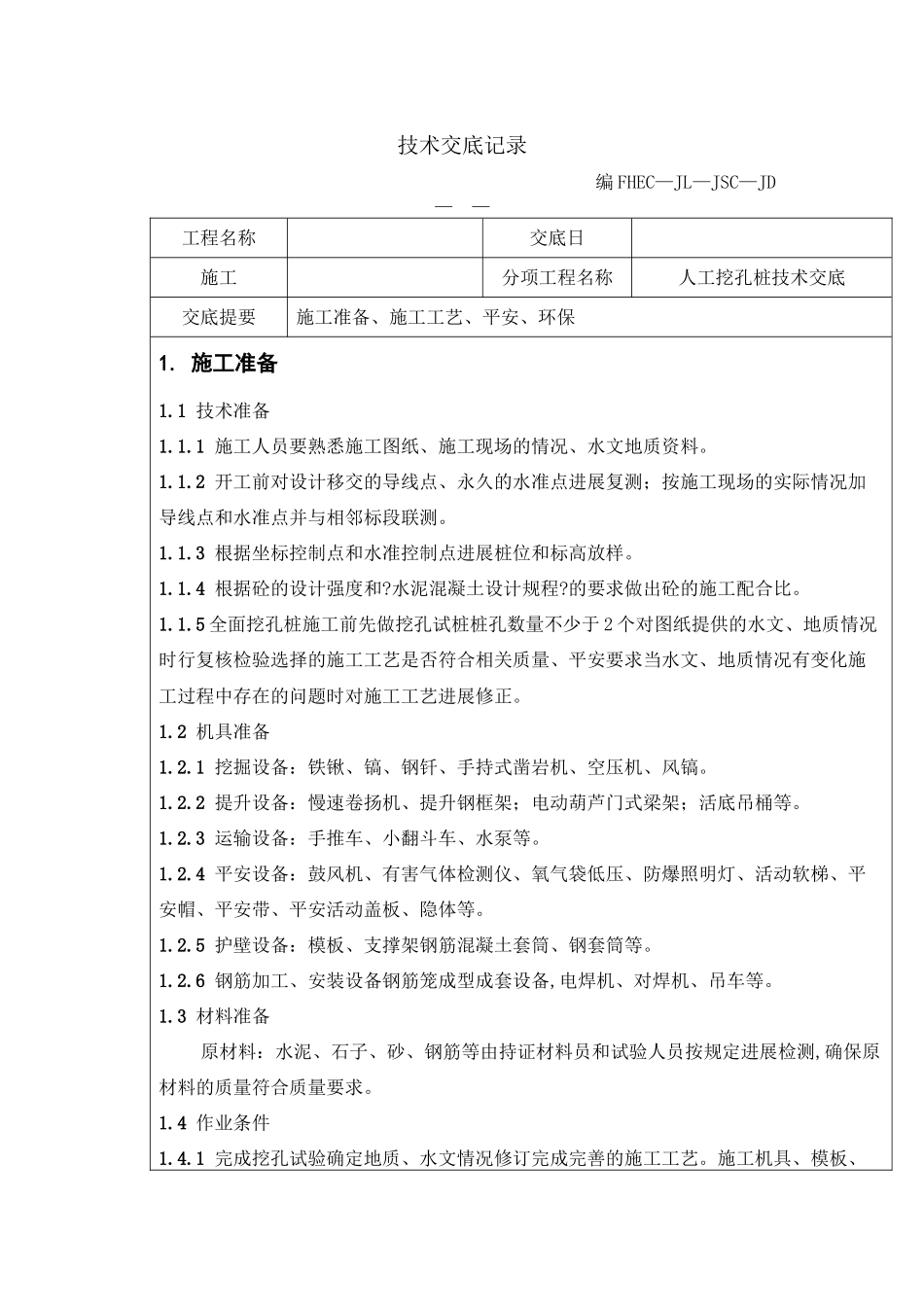

技术交底记录 编 FHEC—JL—JSC—JD— — 工程名称交底日 施工分项工程名称人工挖孔桩技术交底交底提要施工准备、施工工艺、平安、环保1
1 技术准备1
1 施工人员要熟悉施工图纸、施工现场的情况、水文地质资料
2 开工前对设计移交的导线点、永久的水准点进展复测;按施工现场的实际情况加导线点和水准点并与相邻标段联测
3 根据坐标控制点和水准控制点进展桩位和标高放样
4 根据砼的设计强度和
水泥混凝土设计规程
的要求做出砼的施工配合比
5 全面挖孔桩施工前先做挖孔试桩桩孔数量不少于 2 个对图纸提供的水文、地质情况时行复核检验选择的施工工艺是否符合相关质量、平安要求当水文、地质情况有变化施工过程中存在的问题时对施工工艺进展修正
2 机具准备1
1 挖掘设备:铁锹、镐、钢钎、手持式凿岩机、空压机、风镐
2 提升设备:慢速卷扬机、提升钢框架;电动葫芦门式梁架;活底吊桶等
3 运输设备:手推车、小翻斗车、水泵等
4 平安设备:鼓风机、有害气体检测仪、氧气袋低压、防爆照明灯、活动软梯、平安帽、平安带、平安活动盖板、隐体等
5 护壁设备:模板、支撑架钢筋混凝土套筒、钢套筒等
6 钢筋加工、安装设备钢筋笼成型成套设备,电焊机、对焊机、吊车等
3 材料准备原材料:水泥、石子、砂、钢筋等由持证材料员和试验人员按规定进展检测,确保原材料的质量符合质量要求
4 作业条件1
1 完成挖孔试验确定地质、水文情况修订完成完善的施工工艺
施工机具、模板、平安设施齐全材料准备充分
2 开挖前场地应完成三通一平,去除坡面危石、浮土铲除松软土层并夯实出渣道路畅通孔口四周排水系统完善设置排水沟、集水坑及时将桩基周围的积水排走确保场内无积水必要时要降低地下水位

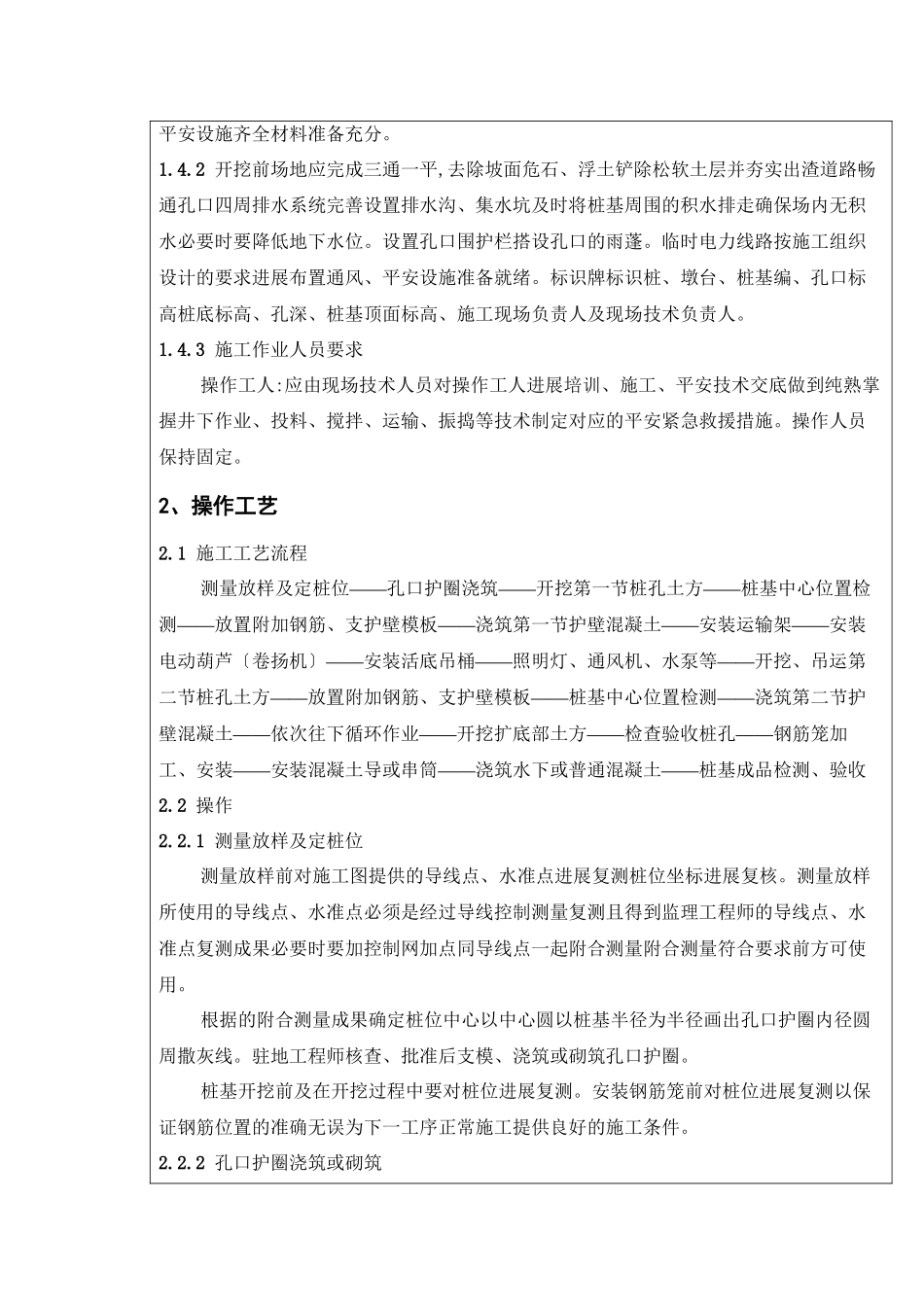

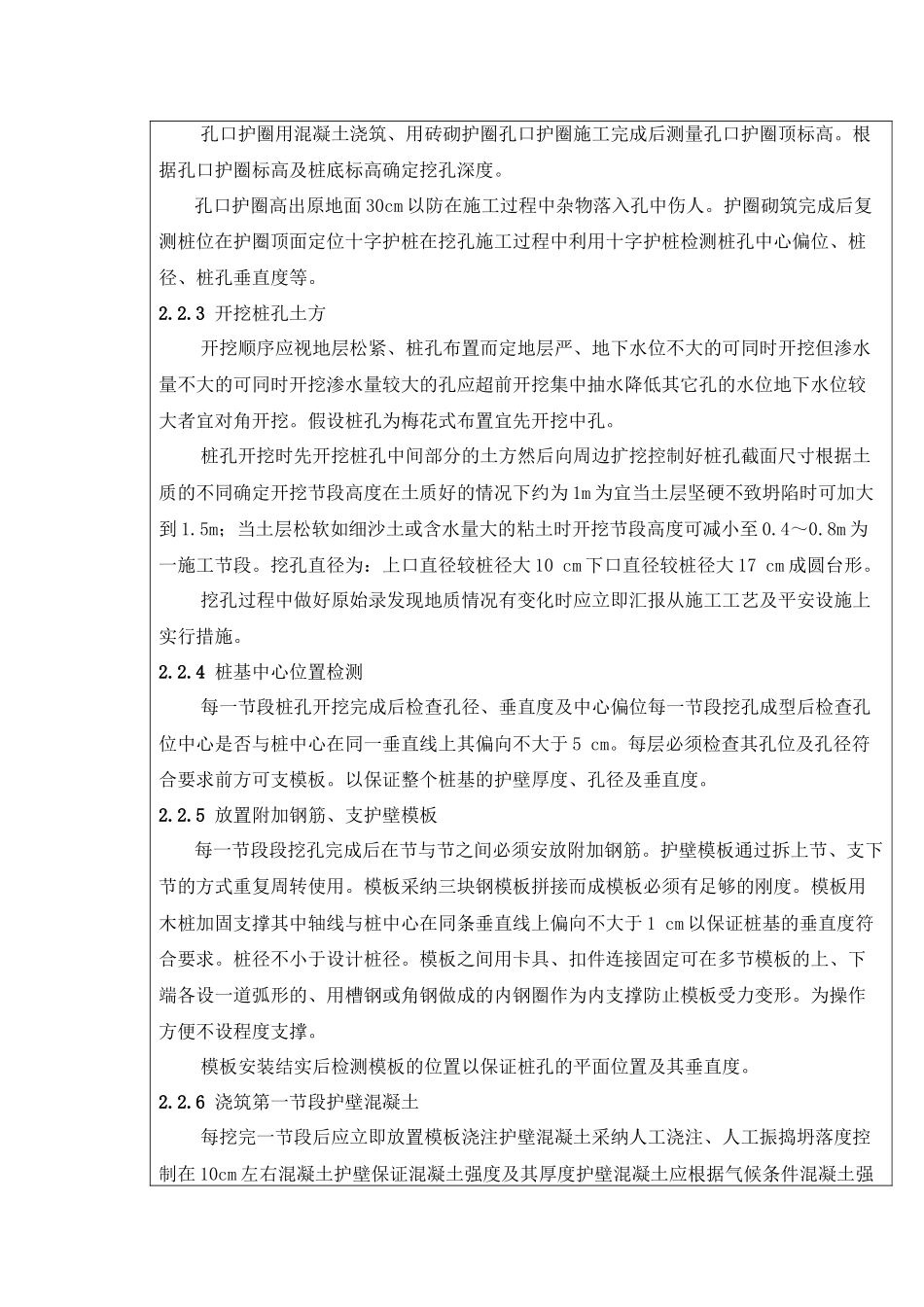

设置孔口围护栏搭设孔口的雨蓬
