人工挖孔桩施工组织设计一、工程概况本商住楼桩基工程采纳人工挖孔桩桩径 D=900mm,桩基承载力设计值 3000KPa;桩的持力层为强风化泥质粉砂岩石层
根底承台梁柱严格按施工验收及设计图进展施工钢筋绑扎承台梁在转角 T 型及十字穿插构造满足施工验收及设计要求承台梁浇注及预埋柱严格按图纸和施工
将一根承台钢筋焊接成整体且与单元四角桩、柱一钢筋焊接并满足防雷接地要求
所用材料数量、形状、规格及方位均符合设计要求及规定
所用材料必须先检后用均有出厂合格证及实验
二、施工方案的选择和相关技术参数:1、桩根底选用人工挖孔桩设计直径为 900MM 单桩极限承载力为 3000KPa 桩端持力层为强风化泥质粉砂岩石层
2、桩身砼强度等级为 C25 砼土
3、钢筋笼主筋配 10Φ16 螺旋箍筋为 φ8@200 加劲箍筋为 Ф18@2000 钢筋笼长度设计为≥5D长
三、人工挖孔桩施工:为了保证工程质量在施工时必须仔细按
建筑桩根底技术
〔JGJ94-94〕有关规定和图纸设计要求施工
1、施工准备:根底施工前应将场地进展平整场地平整度必须小于 5 对有影响施工的障碍要协助业主清理洁净以免影响施工
设备进场后临时设施、施工用水、用电均应按要求施工到位
栋业主根据提供的水准点、控制点进展桩位测量放线施工机具进展正常的保养使之保持良好的工作状态
同时对准备进场的钢筋、水泥、砂、石进展见证取样保证材料合格后才能使用
按设计要求做砼配合比试验钢材、水泥出厂合格证、材质试验、施工砼配合比详见附件
桩施工前所需资料如地质资料、施工图、图纸会审、记录等要做齐全

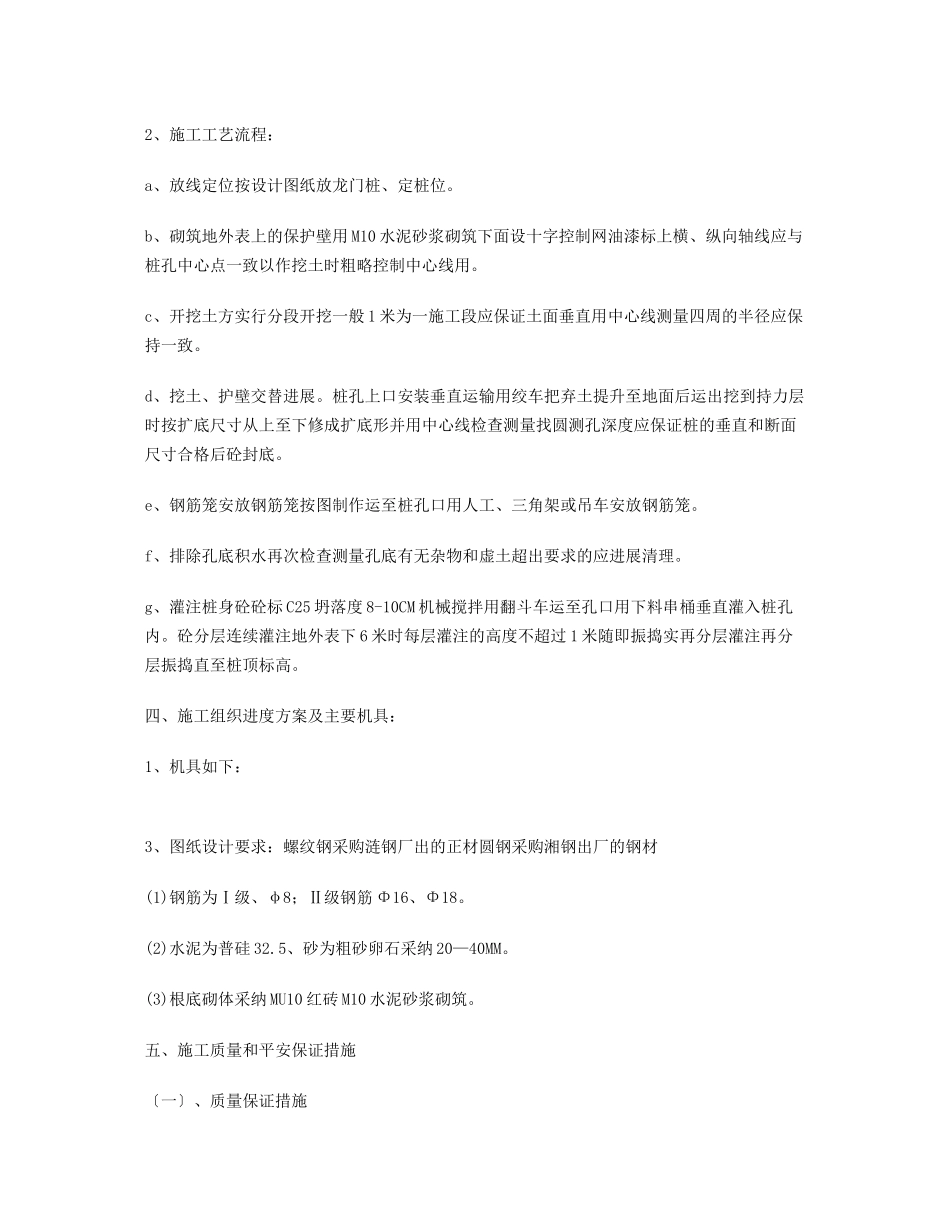

2、施工工艺流程:a、放线定位按设计图纸放龙门桩、定桩位
b、砌筑地外表上的保护壁用 M10 水泥砂浆砌筑下面设十字控制网油漆标上横、纵向轴线应与桩孔中心点一致以作挖土时粗略控制中心线用
c、开挖土方实行分段开挖一般 1 米为一施工段应保证土面垂直
