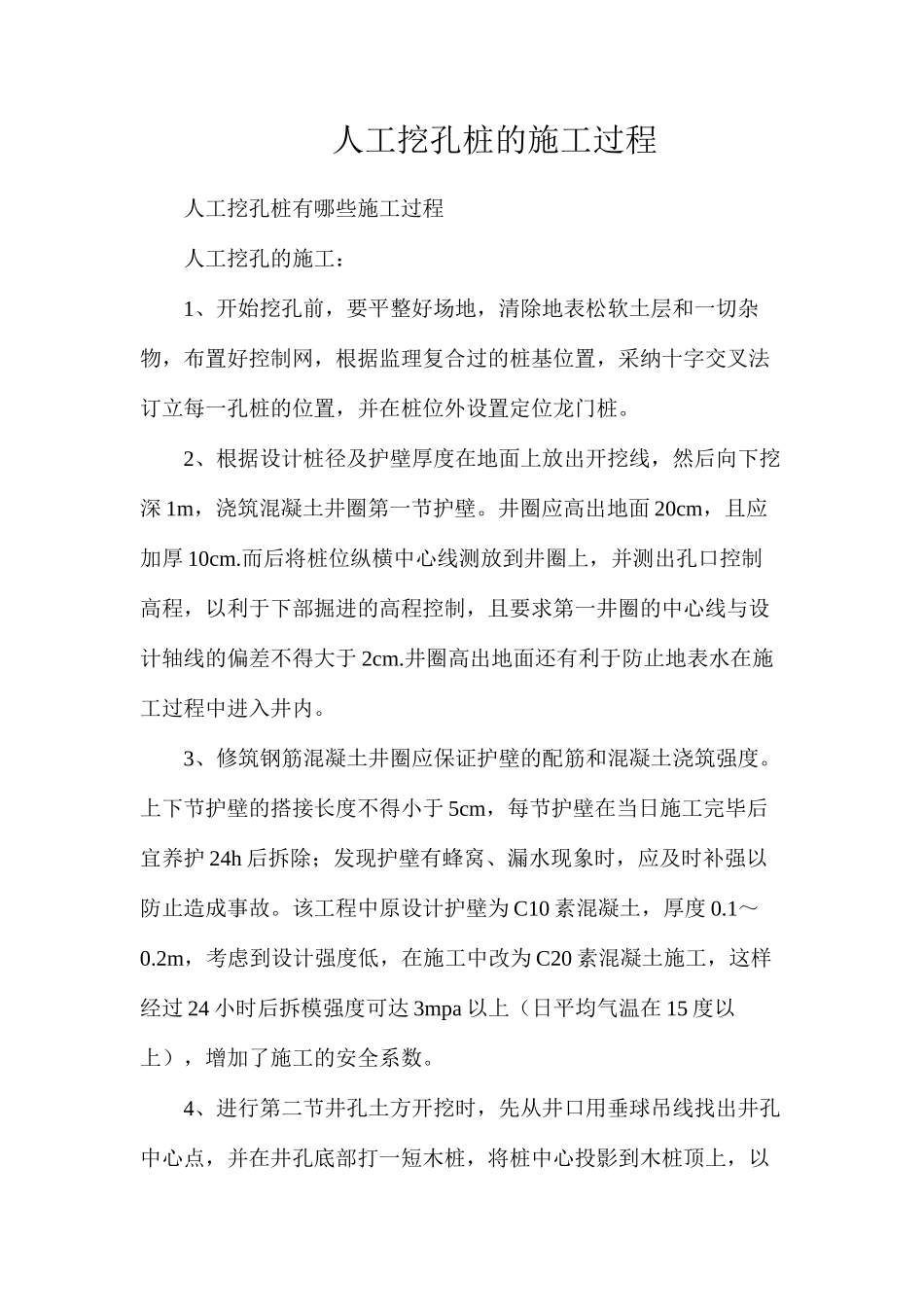

人工挖孔桩的施工过程人工挖孔桩有哪些施工过程人工挖孔的施工:1、开始挖孔前,要平整好场地,清除地表松软土层和一切杂物,布置好控制网,根据监理复合过的桩基位置,采纳十字交叉法订立每一孔桩的位置,并在桩位外设置定位龙门桩
2、根据设计桩径及护壁厚度在地面上放出开挖线,然后向下挖深 1m,浇筑混凝土井圈第一节护壁
井圈应高出地面 20cm,且应加厚 10cm
而后将桩位纵横中心线测放到井圈上,并测出孔口控制高程,以利于下部掘进的高程控制,且要求第一井圈的中心线与设计轴线的偏差不得大于 2cm
井圈高出地面还有利于防止地表水在施工过程中进入井内
3、修筑钢筋混凝土井圈应保证护壁的配筋和混凝土浇筑强度
上下节护壁的搭接长度不得小于 5cm,每节护壁在当日施工完毕后宜养护 24h 后拆除;发现护壁有蜂窝、漏水现象时,应及时补强以防止造成事故
该工程中原设计护壁为 C10 素混凝土,厚度 0
2m,考虑到设计强度低,在施工中改为 C20 素混凝土施工,这样经过 24 小时后拆模强度可达 3mpa 以上(日平均气温在 15 度以上),增加了施工的安全系数

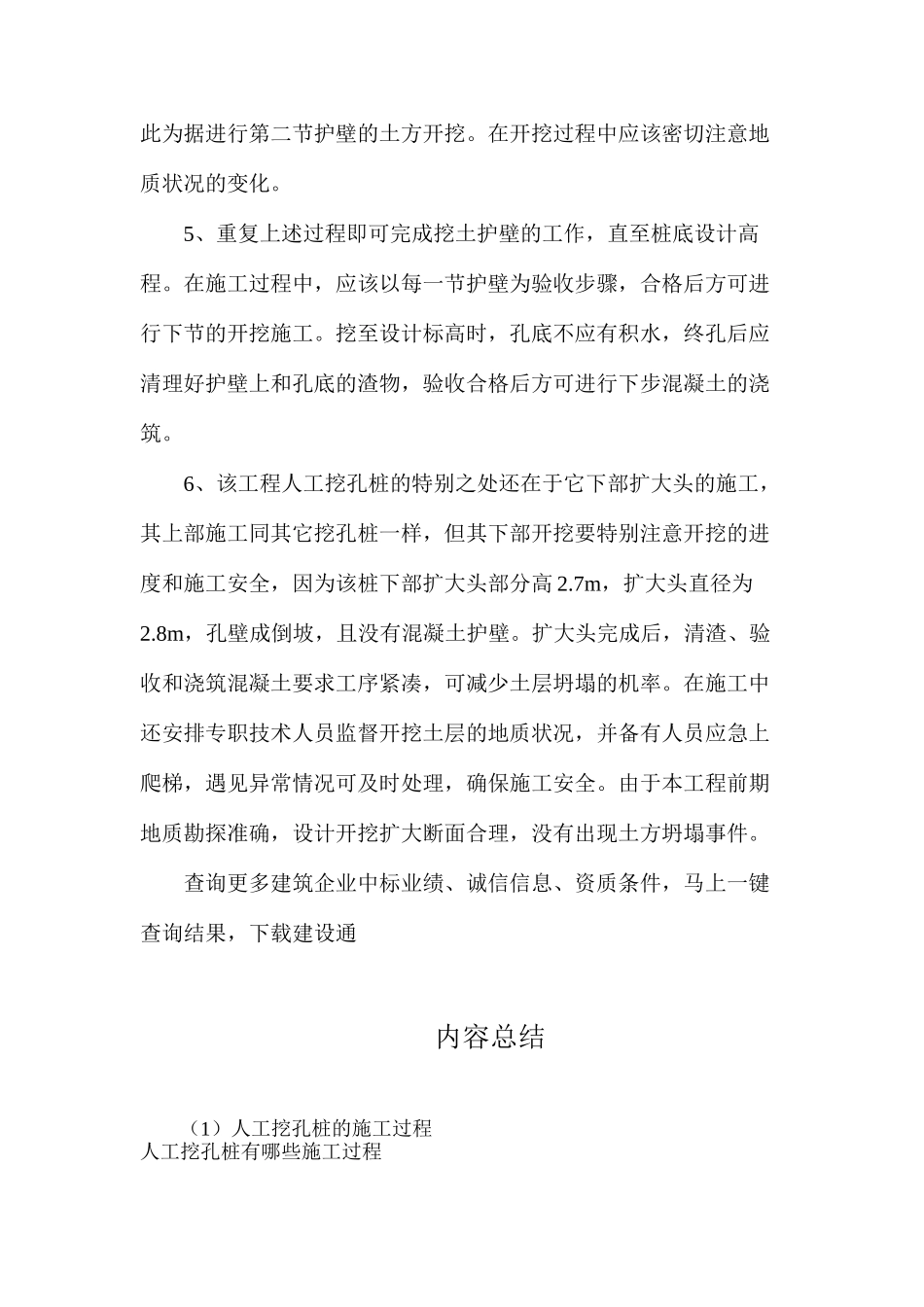

4、进行第二节井孔土方开挖时,先从井口用垂球吊线找出井孔中心点,并在井孔底部打一短木桩,将桩中心投影到木桩顶上,以此为据进行第二节护壁的土方开挖
在开挖过程中应该密切注意地质状况的变化
5、重复上述过程即可完成挖土护壁的工作,直至桩底设计高程
在施工过程中,应该以每一节护壁为验收步骤,合格后方可进行下节的开挖施工
挖至设计标高时,孔底不应有积水,终孔后应清理好护壁上和孔底的渣物,验收合格后方可进行下步混凝土的浇筑
6、该工程人工挖孔桩的特别之处还在于它下部扩大头的施工,其上部施工同其它挖孔桩一样,但其下部开挖要特别注意开挖的进度和施工安全,因为该桩下部扩大头部分高 2
7m,扩大头直径为2
8m,孔壁成倒坡,且没有混凝土护壁
