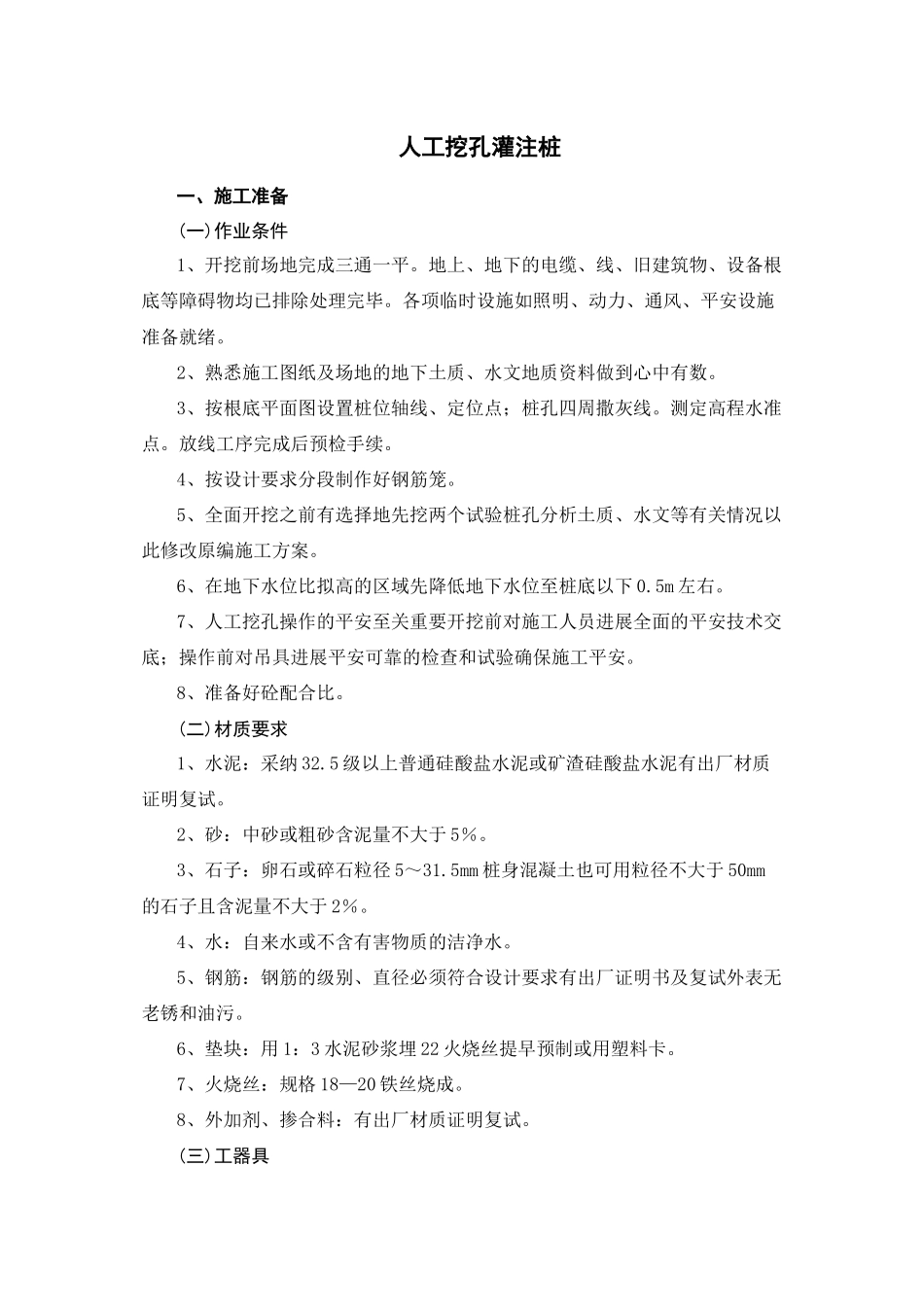

人工挖孔灌注桩一、施工准备(一)作业条件1、开挖前场地完成三通一平
地上、地下的电缆、线、旧建筑物、设备根底等障碍物均已排除处理完毕
各项临时设施如照明、动力、通风、平安设施准备就绪
2、熟悉施工图纸及场地的地下土质、水文地质资料做到心中有数
3、按根底平面图设置桩位轴线、定位点;桩孔四周撒灰线
测定高程水准点
放线工序完成后预检手续
4、按设计要求分段制作好钢筋笼
5、全面开挖之前有选择地先挖两个试验桩孔分析土质、水文等有关情况以此修改原编施工方案
6、在地下水位比拟高的区域先降低地下水位至桩底以下 0
7、人工挖孔操作的平安至关重要开挖前对施工人员进展全面的平安技术交底;操作前对吊具进展平安可靠的检查和试验确保施工平安
8、准备好砼配合比

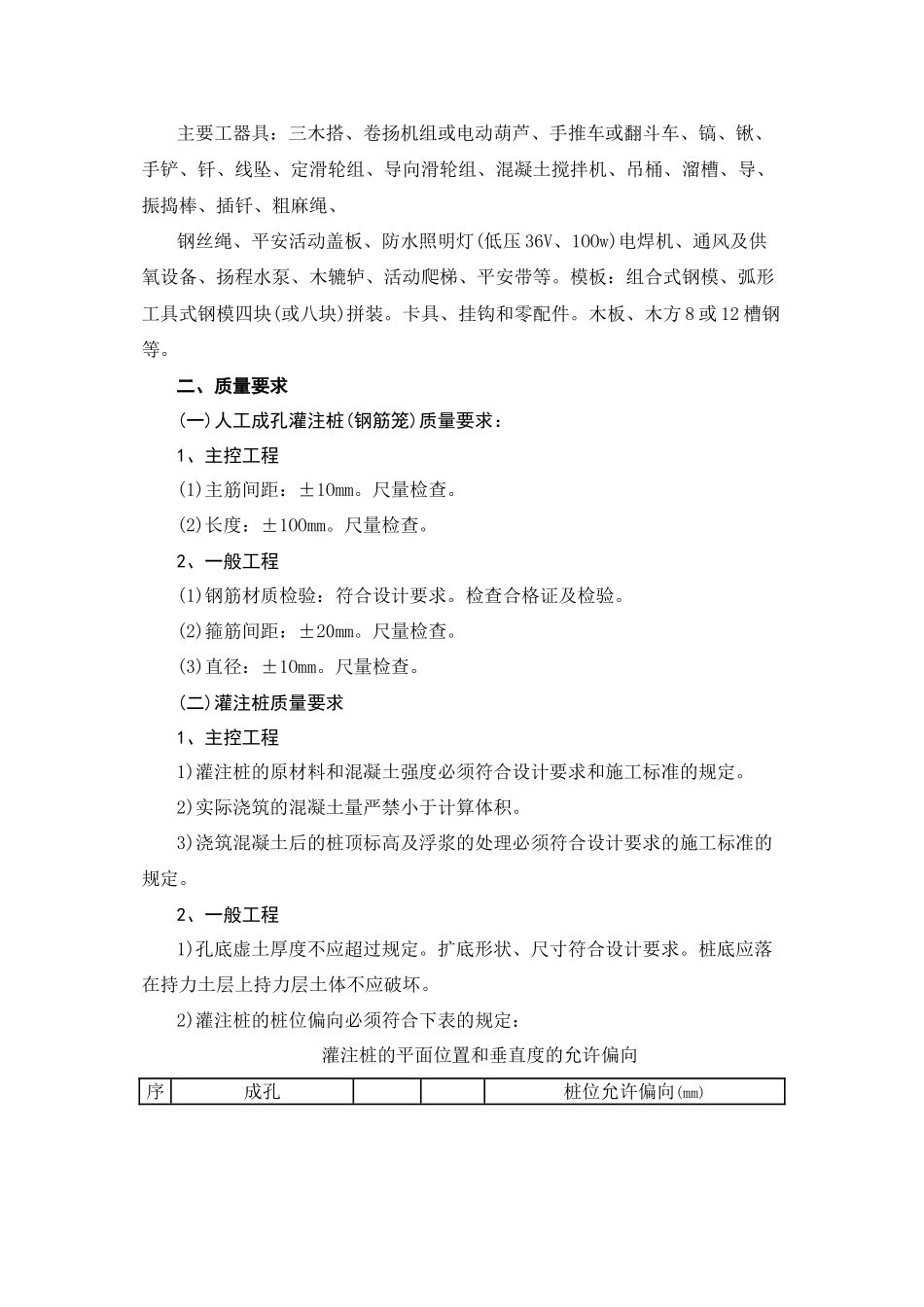

(二)材质要求1、水泥:采纳 32
5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥有出厂材质证明复试
2、砂:中砂或粗砂含泥量不大于 5%
3、石子:卵石或碎石粒径 5~31
5mm 桩身混凝土也可用粒径不大于 50mm的石子且含泥量不大于 2%
4、水:自来水或不含有害物质的洁净水
5、钢筋:钢筋的级别、直径必须符合设计要求有出厂证明书及复试外表无老锈和油污
6、垫块:用 1:3 水泥砂浆埋 22 火烧丝提早预制或用塑料卡
7、火烧丝:规格 18—20 铁丝烧成
8、外加剂、掺合料:有出厂材质证明复试
(三)工器具主要工器具:三木搭、卷扬机组或电动葫芦、手推车或翻斗车、镐、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导、振捣棒、插钎、粗麻绳、钢丝绳、平安活动盖板、防水照明灯(低压 36V、1OOw)电焊机、通风及供氧设备、扬程水泵、木辘轳、活动爬梯、平安带等
模板:组合式钢模、弧形工具式钢模四块(或八块)拼装
卡具、挂钩和零配件
木板、木方 8 或 12 槽钢等
二、质量要求(一)人工成孔灌注桩(钢筋笼
