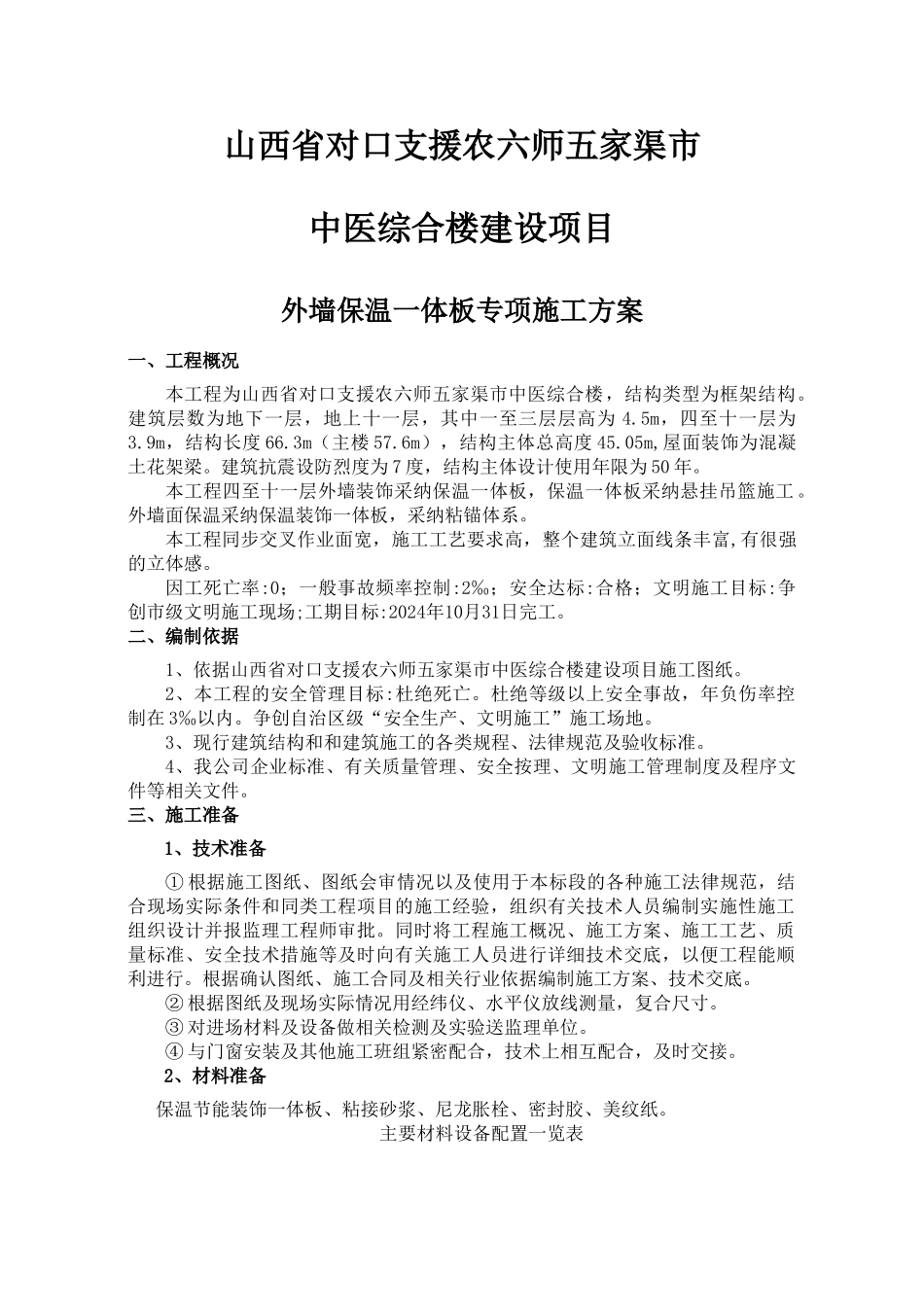

山西省对口支援农六师五家渠市中医综合楼建设项目 外墙保温一体板专项施工方案一、工程概况本工程为山西省对口支援农六师五家渠市中医综合楼,结构类型为框架结构。建筑层数为地下一层,地上十一层,其中一至三层层高为 4.5m,四至十一层为3.9m,结构长度 66.3m(主楼 57.6m),结构主体总高度 45.05m,屋面装饰为混凝土花架梁。建筑抗震设防烈度为 7 度,结构主体设计使用年限为 50 年。本工程四至十一层外墙装饰采纳保温一体板,保温一体板采纳悬挂吊篮施工。外墙面保温采纳保温装饰一体板,采纳粘锚体系。本工程同步交叉作业面宽,施工工艺要求高,整个建筑立面线条丰富,有很强的立体感。因工死亡率:0;一般事故频率控制:2‰;安全达标:合格;文明施工目标:争创市级文明施工现场;工期目标:2024年10月31日完工。二、编制依据1、依据山西省对口支援农六师五家渠市中医综合楼建设项目施工图纸。2、本工程的安全管理目标:杜绝死亡。杜绝等级以上安全事故,年负伤率控制在 3‰以内。争创自治区级“安全生产、文明施工”施工场地。 3、现行建筑结构和和建筑施工的各类规程、法律规范及验收标准。4、我公司企业标准、有关质量管理、安全按理、文明施工管理制度及程序文件等相关文件。三、施工准备 1、技术准备① 根据施工图纸、图纸会审情况以及使用于本标段的各种施工法律规范,结合现场实际条件和同类工程项目的施工经验,组织有关技术人员编制实施性施工组织设计并报监理工程师审批。同时将工程施工概况、施工方案、施工工艺、质量标准、安全技术措施等及时向有关施工人员进行详细技术交底,以便工程能顺利进行。根据确认图纸、施工合同及相关行业依据编制施工方案、技术交底。② 根据图纸及现场实际情况用经纬仪、水平仪放线测量,复合尺寸。③ 对进场材料及设备做相关检测及实验送监理单位。④ 与门窗安装及其他施工班组紧密配合,技术上相互配合,及时交接。2、材料准备保温节能装饰一体板、粘接砂浆、尼龙胀栓、密封胶、美纹纸。主要材料设备配置一览表材料名称规格单 位数量备注保温装饰一体板6mm 硅酸钙板+80mm 岩棉+4mm 背板 6㎜硅酸钙板+30mm 岩棉+4㎜背板 M28000聚合物粘结砂浆吨80尼龙胀栓个25000密封胶支3600美纹纸50 米/卷件10003、机械设备准备本工程采纳的机械设备、仪器设备按施工组织设计配齐,根据工程进展需要陆续进场。保证各机械设备机况良好,确保正常施工。吊篮的安装、调试、验收工作,执行吊篮维修...
