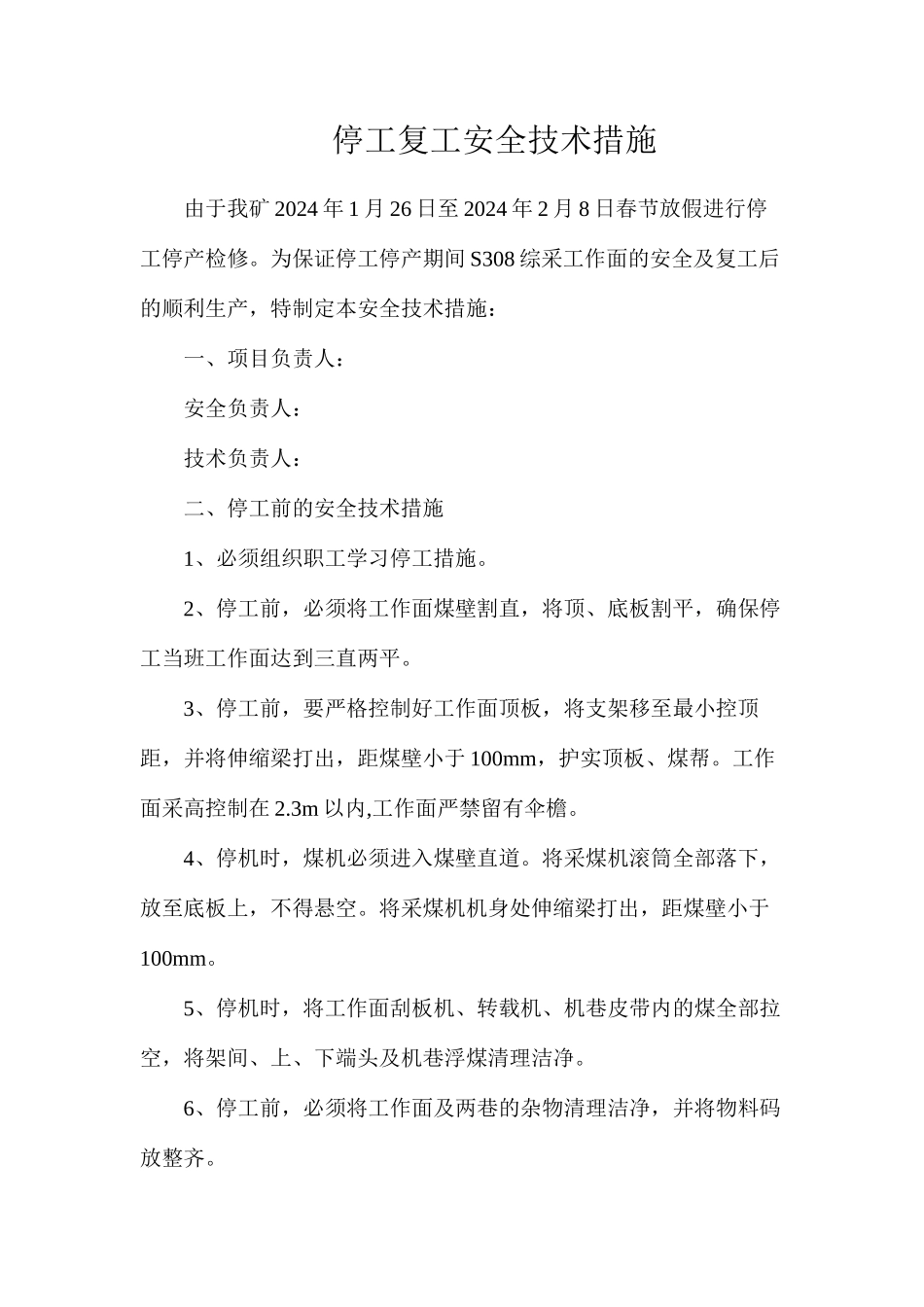

停工复工安全技术措施由于我矿 2024 年 1 月 26 日至 2024 年 2 月 8 日春节放假进行停工停产检修。为保证停工停产期间 S308 综采工作面的安全及复工后的顺利生产,特制定本安全技术措施:一、项目负责人:安全负责人:技术负责人:二、停工前的安全技术措施1、必须组织职工学习停工措施。2、停工前,必须将工作面煤壁割直,将顶、底板割平,确保停工当班工作面达到三直两平。3、停工前,要严格控制好工作面顶板,将支架移至最小控顶距,并将伸缩梁打出,距煤壁小于 100mm,护实顶板、煤帮。工作面采高控制在 2.3m 以内,工作面严禁留有伞檐。4、停机时,煤机必须进入煤壁直道。将采煤机滚筒全部落下,放至底板上,不得悬空。将采煤机机身处伸缩梁打出,距煤壁小于100mm。5、停机时,将工作面刮板机、转载机、机巷皮带内的煤全部拉空,将架间、上、下端头及机巷浮煤清理洁净。6、停工前,必须将工作面及两巷的杂物清理洁净,并将物料码放整齐。7、工作面进回、风两巷的超前支护严格按规定支设,工作面煤壁如有松动,必须加打临时贴帮单体支柱,并用川杆将松动煤体背紧背实。8、停工前,由当班跟班矿长对工作面及两巷超前支护质量进行全面检查,如有卸压、失效支柱必须全部更换。卸压的支架必须二次补液,保证支柱、支架达到规定初撑力 24MP。9、停工前必须保证工作面下口的排水泵、排水管路完好,并能正常使用,准备好备用抽水泵和备用排水管路。10、停工前,如上、下巷采空区内的顶板没有垮落,必须实行强制放顶的方法将悬顶放下,并按要求挂号风障。11、必须经矿相关部门组织检查,符合停工条件后方可停工。三、停工期间安全技术措施1、必须将所有电气设备全部停电闭锁。卸压的支架必须进行二次补液。2、停工后,队上必须每班安排 3 人维护工作面,维护工作面人员要求一名电工,一名支架工,一名乳化泵司机,其中两人兼作抽水工,一人兼作班长。看工作面人员必须坚守岗位,同上同下,并严格执行班中三汇报制度和现场交接班制度。3、维护人员中,班长、电工必须携带便携式瓦斯报警仪。4、两巷如有卸压、失效支柱必须及时更换、重新进行架设,卸压的支架必须二次补液,保证支柱、支架初撑力达到规定。5、维护工作面人员每天必须认真检查进风巷、机巷的顶帮变化,发现片帮、漏顶等情况必须及时汇报处理。(1)如有片帮煤,使用 2.5 米长杆,人员站在侧面进行处理。处理时班长必须亲自指挥。(2)不能处理时,必须及时汇报队值班...
