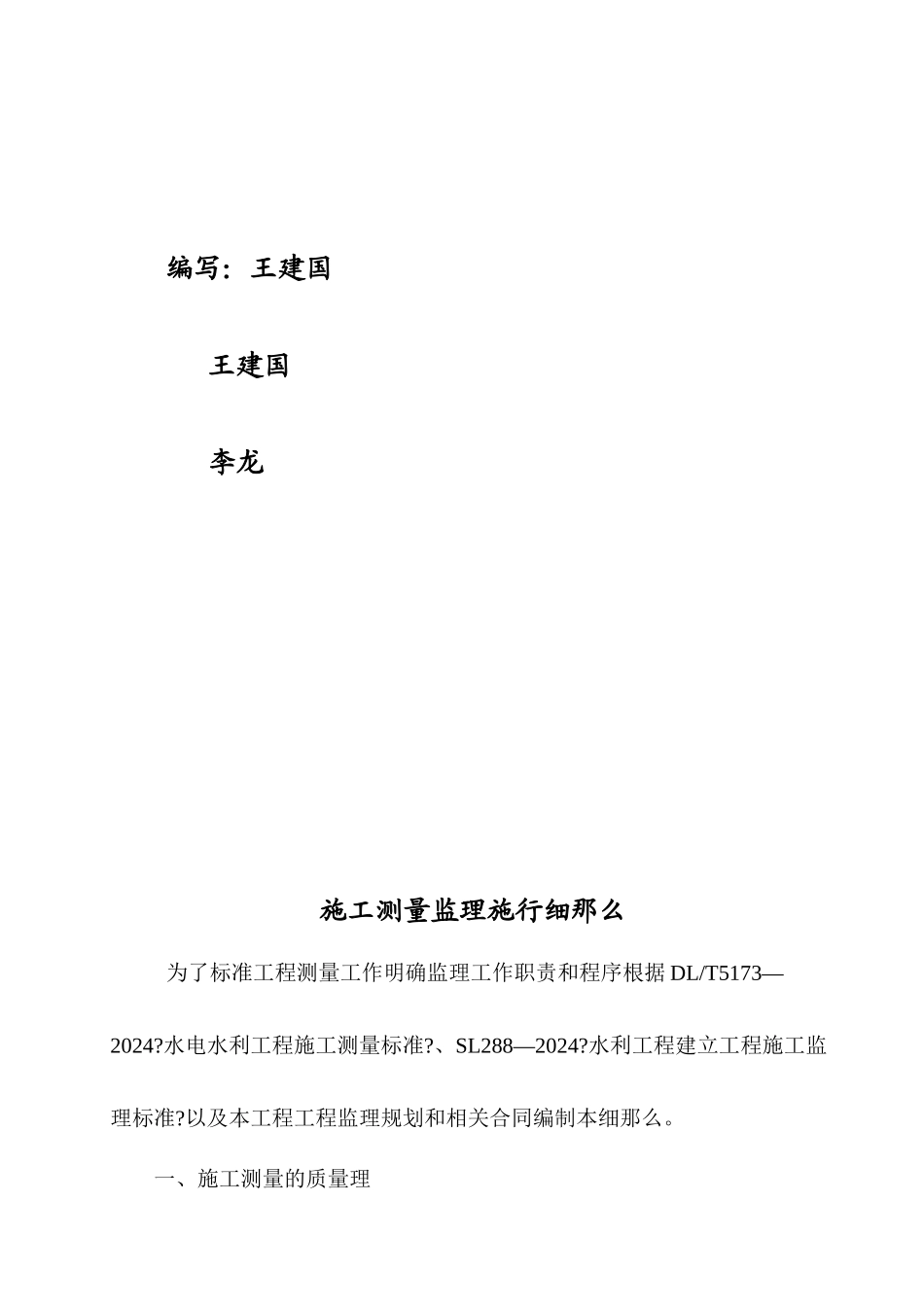

地区改那么达热村农业综合开发工程平安和环境监理施行细那么四川思成工程工程理2010 年 8 月 15 日编写:王建国 王建国 李龙施工测量监理施行细那么 为了标准工程测量工作明确监理工作职责和程序根据 DL/T5173—2024?水电水利工程施工测量标准?、SL288—2024?水利工程建立工程施工监理标准?以及本工程工程监理规划和相关合同编制本细那么。一、施工测量的质量理1、承建应建立健全测量工作质量保证体系完善测量质量检查程序和制度上报测量组织和.。2、在测量工作开场之前承建要报送施工测量作业措施经监理工程师审核批准前方可施行。3、承建编报的施工测量作业措施主要包括以下内容: 1〕、本标段工程概况。 2〕、执行标准及根据。 3〕、施工测量主要精度指标。 4〕、原始地形图及断面施测方案。 6〕、开工资料编制。 7〕、测量质量保证措施。 8〕、装备的测量人员资质情况仪器设备配置及检定情况。4、渠横断面间距应视地形变化确定直线段为 30m-50m。5、检查承建方的放样、校模等控制测量工作模板安装误差应符合标准要求监理复测点数不少于测点总数的 30 审查并签署其测量结果。6、审查承建方报送的根底开挖自检参加根底验收、隐蔽工程覆盖前验收、单项工程检查验收等对检查验收中存在的测量问题提出详细的处理。7、监理结合承建方进展收方测量审查和核算承建方报送的开挖、填筑 收方工程量并进展内业复核同时核算累计完成工程量和剩余工程量。 8、审查承建方提交的测量开工和开工资料组织编写工程施工测量监理 工作。9、承建应按批准的施工测量技术措施施行各项测量任务对各项资料上报按时限规定上报要正确使用?施工放样报验单?、?结合测量单?、?施工测量成果报验单?等各施工监理工作表格测量成果要经承建测量负责人签字、加盖公章后报监理部审查。 10、做好监理日记、监理工作总结以及测量资料、的归档工作并完成总监交办的其他事项。二、测量控制1、工程的控制基准点由业主〔或监理部〕向承建提供后承建要对上述基准点成果进展复核并将复核结果以书面形式向监理机构如有异议由监理机构转报工程法人进展核实经检查确认无误后以书面形式承建才能启用该成果。2、承建应根据施工需要加控制点并应在施测前 5 天将作业方案报监理机构审批施测完毕后将外业记录、控制点成果及精度分析资料报监理审核该成果必须经监理机构批准前方可正式启用。3、承建应负责保护并常常检查已接收的和自行建立的控制点自建施工控制网站要定复核...
