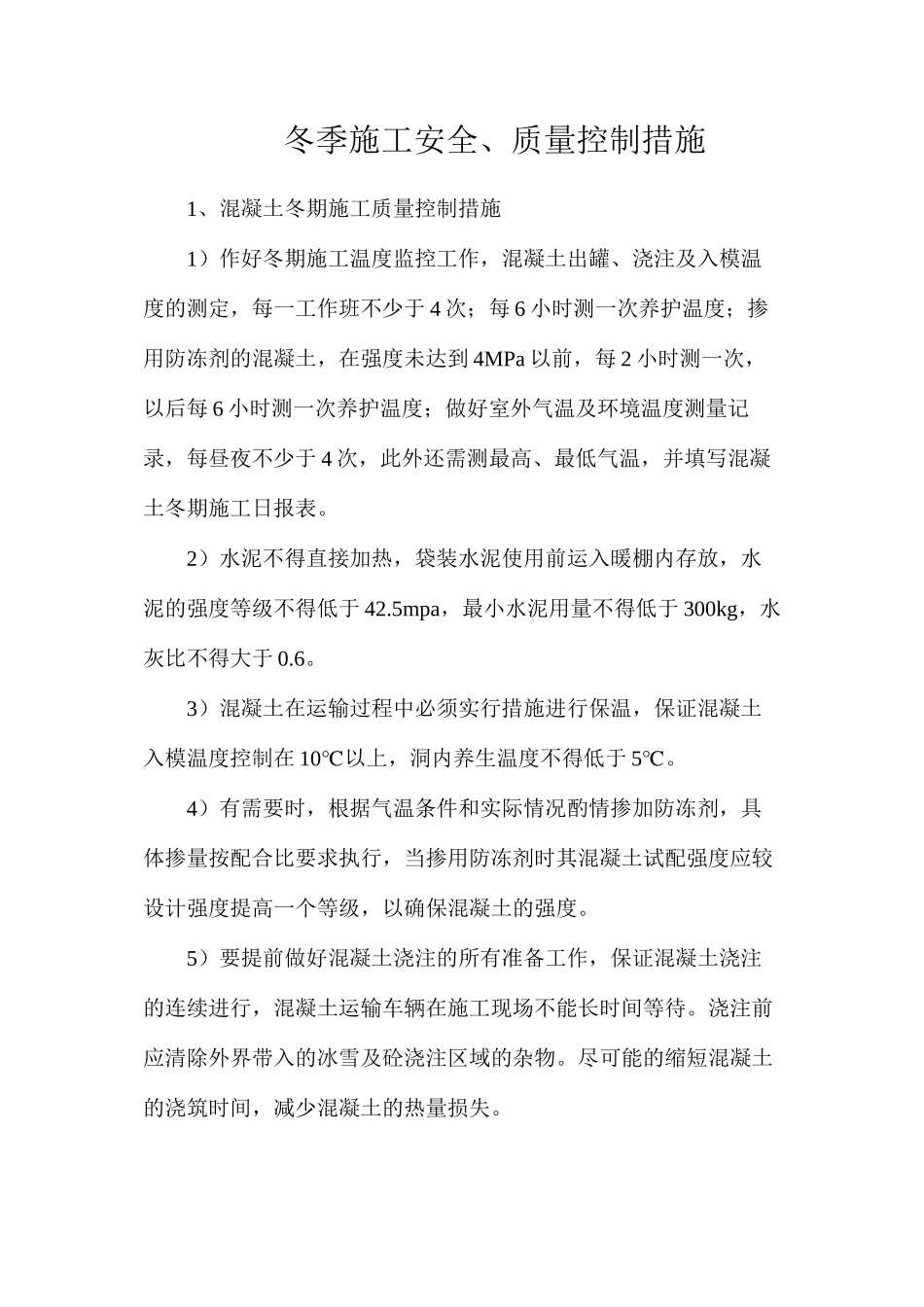

冬季施工安全、质量控制措施1、混凝土冬期施工质量控制措施1)作好冬期施工温度监控工作,混凝土出罐、浇注及入模温度的测定,每一工作班不少于 4 次;每 6 小时测一次养护温度;掺用防冻剂的混凝土,在强度未达到 4MPa 以前,每 2 小时测一次,以后每 6 小时测一次养护温度;做好室外气温及环境温度测量记录,每昼夜不少于 4 次,此外还需测最高、最低气温,并填写混凝土冬期施工日报表。2)水泥不得直接加热,袋装水泥使用前运入暖棚内存放,水泥的强度等级不得低于 42.5mpa,最小水泥用量不得低于 300kg,水灰比不得大于 0.6。3)混凝土在运输过程中必须实行措施进行保温,保证混凝土入模温度控制在 10℃以上,洞内养生温度不得低于 5℃。4)有需要时,根据气温条件和实际情况酌情掺加防冻剂,具体掺量按配合比要求执行,当掺用防冻剂时其混凝土试配强度应较设计强度提高一个等级,以确保混凝土的强度。5)要提前做好混凝土浇注的所有准备工作,保证混凝土浇注的连续进行,混凝土运输车辆在施工现场不能长时间等待。浇注前应清除外界带入的冰雪及砼浇注区域的杂物。尽可能的缩短混凝土的浇筑时间,减少混凝土的热量损失。6)泵管用棉布包裹,外缠塑料布保温,以减少热量损失。混凝土浇注前用热水冲洗送泵管,使之预热,以减少混凝土热量损失。7)在任何情况下必须保证混凝土的入模温度不得低于 10℃,不符合要求的混凝土不得使用。混凝土浇注过程中要随时测量浇注温度,详细记录,保证混凝土在可控的状态下施工。8)现场要制作砼同条件试块,砼临界强度(设计强度的30%)要由现场同条件试块的强度来决定。保证砼受冻前达到临界强度(设计强度的 30%)。9)隧道口要有专人管理,并实行措施防止风口处混凝土受冻,防止封闭不严造成混凝土局部受冻;设专人检测混凝土及棚内温度,棚内温度不得低于 5℃。10)喷射混凝土洞内、洞外作业区分别不得低于 5℃、0℃,进入喷射机的水温不得低于 5℃,混合料进入喷射机的温度同样不得低于 5℃,砂、石、骨料和水泥保持在 0℃以上,拌合用水在 5℃以上。砂石等骨料应清洁,不得含有冰、雪、冻块及其他易冻裂物质。混凝土喷射完毕后要及时清理喷砼设备,防止机械设备冻裂。11)洞外边仰坡喷射混凝土施工应该选择一天中气温较高的中午进行,施工完成后及时用保温篷布覆盖,并进行温测,覆盖后温度还低于 5℃,必须增大覆盖厚度,必要时实行搭设保温棚,电炉供热养护。12)作好冬期混...
