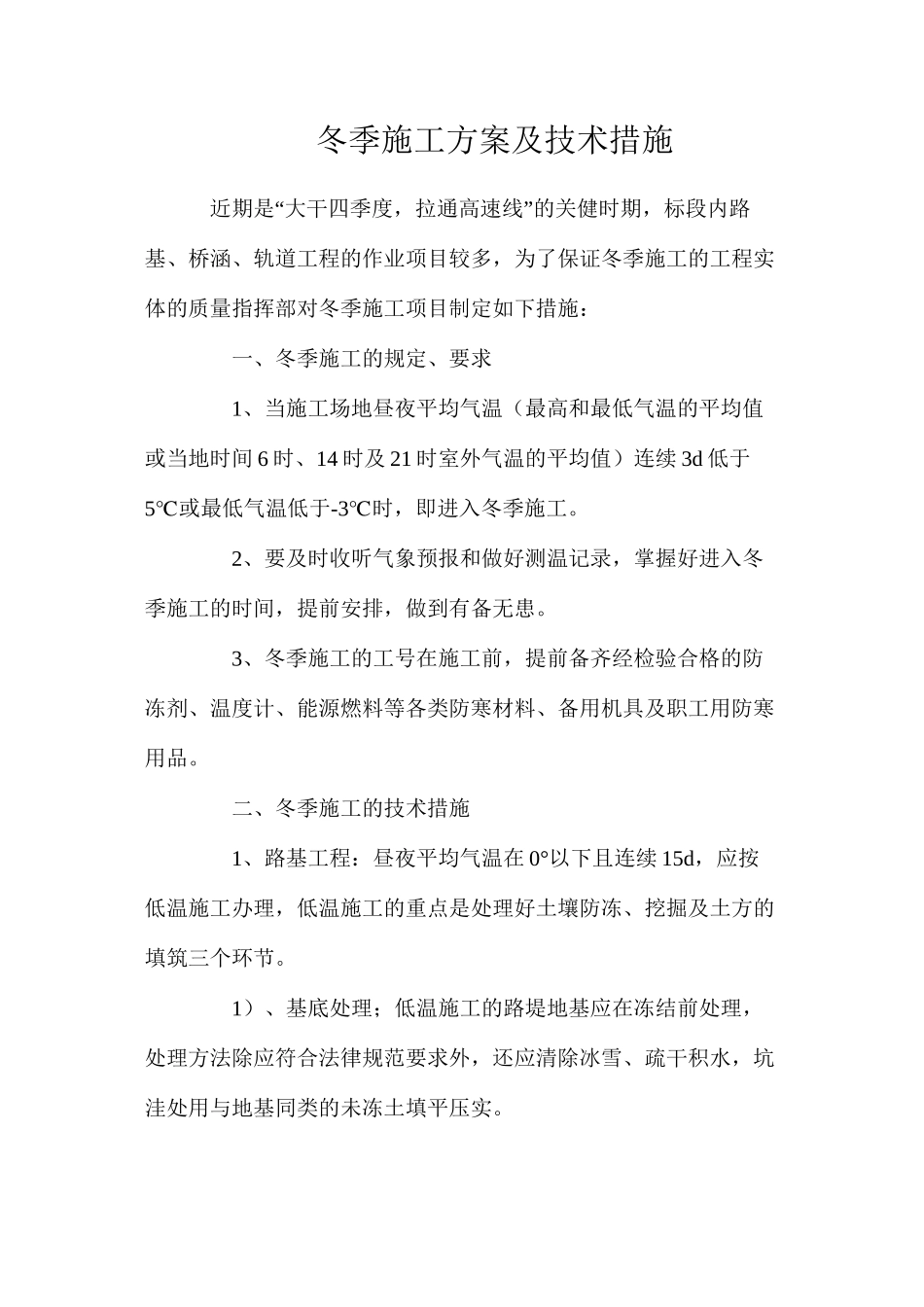

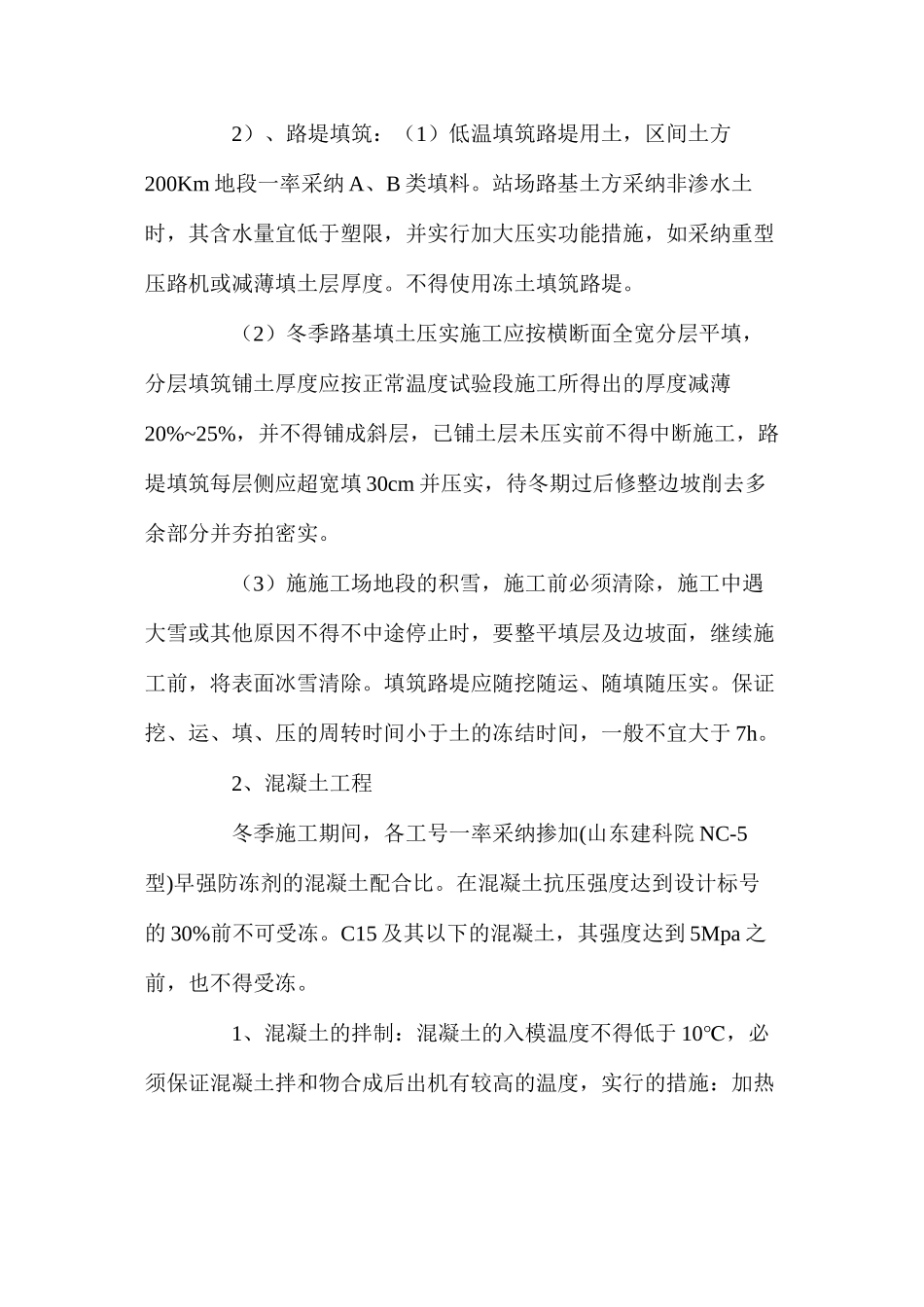

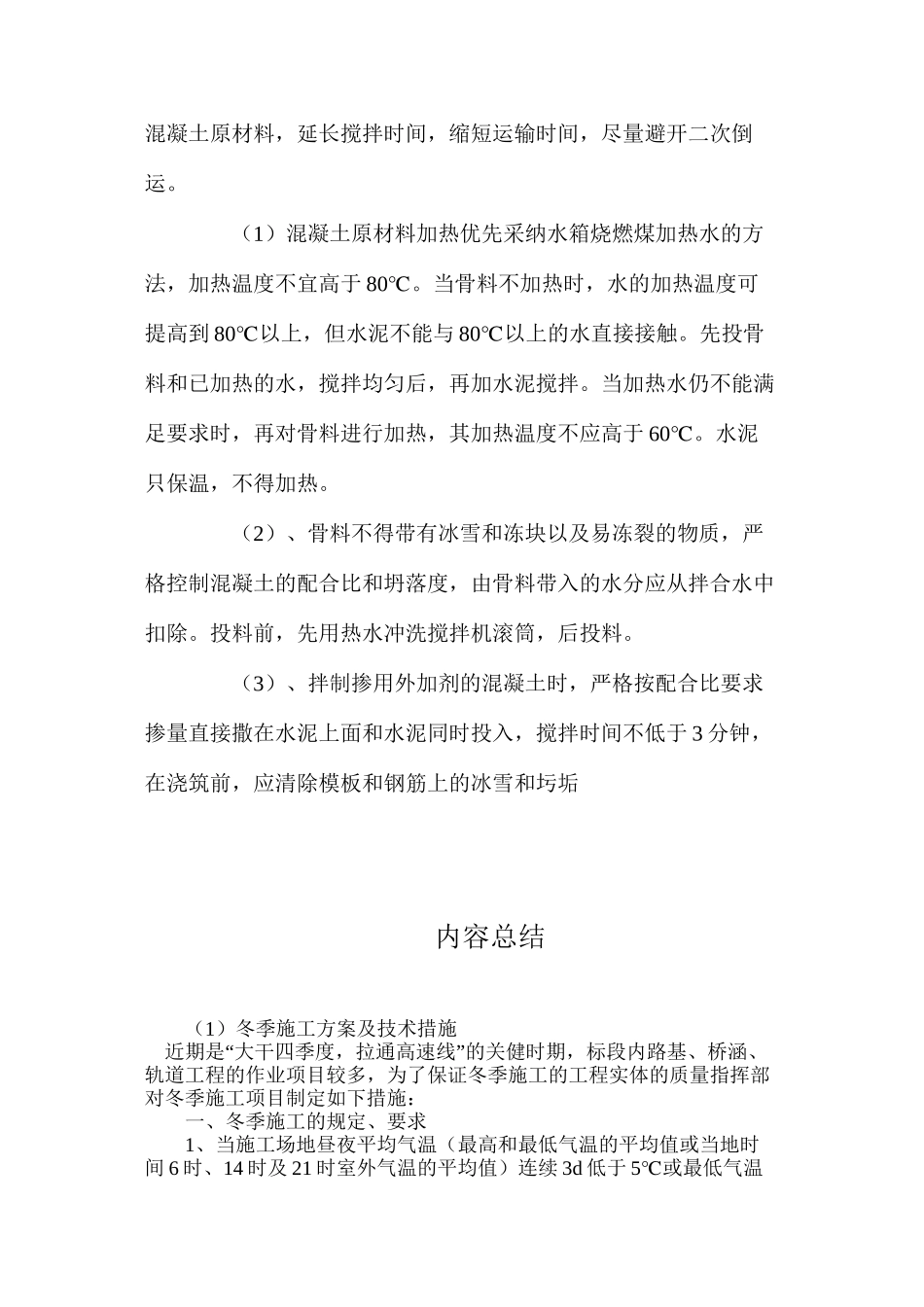

冬季施工方案及技术措施 “”近期是 大干四季度,拉通高速线 的关健时期,标段内路基、桥涵、轨道工程的作业项目较多,为了保证冬季施工的工程实体的质量指挥部对冬季施工项目制定如下措施: 一、冬季施工的规定、要求 1、当施工场地昼夜平均气温(最高和最低气温的平均值或当地时间 6 时、14 时及 21 时室外气温的平均值)连续 3d 低于5℃或最低气温低于-3℃时,即进入冬季施工。 2、要及时收听气象预报和做好测温记录,掌握好进入冬季施工的时间,提前安排,做到有备无患。 3、冬季施工的工号在施工前,提前备齐经检验合格的防冻剂、温度计、能源燃料等各类防寒材料、备用机具及职工用防寒用品。 二、冬季施工的技术措施 1、路基工程:昼夜平均气温在 0°以下且连续 15d,应按低温施工办理,低温施工的重点是处理好土壤防冻、挖掘及土方的填筑三个环节。 1)、基底处理;低温施工的路堤地基应在冻结前处理,处理方法除应符合法律规范要求外,还应清除冰雪、疏干积水,坑洼处用与地基同类的未冻土填平压实。 2)、路堤填筑:(1)低温填筑路堤用土,区间土方200Km 地段一率采纳 A、B 类填料。站场路基土方采纳非渗水土时,其含水量宜低于塑限,并实行加大压实功能措施,如采纳重型压路机或减薄填土层厚度。不得使用冻土填筑路堤。 (2)冬季路基填土压实施工应按横断面全宽分层平填,分层填筑铺土厚度应按正常温度试验段施工所得出的厚度减薄20%~25%,并不得铺成斜层,已铺土层未压实前不得中断施工,路堤填筑每层侧应超宽填 30cm 并压实,待冬期过后修整边坡削去多余部分并夯拍密实。 (3)施施工场地段的积雪,施工前必须清除,施工中遇大雪或其他原因不得不中途停止时,要整平填层及边坡面,继续施工前,将表面冰雪清除。填筑路堤应随挖随运、随填随压实。保证挖、运、填、压的周转时间小于土的冻结时间,一般不宜大于 7h。 2、混凝土工程 冬季施工期间,各工号一率采纳掺加(山东建科院 NC-5型)早强防冻剂的混凝土配合比。在混凝土抗压强度达到设计标号的 30%前不可受冻。C15 及其以下的混凝土,其强度达到 5Mpa 之前,也不得受冻。 1、混凝土的拌制:混凝土的入模温度不得低于 10℃,必须保证混凝土拌和物合成后出机有较高的温度,实行的措施:加热混凝土原材料,延长搅拌时间,缩短运输时间,尽量避开二次倒运。 (1)混凝土原材料加热优先采纳水箱烧燃煤加热水的方法,加热温度不宜高于 80℃。当骨...
