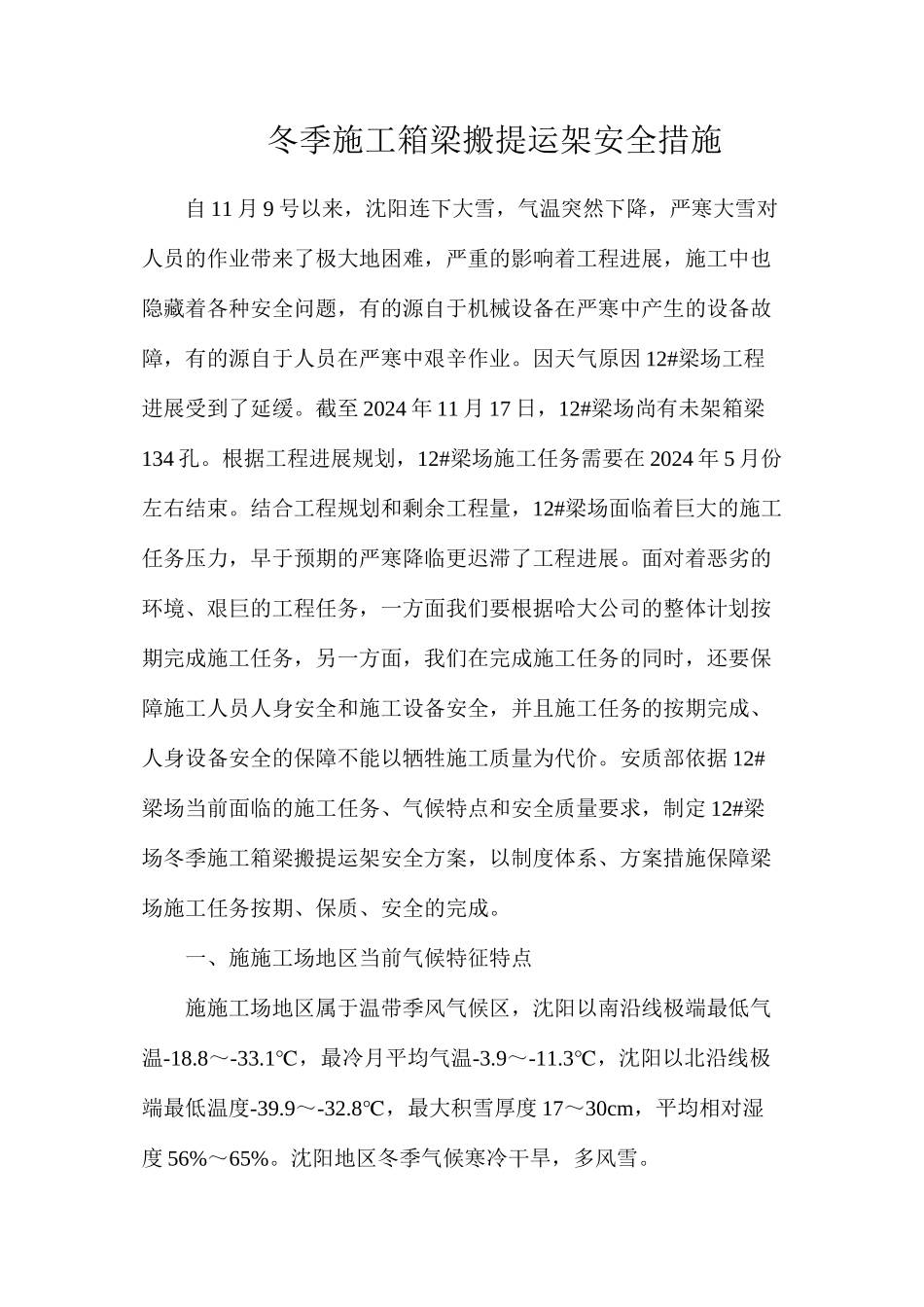

冬季施工箱梁搬提运架安全措施自 11 月 9 号以来,沈阳连下大雪,气温突然下降,严寒大雪对人员的作业带来了极大地困难,严重的影响着工程进展,施工中也隐藏着各种安全问题,有的源自于机械设备在严寒中产生的设备故障,有的源自于人员在严寒中艰辛作业
因天气原因 12#梁场工程进展受到了延缓
截至 2024 年 11 月 17 日,12#梁场尚有未架箱梁134 孔
根据工程进展规划,12#梁场施工任务需要在 2024 年 5 月份左右结束
结合工程规划和剩余工程量,12#梁场面临着巨大的施工任务压力,早于预期的严寒降临更迟滞了工程进展
面对着恶劣的环境、艰巨的工程任务,一方面我们要根据哈大公司的整体计划按期完成施工任务,另一方面,我们在完成施工任务的同时,还要保障施工人员人身安全和施工设备安全,并且施工任务的按期完成、人身设备安全的保障不能以牺牲施工质量为代价
安质部依据 12#梁场当前面临的施工任务、气候特点和安全质量要求,制定 12#梁场冬季施工箱梁搬提运架安全方案,以制度体系、方案措施保障梁场施工任务按期、保质、安全的完成
一、施施工场地区当前气候特征特点施施工场地区属于温带季风气候区,沈阳以南沿线极端最低气温-18
1℃,最冷月平均气温-3
3℃,沈阳以北沿线极端最低温度-39
8℃,最大积雪厚度 17~30cm,平均相对湿度 56%~65%
沈阳地区冬季气候寒冷干旱,多风雪
⑴ 受季节性气候的影响,有效施工期短
⑵ 本线处于寒区,冻害、雪害影响大
二、冬季施工搬提运架安全方案目标根据当前东北地区寒冷多雪的气候特征,结合施工任务的要求,冬季施工方案必须满足如下目标要求:1、保障施工进度根据哈大公司、项目部要求如期进行,按期完成施工任务;2、保障工程施工质量,不出现质量缺陷,不需要返工处理,并且在施工程序上做好与下一步工序的衔接;3、保障施
