冬季雨季施工预防措施1
0 概述喜科黑(江苏)6 万吨/年针状焦新建设工程目前已进入冬季施工
在这段时期,地面、高空交叉作业较多
人员、机具设备的投入量较大,建筑、设备、工艺管线和电气仪表等专业施工同时进行,气候将成为影响施工质量及安全的主要因素之一
因此,为确保冬季施工的安全和质量,保证工程建设的顺利进行,更好地完成项目安全、质量管理目标,特编制本冬雨季施工方案
根据总包华福项目部的总体部署,我们对冬雨季的施工内容作了预测
在具体工程项目落实后的基础上就冬季气候对质量、安全管理的主要不利影响分专业提出了预防措施
对冬季施工质量措施重在焊接、管道试压、除锈、防腐、保温及试车、试运等七项工作,从而在冬季气候里也能保证更好的施工安全和施工质量
0 编制依据 2
“”北京华福神雾工业炉有限公司 企业管理制度 2
北京华福神雾工业炉有限公司管理体系程序文件 HSIF-1226CM-EF13-312
北京华福神雾工业炉有限公司有关质量、安全管理规定 3
0 冬季施工质量控制措施 3
1 工艺管线、设备冬季施工措施 3
1 本着节约冬季施工费用,同时又要保证施工工期、质量及安全的原则,施工作业计划应科学制定,统筹安排-1-
2 室外管道焊接必须根据现场实际情况搭设防雨雪棚、暖棚等设施,保证施工进度和质量要求 3

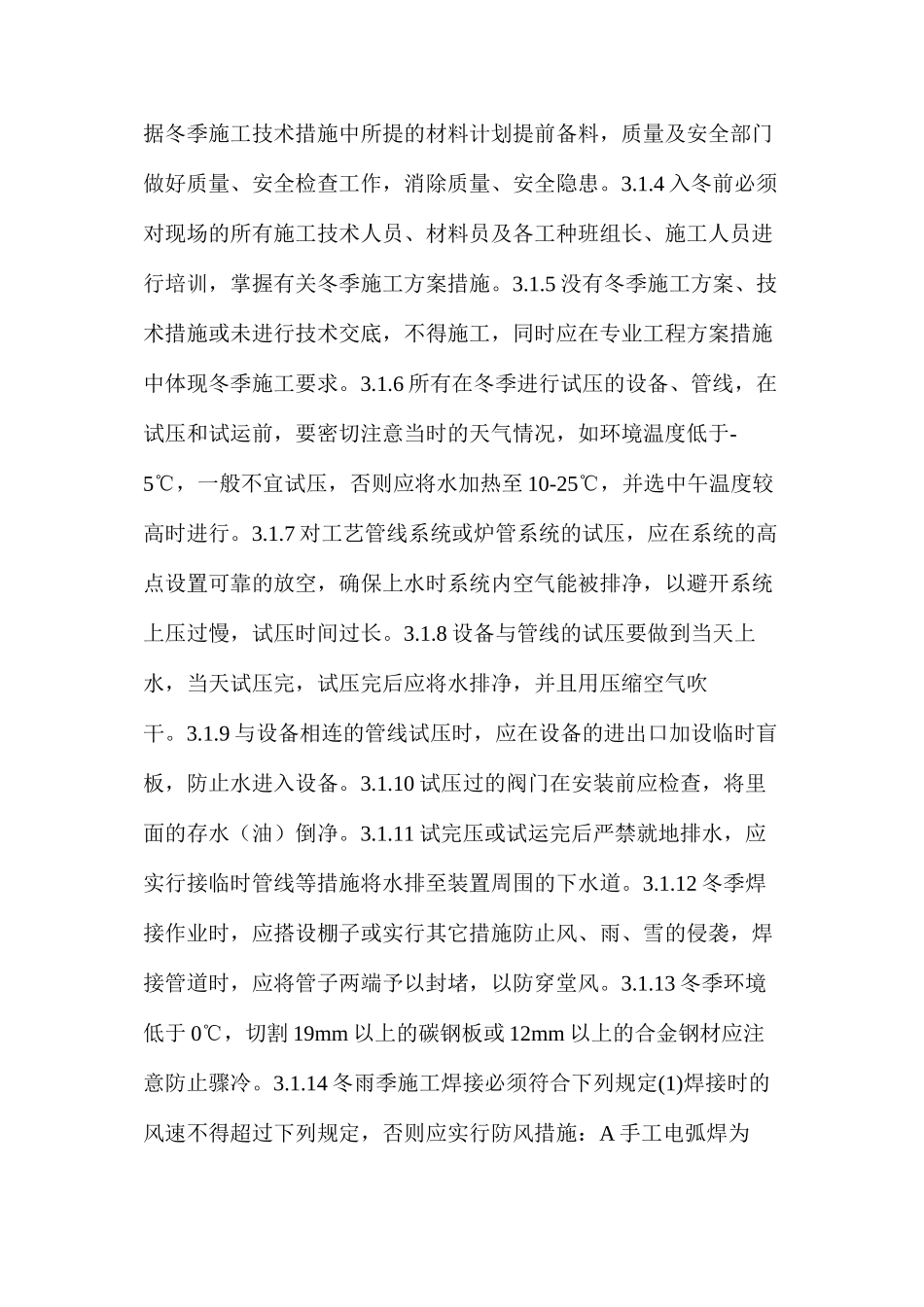

3冬季施工各职能部门均应明确岗位职责,为措施的落实提供有力保证,各分项工程技术人员应做好冬季施工技术交底,物资部门要根据冬季施工技术措施中所提的材料计划提前备料,质量及安全部门做好质量、安全检查工作,消除质量、安全隐患
4 入冬前必须对现场的所有施工技术人员、材料员及各工种班组长、施工人员进行培训,掌握有关冬季施工方案措施
5 没有冬季施工方案、技术措施或未进行技术交底,不得施工,同时应在专业工程方案措施中体现冬季施工要求
