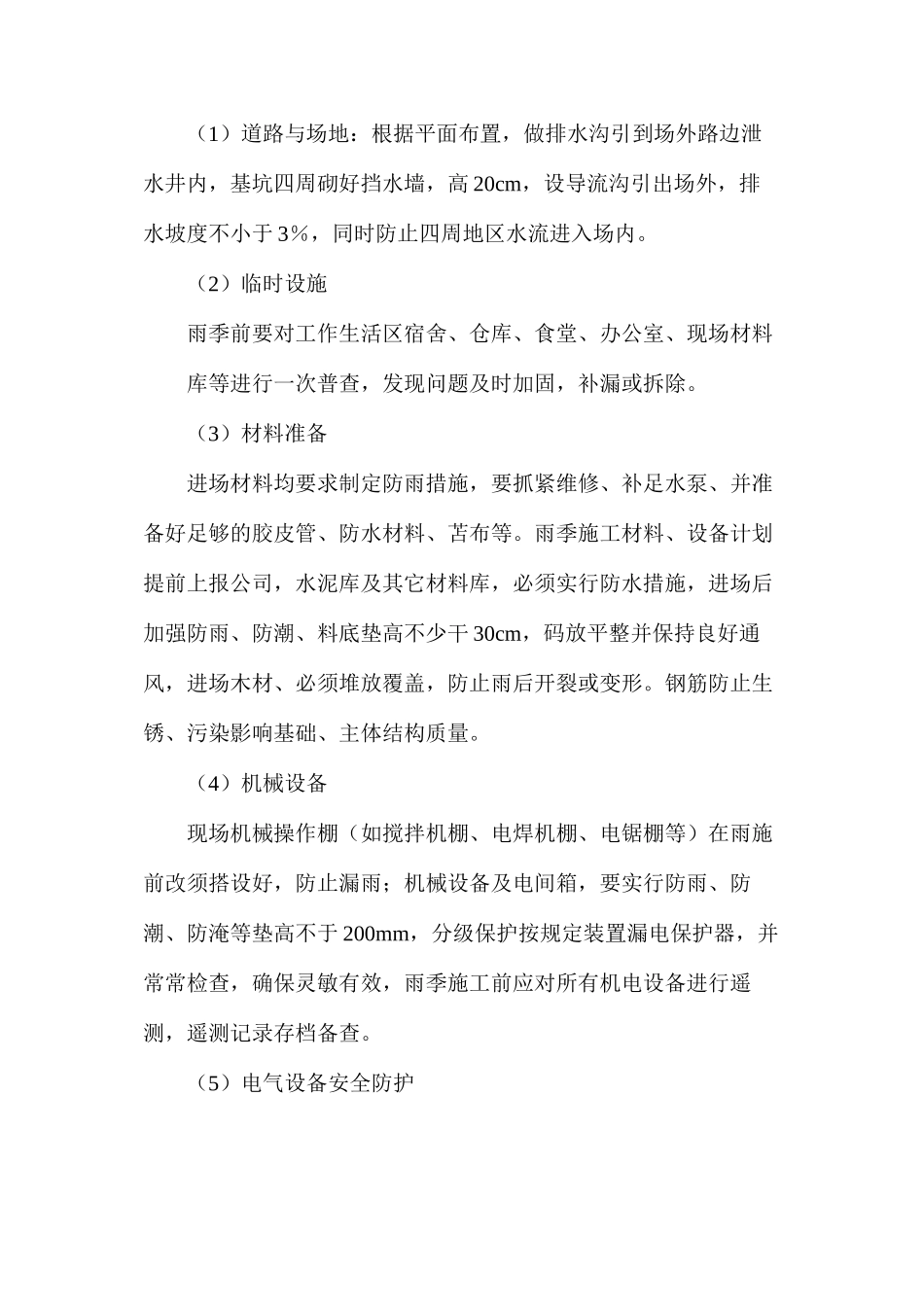

冬雨季施工组织设计技术措施一、工程概况本工程位于雨花区雨花东路,由南京市雨花台区雨花工贸公司投资建设、南京金海设计工程有限公司设计、南京苏宁建设监理有限公司监理、江苏盐城二建集团有限公司施工,总建筑面积 22195㎡。本工程为现浇钢筋混凝土框架结构,地上 5 层(为研发办公楼),地下 1 层(平常为汽车库,战时为人防),建筑总高度为23.5 m,结构设计抗震设防列度 7 度,抗震等级为 3 级,安全等级为2 级雨季来临时,为确保工程质量,使施工顺利进行,应做到防患于未然,避开产生不必要的损失。二、雨施部署1、雨施计划结合本工程实际情况,项目部管理人员必须高度重视今年雨施各项工作,加强监督管理,在保证生产进度的同时,切实重点抓好雨季安全文明施工。三、雨施措施1、施工现场:(1)道路与场地:根据平面布置,做排水沟引到场外路边泄水井内,基坑四周砌好挡水墙,高 20cm,设导流沟引出场外,排水坡度不小于 3%,同时防止四周地区水流进入场内。(2)临时设施雨季前要对工作生活区宿舍、仓库、食堂、办公室、现场材料库等进行一次普查,发现问题及时加固,补漏或拆除。(3)材料准备进场材料均要求制定防雨措施,要抓紧维修、补足水泵、并准备好足够的胶皮管、防水材料、苫布等。雨季施工材料、设备计划提前上报公司,水泥库及其它材料库,必须实行防水措施,进场后加强防雨、防潮、料底垫高不少干 30cm,码放平整并保持良好通风,进场木材、必须堆放覆盖,防止雨后开裂或变形。钢筋防止生锈、污染影响基础、主体结构质量。(4)机械设备现场机械操作棚(如搅拌机棚、电焊机棚、电锯棚等)在雨施前改须搭设好,防止漏雨;机械设备及电间箱,要实行防雨、防潮、防淹等垫高不于 200mm,分级保护按规定装置漏电保护器,并常常检查,确保灵敏有效,雨季施工前应对所有机电设备进行遥测,遥测记录存档备查。(5)电气设备安全防护专业负责人及工长在雨季施工前组织有关人员对现场所有电气设备线路进行一次全面检查,如发现线皮破损、安装不良、有漏电、跑电等现象,要及时修理或更换不得迁就使用,所安装的电气设备、线路均应符合正式工程的要求。主体结构施工时安装的外用电梯、脚手架、塔吊等均应设有接地防雷保护,接地防雷保护装置应符合《施工现场临时用电操作技术规程》JGJ46-88 的各项规定;室内作业照明采纳低压线路应符合安全电压。掌握天气预报情况,遇雷雨时停止室外高空作业和电气操作,动力电器设...
