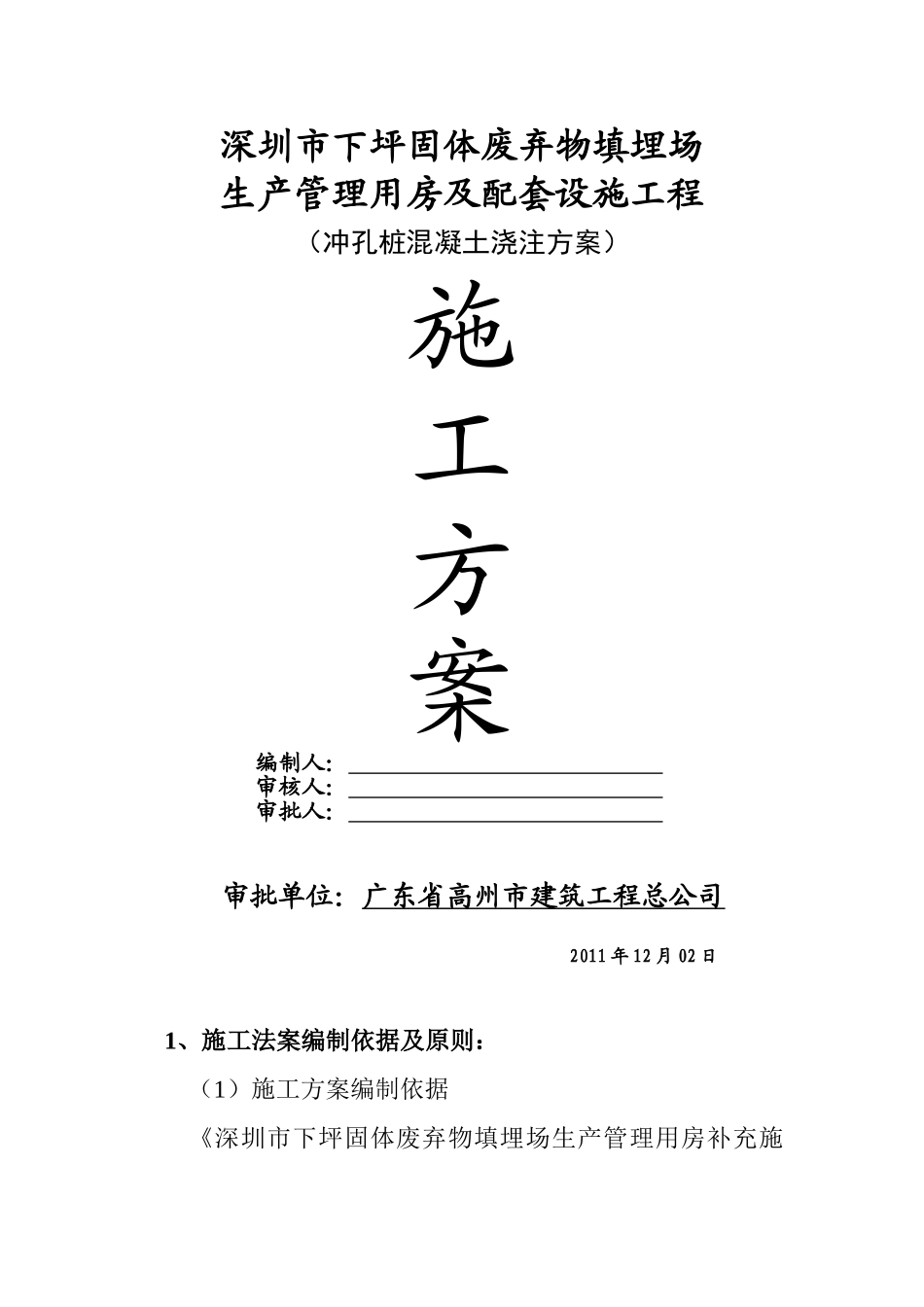

深圳市下坪固体废弃物填埋场生产管理用房及配套设施工程(冲孔桩混凝土浇注方案)施工方案编制人: 审核人: 审批人: 审批单位:广东省高州市建筑工程总公司2011 年 12 月 02 日 1、施工法案编制依据及原则:(1)施工方案编制依据《深圳市下坪固体废弃物填埋场生产管理用房补充施工勘察报告》GB50007《建筑地基基础设计法律规范》GB50010《混凝土结构设计法律规范》GB50164《混凝土质量控制标准》GB50202《建筑地基基础工程施工质量验收法律规范GB50204《混凝土结构工程施工质量验收法律规范》GBJ107《混凝土强度检验评定标准》JGJ94《建筑桩基技术法律规范》(2)施工方案编制原则 根据招标文件的有关要求,全面落实国家现行有关法律规范、规程、施工图纸,特制定本施工方案,主要编制原则如下:(1)严格遵守执行国家和当地政府的有关政策、法规规定。(2)严格执行现行有关国家法律规范和行业标准。(3)全面遵守招标文件中的有关规定,将现行法律规范与施工经验相结合,既满足有关施工技术法律规范、规程和标准要求,同时又结合施工经验,确保本施工方案切实可行、技术科学、经济合理。(4)结合施工经验,统筹安排,合理计划,科学组织,严密施工,制定详细可行的技术、管理措施,确保按期完成施工任务。(5)在做好工程质量控制和工期控制的同时,必须满足安全生产、文明施工及环境保护要求。在制定技术措施和技术方案的同时,要制定安全生产、文明施工和环境保护措施,严格执行国家、当地政府及业主的有关要求。2、工程概况一、冲孔桩施工流程:冲击钻机钻孔灌注桩施工主要工作包括:测量放线(桩基定位)、冲孔成孔、钢筋笼制作及运输安装、混凝土灌注等。二、混凝土灌注本工程砼灌注前由技术质量部编写《混凝土灌注作业指导书》,所有施工人员应严格执行《混凝土灌注作业指导书》、技术交底及本工程《施工方案》的相关要求。混凝土采纳导管法灌注,导管内径为 250mm,壁厚不小于 4mm,两节导管之间用丝扣连接,提升机械采纳桩机自带滑轮提升系统,提升时不得碰挂钢筋笼。(1)下设导管 本工程混凝土水下灌注采纳的是丝扣连接的导管,该类型导管密封性能良好,不容易出现漏水现象。本工程使用的导管具体使用时分节长度视工艺要求确定,底管长度不宜小于 4.0m,另配备若干 0.5~1.0m 短节,以便配置导管。导管使用前要进行试拼接和试压,检验其垂直度和密封性。本工程试水压力为 0.6~1.0MPa。导管下设总长度应根据砼灌...
