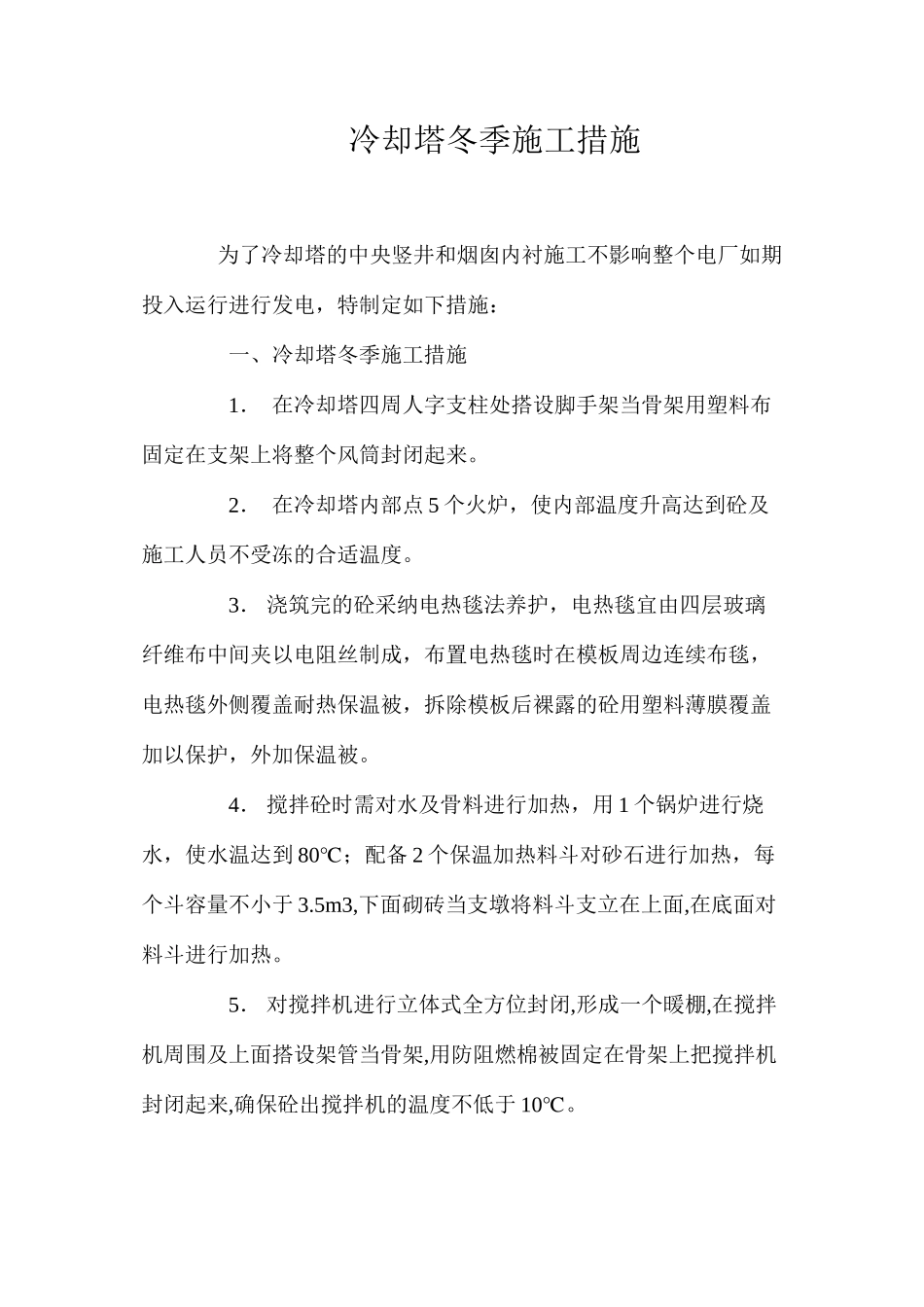

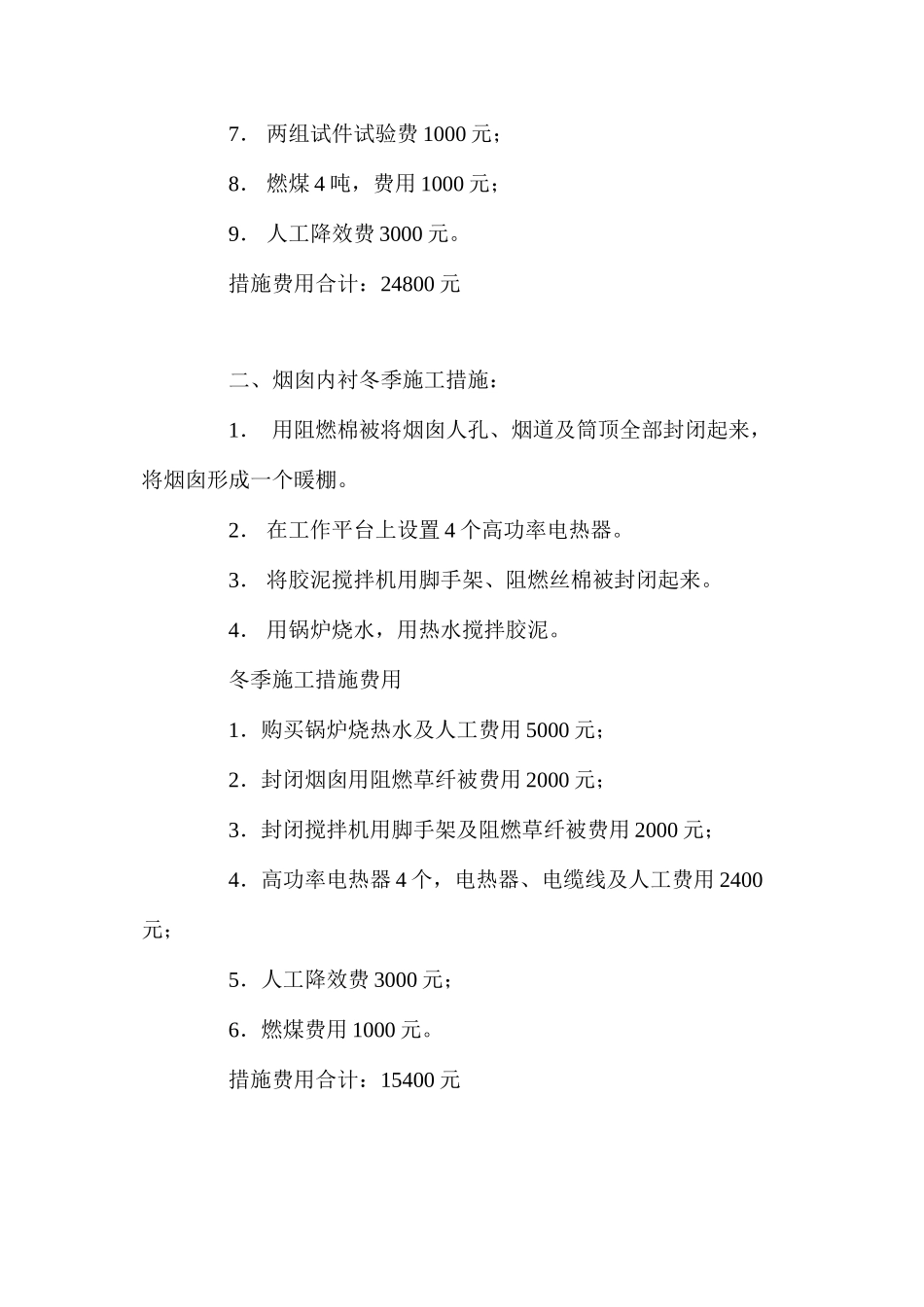

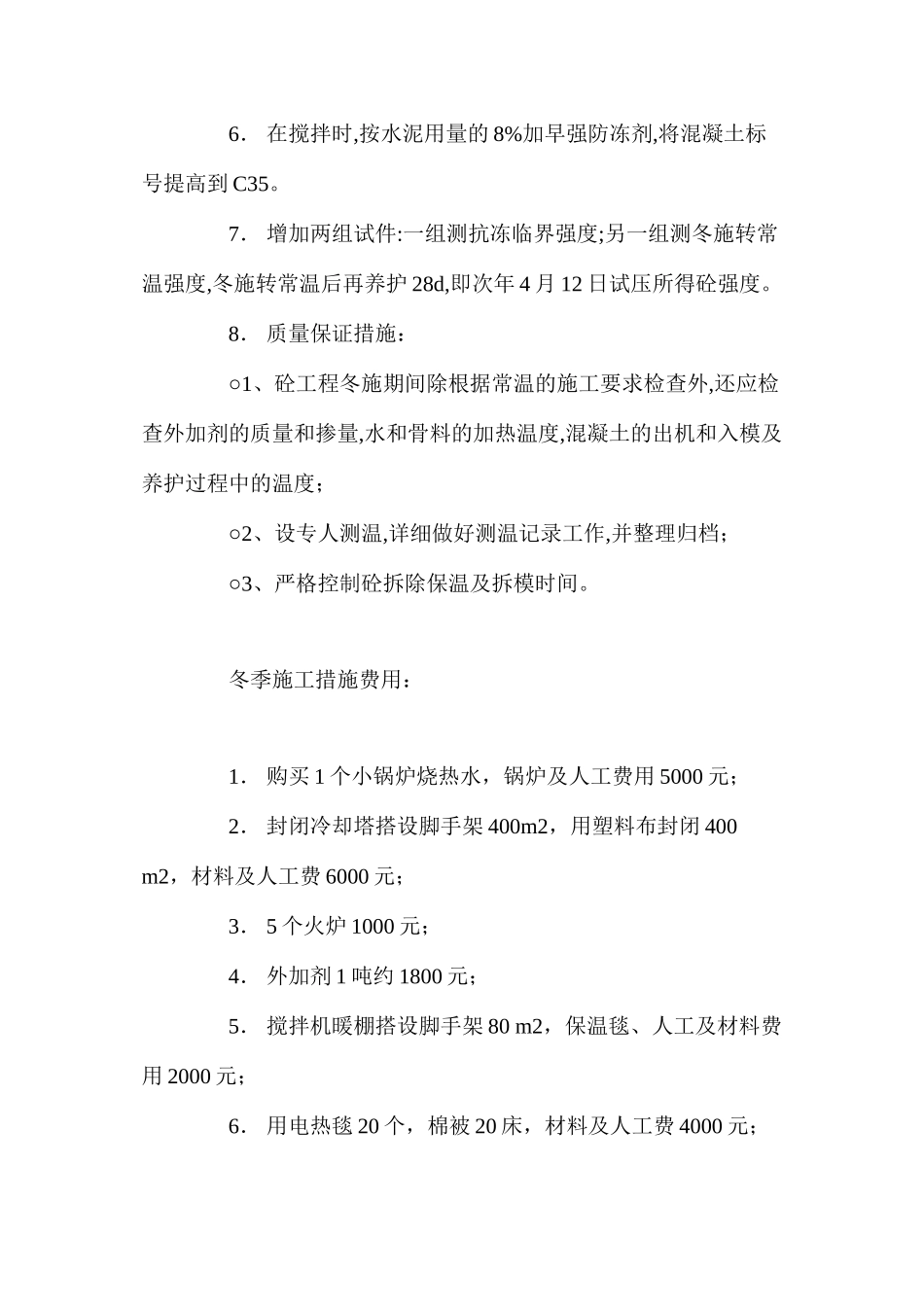

冷却塔冬季施工措施 为了冷却塔的中央竖井和烟囱内衬施工不影响整个电厂如期投入运行进行发电,特制定如下措施: 一、冷却塔冬季施工措施 1 . 在冷却塔四周人字支柱处搭设脚手架当骨架用塑料布固定在支架上将整个风筒封闭起来。 2 . 在冷却塔内部点 5 个火炉,使内部温度升高达到砼及施工人员不受冻的合适温度。 3 . 浇筑完的砼采纳电热毯法养护,电热毯宜由四层玻璃纤维布中间夹以电阻丝制成,布置电热毯时在模板周边连续布毯,电热毯外侧覆盖耐热保温被,拆除模板后裸露的砼用塑料薄膜覆盖加以保护,外加保温被。 4 . 搅拌砼时需对水及骨料进行加热,用 1 个锅炉进行烧水,使水温达到 80℃;配备 2 个保温加热料斗对砂石进行加热,每个斗容量不小于 3.5m3,下面砌砖当支墩将料斗支立在上面,在底面对料斗进行加热。 5 . 对搅拌机进行立体式全方位封闭,形成一个暖棚,在搅拌机周围及上面搭设架管当骨架,用防阻燃棉被固定在骨架上把搅拌机封闭起来,确保砼出搅拌机的温度不低于 10℃。 6 . 在搅拌时,按水泥用量的 8%加早强防冻剂,将混凝土标号提高到 C35。 7 . 增加两组试件:一组测抗冻临界强度;另一组测冬施转常温强度,冬施转常温后再养护 28d,即次年 4 月 12 日试压所得砼强度。 8 . 质量保证措施: ○1、砼工程冬施期间除根据常温的施工要求检查外,还应检查外加剂的质量和掺量,水和骨料的加热温度,混凝土的出机和入模及养护过程中的温度; ○2、设专人测温,详细做好测温记录工作,并整理归档; ○3、严格控制砼拆除保温及拆模时间。 冬季施工措施费用: 1 . 购买 1 个小锅炉烧热水,锅炉及人工费用 5000 元; 2 . 封闭冷却塔搭设脚手架 400m2,用塑料布封闭 400 m2,材料及人工费 6000 元; 3 . 5 个火炉 1000 元; 4 . 外加剂 1 吨约 1800 元; 5 . 搅拌机暖棚搭设脚手架 80 m2,保温毯、人工及材料费用 2000 元; 6 . 用电热毯 20 个,棉被 20 床,材料及人工费 4000 元; 7 . 两组试件试验费 1000 元; 8 . 燃煤 4 吨,费用 1000 元; 9 . 人工降效费 3000 元。 措施费用合计:24800 元 二、烟囱内衬冬季施工措施: 1 . 用阻燃棉被将烟囱人孔、烟道及筒顶全部封闭起来,将烟囱形成一个暖棚。 2 . 在工作平台上设置 4 个高功率电热器。 3 . 将胶泥搅拌机用脚手架、阻燃丝棉被封闭起来。 4 . ...
