副井更换罐道梁安全技术措施施工原因:因井筒内湿度较大,部分罐道梁产生腐蚀现象,存在安全隐患,现需对腐蚀罐道梁进行更换,特编写本措施
施施工场地点:前岭煤矿副井井筒 施工时间:以审批时间为准施工单位:陕西宏煤机电设备安装有限公司一、施工前的准备工作:1、将所更换罐道梁全部按图纸尺寸加工完毕,并按施工合同要求进行防腐处理
2、准备氧气、乙炔各两套,电焊机两台,MY3×10+1×6 电缆300 米,临时配电盘两台,Φ8㎜铁丝 100 米,Φ20mm 棕绳 20m
3、手锤两把,木板 4 块(50×240×2000㎜),2T 手拉葫芦 2个,Φ12
5㎜钢丝绳 8 个鼻子
4、灭火器 2 枚,灭火用水 20㎏
5、在南罐罐帽上东西两端分别焊两个扣环,以固定木板用
6、施工前由安全责任人检查工具、材料、起吊用具,确保安全施工
7、更换罐道梁(以中梁和北边梁为准,南边梁与中梁方法相同)具体步骤如下:(1)、将罐笼提至上井口正常装车位置,一名施工人员系牢保险带站在罐笼内

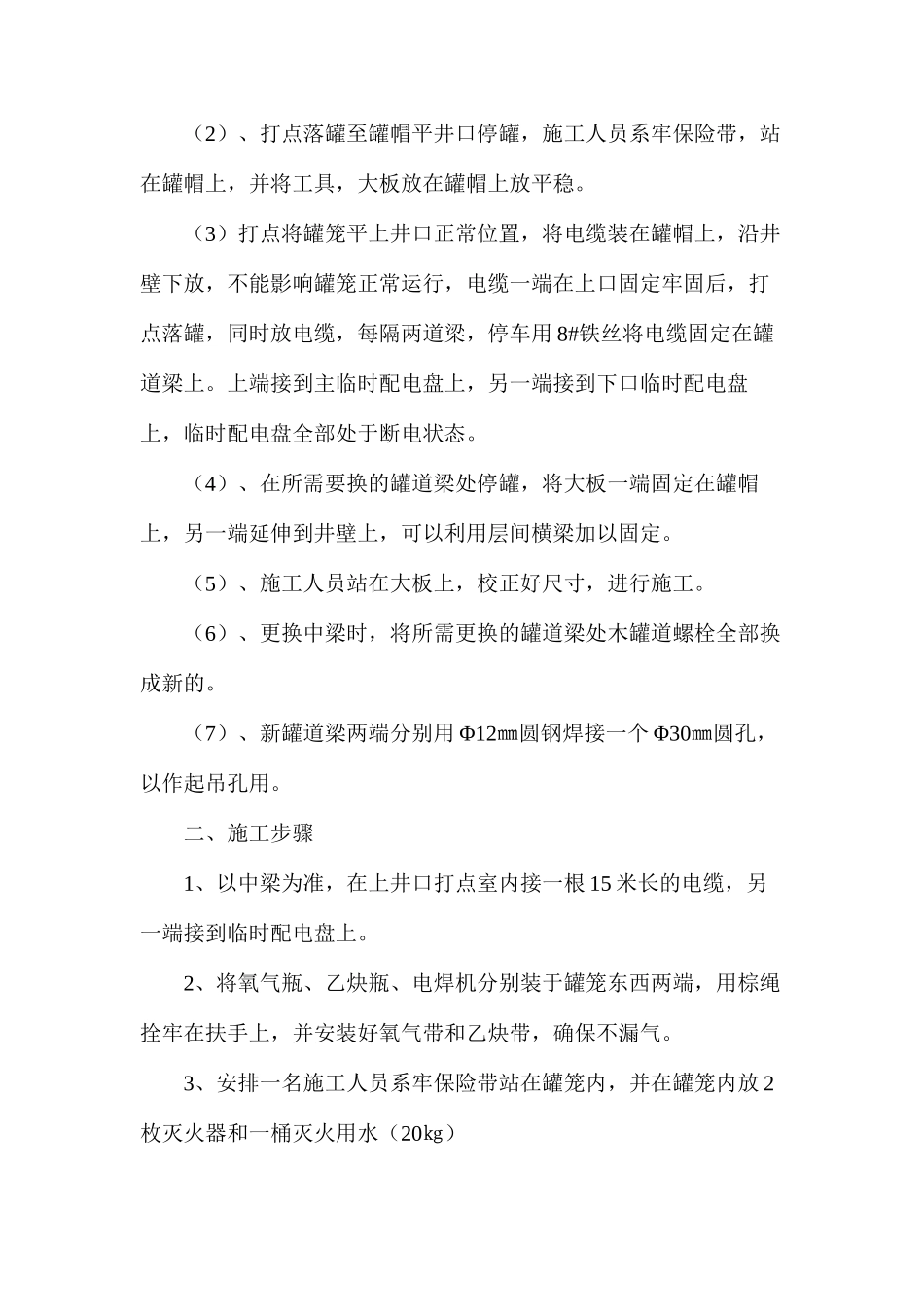

(2)、打点落罐至罐帽平井口停罐,施工人员系牢保险带,站在罐帽上,并将工具,大板放在罐帽上放平稳
(3)打点将罐笼平上井口正常位置,将电缆装在罐帽上,沿井壁下放,不能影响罐笼正常运行,电缆一端在上口固定牢固后,打点落罐,同时放电缆,每隔两道梁,停车用 8#铁丝将电缆固定在罐道梁上
上端接到主临时配电盘上,另一端接到下口临时配电盘上,临时配电盘全部处于断电状态
(4)、在所需要换的罐道梁处停罐,将大板一端固定在罐帽上,另一端延伸到井壁上,可以利用层间横梁加以固定
(5)、施工人员站在大板上,校正好尺寸,进行施工
(6)、更换中梁时,将所需更换的罐道梁处木罐道螺栓全部换成新的
(7)、新罐道梁两端分别用 Φ12㎜圆钢焊接一个 Φ30㎜圆孔,以作起吊孔用
二、施工步骤1、以中梁为准,在上井口打点室内接一根 15 米长的电缆,
