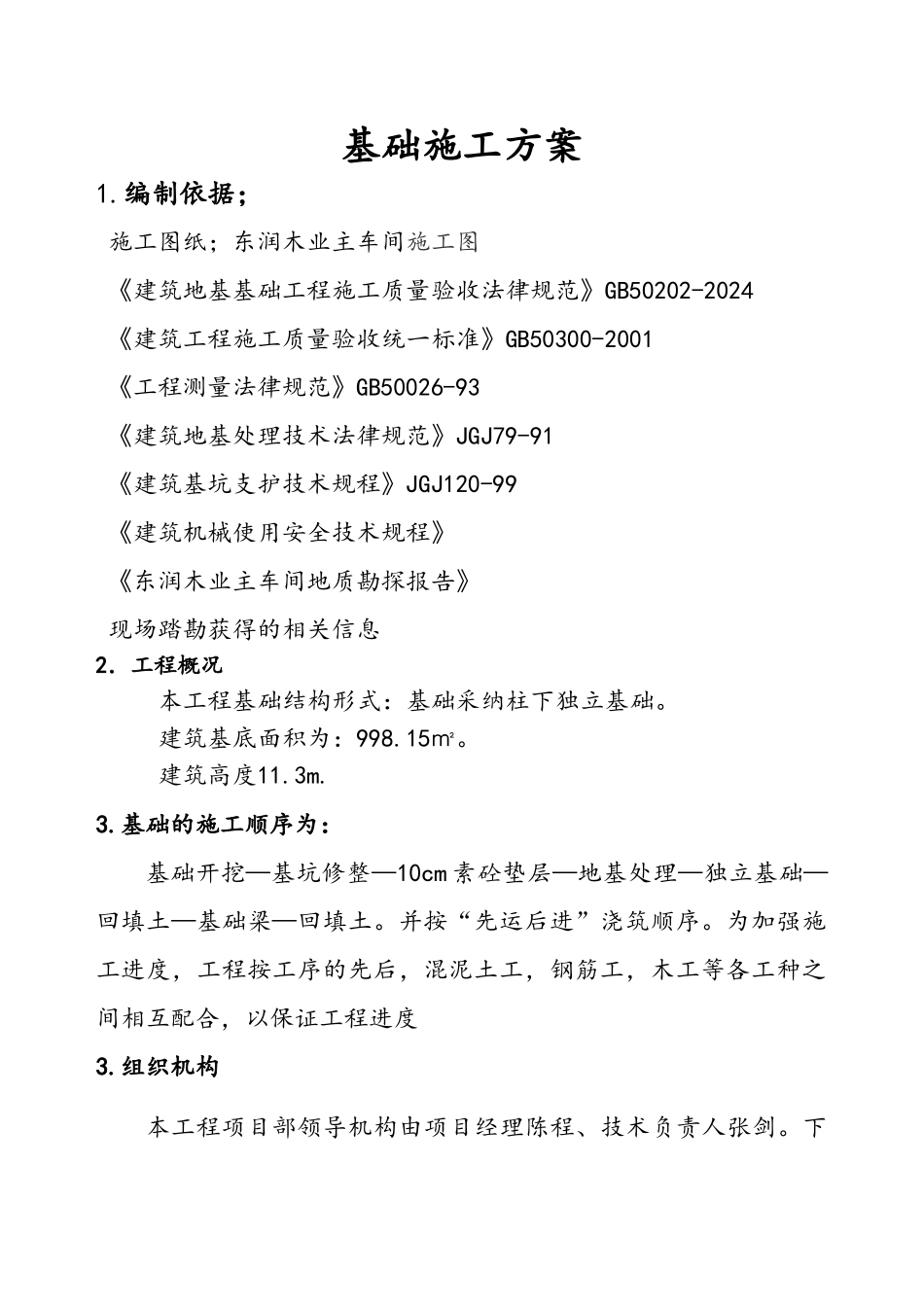

东润木业剥皮车间基础施工方案 编制人: 朱俊 审核人: 张剑 批准人: 陈程 湖北鼎耀建设工程有限公司2024 年 3 月基础施工方案1.编制依据;施工图纸;东润木业主车间施工图《建筑地基基础工程施工质量验收法律规范》GB50202-2024《建筑工程施工质量验收统一标准》GB50300-2001《工程测量法律规范》GB50026-93《建筑地基处理技术法律规范》JGJ79-91《建筑基坑支护技术规程》JGJ120-99《建筑机械使用安全技术规程》《东润木业主车间地质勘探报告》现场踏勘获得的相关信息2.工程概况本工程基础结构形式:基础采纳柱下独立基础。建筑基底面积为:998.15㎡。建筑高度11.3m.3.基础的施工顺序为:基础开挖—基坑修整—10cm 素砼垫层—地基处理—独立基础—回填土—基础梁—回填土。并按“先运后进”浇筑顺序。为加强施工进度,工程按工序的先后,混泥土工,钢筋工,木工等各工种之间相互配合,以保证工程进度3.组织机构本工程项目部领导机构由项目经理陈程、技术负责人张剑。下设五部一室,分别为工程部、安全质量部、物质部、经营部、财务部、办公室。 图 2.1 项目组织机构图作业层由三个队组成:土建施工队、预制构件制作队、综合队。各专业队施工任务划分如下:(1)土建施工队:基础土方、钢筋、模板、混凝土、砌砖、抹灰等分项工程的施工;(2)综合队:现场临时用水用电、施工设备维护保养、预埋件的制作。2.2 施工安排为了使施工有组织、有次序的进行,使工期、质量目标如期实现 ,我部将加强管理,以月进度计划进行考核。2.3 施工准备 2.3.1 技术准备(1)组织图纸自审和会审,编制关键工序、特别工序的作业指导书,并按我公司程序文件的要求对特别工序进行工序能力的评定。(2)项目工程师、技术员、施工员在仔细学习设计文件的基础上,准备各种所需施工及验收法律规范、规程、质量评定标准,标准图集及各种记录表格。(3)进行技术交底,程序为:工程师→技术员→班组长。2.3.2 物质准备(1)按计划部门提供的施工用料和工程用料,报监理甲方批准,并集中组织材料进场。(2)成品及半成品的加工和采购按工程进度计划要求提前下达加工计划,绘制加工件图纸,提前加工。(3)设备员按施工机具计划表的要求,视工程进展情况组织各类施工机具进场。提前进行检修,保证完好率,以确保按时进场投入使用。测量仪器及计量器具按施工组织设计进行调配,并检查是否经计量检定合格,并在合格证有效期内使用。2.3.3 施工人员准备施工人员...
