喷浆注浆安全技术措施一、概况根据生产技术业务联系单(编号:JS2024-010-J15)要求:由我单位对 6130 机巷封闭墙外 5m 范围内帮部及顶板进行喷浆、注浆加固,底板进行注浆
为确保施工安全,特编制本技术安全措施指导生产
二、施工组织结构为保证对 6130 机巷封闭墙前 5m 范围内帮部及顶板喷浆、注浆加固,底板进注浆施工安全,成立领导小组,加强现场管理;组长:区长、书记;副组长:队长、主管技术员;成员:掘进三区一队;本次工程由区长具体负责、队长为施工负责人,主管技术员为技术负责人
三、施工工艺及技术要求1、施工工艺:采纳先喷浆封闭再打注浆锚杆注浆加固的方法

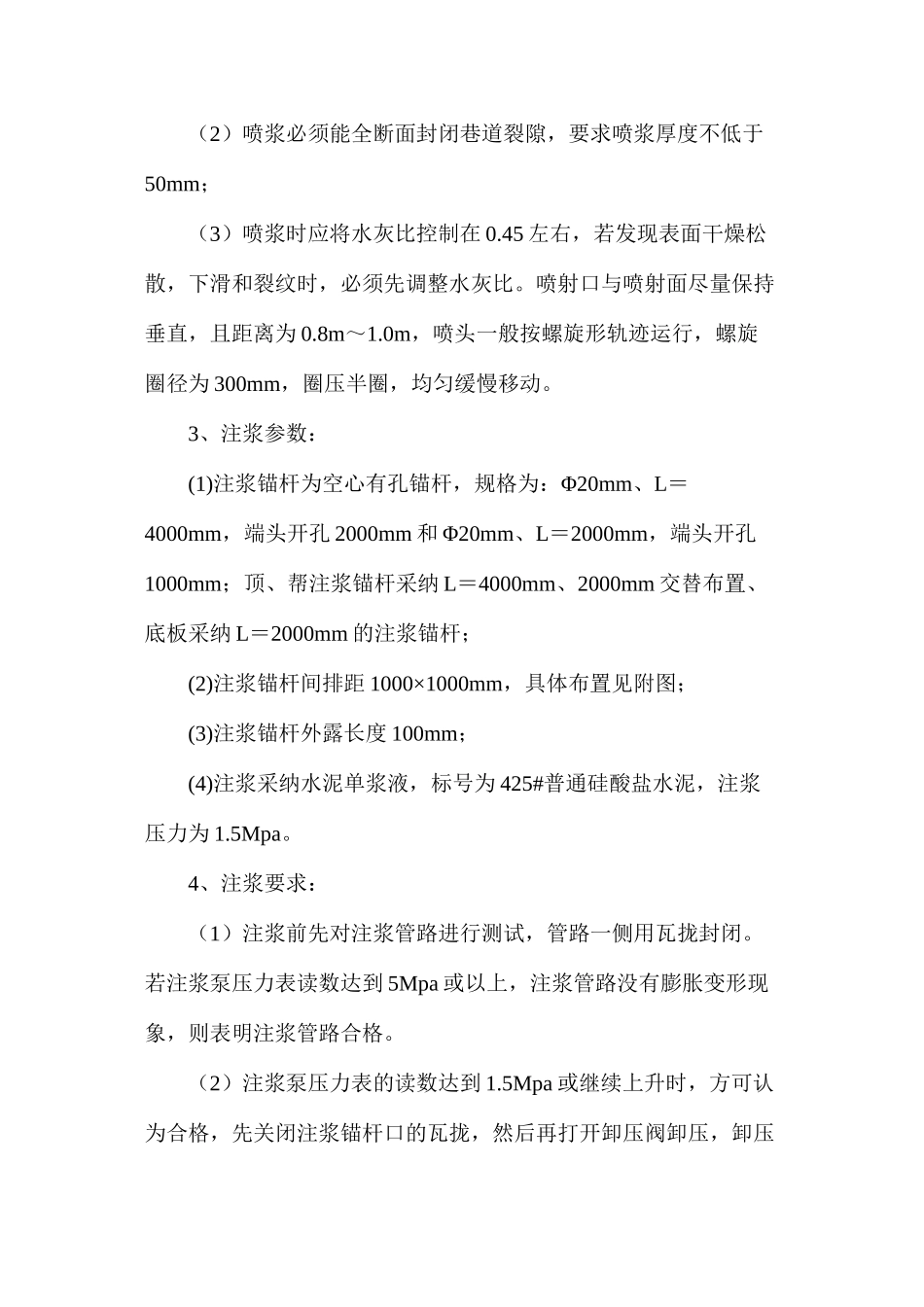

2、喷浆技术要求:(1)施工前先将施工段及其前后 10m 范围内的开裂浆皮及杂物清理洁净,再进行喷浆封闭;(2)喷浆必须能全断面封闭巷道裂隙,要求喷浆厚度不低于50mm;(3)喷浆时应将水灰比控制在 0
45 左右,若发现表面干燥松散,下滑和裂纹时,必须先调整水灰比
喷射口与喷射面尽量保持垂直,且距离为 0
0m,喷头一般按螺旋形轨迹运行,螺旋圈径为 300mm,圈压半圈,均匀缓慢移动
3、注浆参数:(1)注浆锚杆为空心有孔锚杆,规格为:Φ20mm、L=4000mm,端头开孔 2000mm 和 Φ20mm、L=2000mm,端头开孔1000mm;顶、帮注浆锚杆采纳 L=4000mm、2000mm 交替布置、底板采纳 L=2000mm 的注浆锚杆;(2)注浆锚杆间排距 1000×1000mm,具体布置见附图;(3)注浆锚杆外露长度 100mm;(4)注浆采纳水泥单浆液,标号为 425#普通硅酸盐水泥,注浆压力为 1
4、注浆要求:(1)注浆前先对注浆管路进行测试,管路一侧用瓦拢封闭
若注浆泵压力表读数达到 5Mpa 或以上,注浆管路没有膨胀变形现象,则表明注浆管路合格
(2)注浆泵压力表的读
