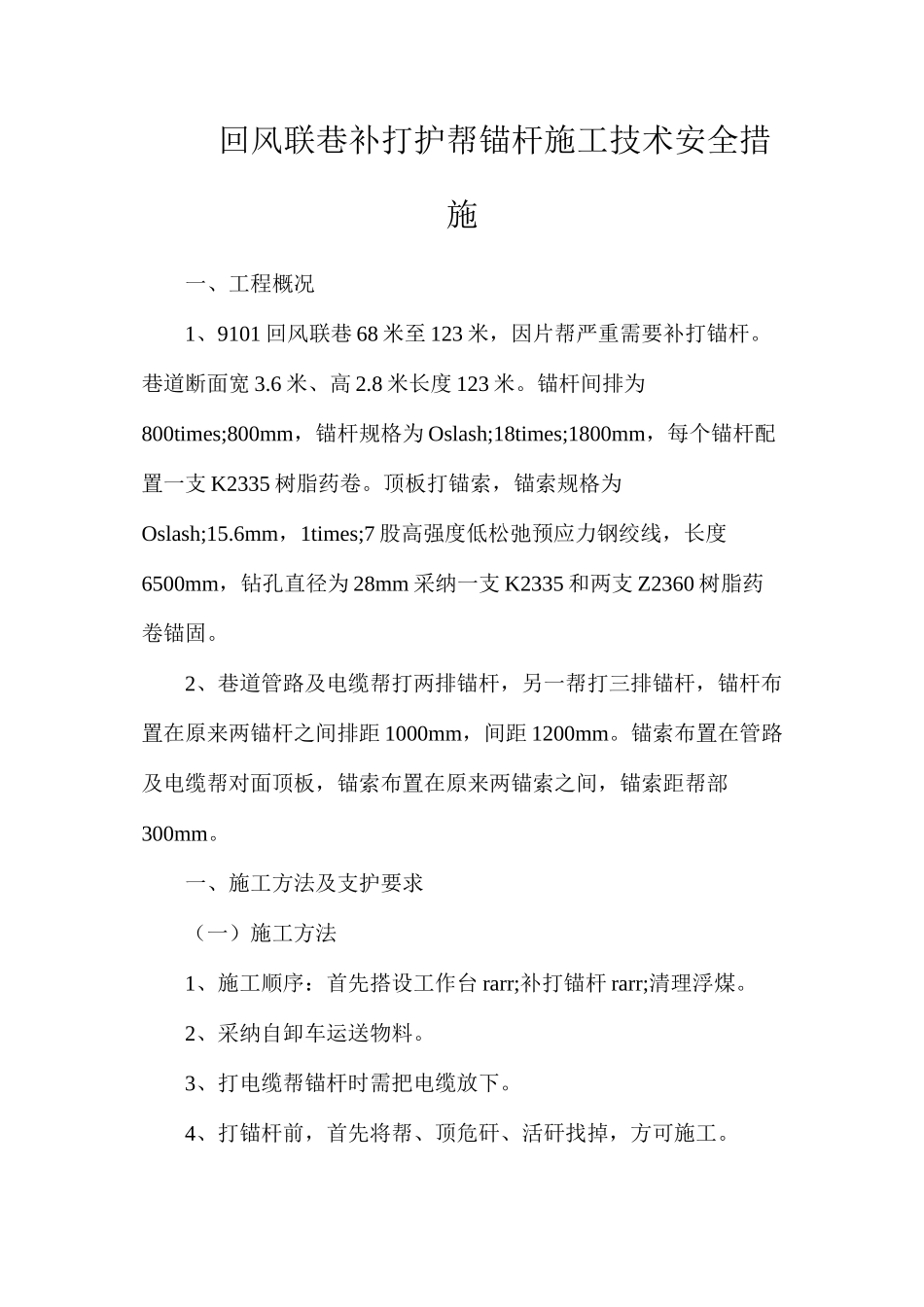

回风联巷补打护帮锚杆施工技术安全措施一、工程概况1、9101 回风联巷 68 米至 123 米,因片帮严重需要补打锚杆
巷道断面宽 3
6 米、高 2
8 米长度 123 米
锚杆间排为800times;800mm,锚杆规格为 Oslash;18times;1800mm,每个锚杆配置一支 K2335 树脂药卷
顶板打锚索,锚索规格为Oslash;15
6mm,1times;7 股高强度低松弛预应力钢绞线,长度6500mm,钻孔直径为 28mm 采纳一支 K2335 和两支 Z2360 树脂药卷锚固
2、巷道管路及电缆帮打两排锚杆,另一帮打三排锚杆,锚杆布置在原来两锚杆之间排距 1000mm,间距 1200mm
锚索布置在管路及电缆帮对面顶板,锚索布置在原来两锚索之间,锚索距帮部300mm
一、施工方法及支护要求(一)施工方法1、施工顺序:首先搭设工作台 rarr;补打锚杆 rarr;清理浮煤
2、采纳自卸车运送物料
3、打电缆帮锚杆时需把电缆放下
4、打锚杆前,首先将帮、顶危矸、活矸找掉,方可施工
5、打注锚杆采纳风煤钻

(二)打注锚杆的质量要求1、锚杆必须符合质量要求
2、锚杆选用 Phi;18Chi;1800mm 圆钢锚杆,间排距1200mmtimes;1000mm 允许偏差 plusmn;100mm
3、锚杆应垂直岩面
4、锚杆托盘应紧贴岩面
5、锚杆成排成行,零部件齐全
6、每根锚杆选用一支 K2335 型树脂药卷
7、每根锚索选用一支 K2335 型树脂药卷和两支 Z2360 型树脂药卷
8、锚杆预应力不小于 3T

三、施工机械设备序号设备名称规格型号单位数量备注1风煤钻台42车辆自卸车辆23锚杆机台2四、劳动组织出勤人数班次工种夜班早班中班班长222运料工444钻手444合计30 人劳动组织采纳三八作业制
五、安全措施(一)一般安全规定a.没有经过安全培训及安全
