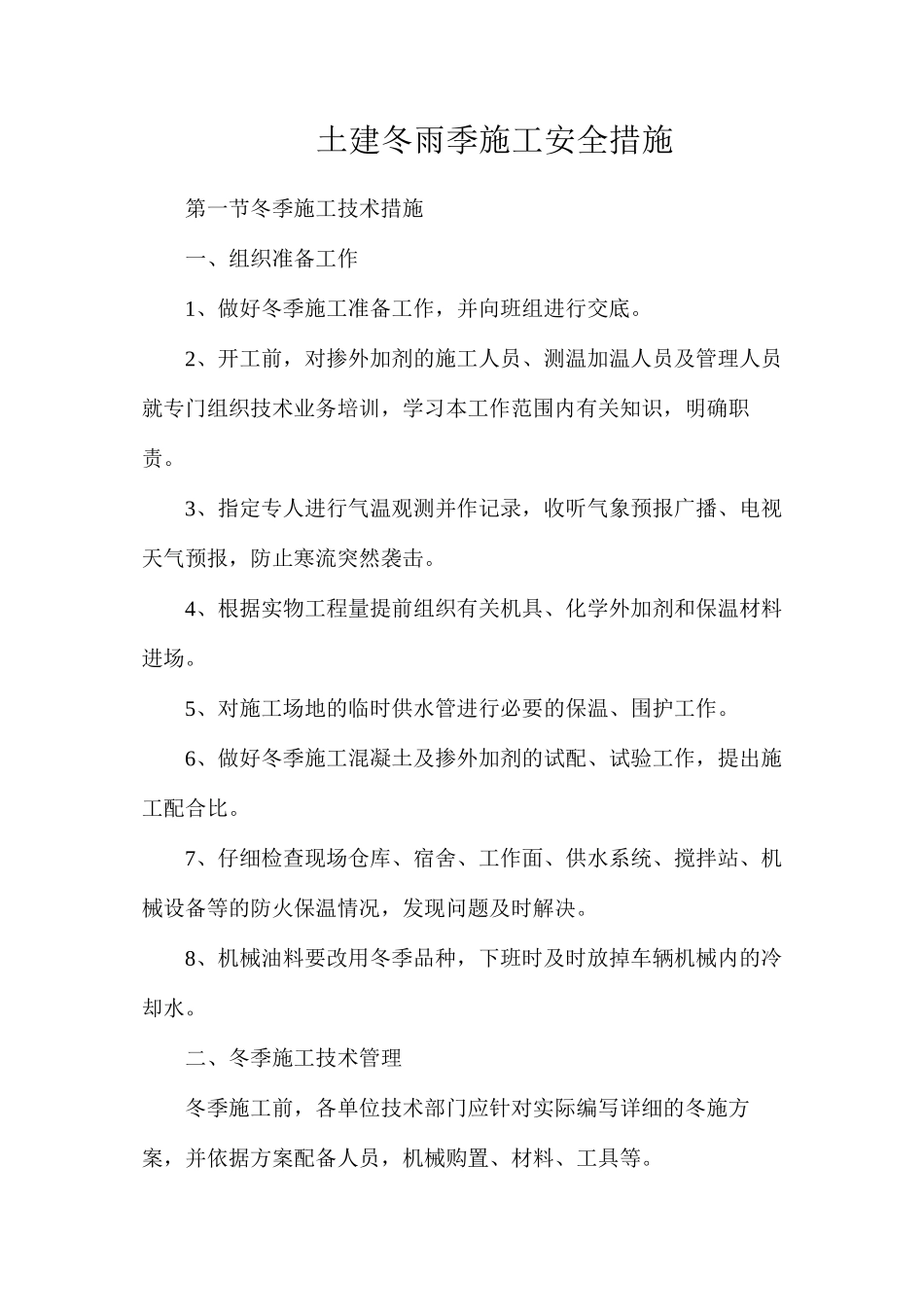

土建冬雨季施工安全措施第一节冬季施工技术措施一、组织准备工作1、做好冬季施工准备工作,并向班组进行交底
2、开工前,对掺外加剂的施工人员、测温加温人员及管理人员就专门组织技术业务培训,学习本工作范围内有关知识,明确职责
3、指定专人进行气温观测并作记录,收听气象预报广播、电视天气预报,防止寒流突然袭击
4、根据实物工程量提前组织有关机具、化学外加剂和保温材料进场
5、对施工场地的临时供水管进行必要的保温、围护工作
6、做好冬季施工混凝土及掺外加剂的试配、试验工作,提出施工配合比
7、仔细检查现场仓库、宿舍、工作面、供水系统、搅拌站、机械设备等的防火保温情况,发现问题及时解决
8、机械油料要改用冬季品种,下班时及时放掉车辆机械内的冷却水
二、冬季施工技术管理冬季施工前,各单位技术部门应针对实际编写详细的冬施方案,并依据方案配备人员,机械购置、材料、工具等

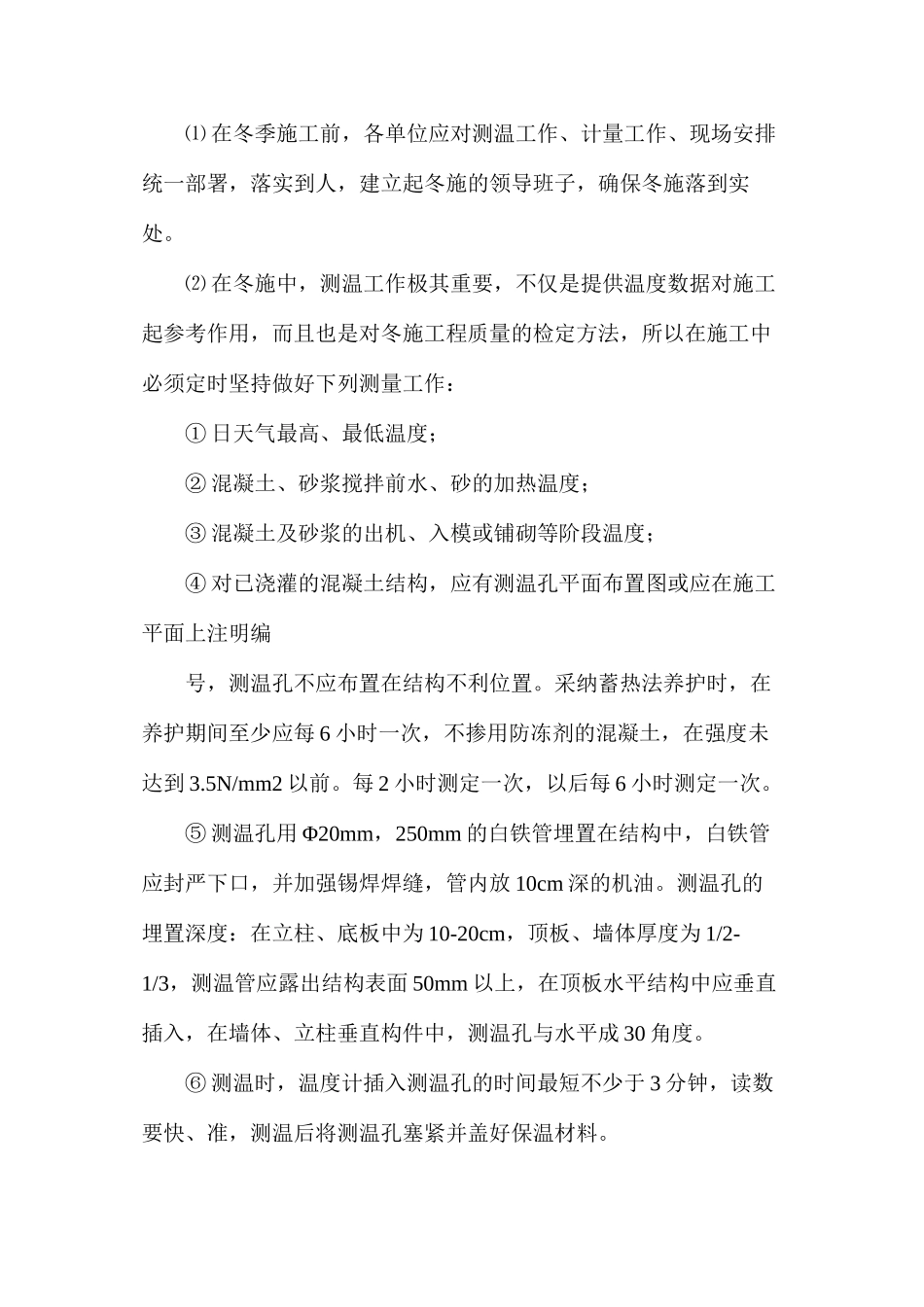

⑴ 在冬季施工前,各单位应对测温工作、计量工作、现场安排统一部署,落实到人,建立起冬施的领导班子,确保冬施落到实处
⑵ 在冬施中,测温工作极其重要,不仅是提供温度数据对施工起参考作用,而且也是对冬施工程质量的检定方法,所以在施工中必须定时坚持做好下列测量工作:① 日天气最高、最低温度;② 混凝土、砂浆搅拌前水、砂的加热温度;③ 混凝土及砂浆的出机、入模或铺砌等阶段温度;④ 对已浇灌的混凝土结构,应有测温孔平面布置图或应在施工平面上注明编号,测温孔不应布置在结构不利位置
采纳蓄热法养护时,在养护期间至少应每 6 小时一次,不掺用防冻剂的混凝土,在强度未达到 3
5N/mm2 以前
每 2 小时测定一次,以后每 6 小时测定一次
⑤ 测温孔用 Φ20mm,250mm 的白铁管埋置在结构中,白铁管应封严下口,并加强锡焊焊缝,管内放 10cm 深的机油

测温孔的埋置深度:在立柱、底板中为 10-20cm,顶板、墙体厚度为 1/2-1
