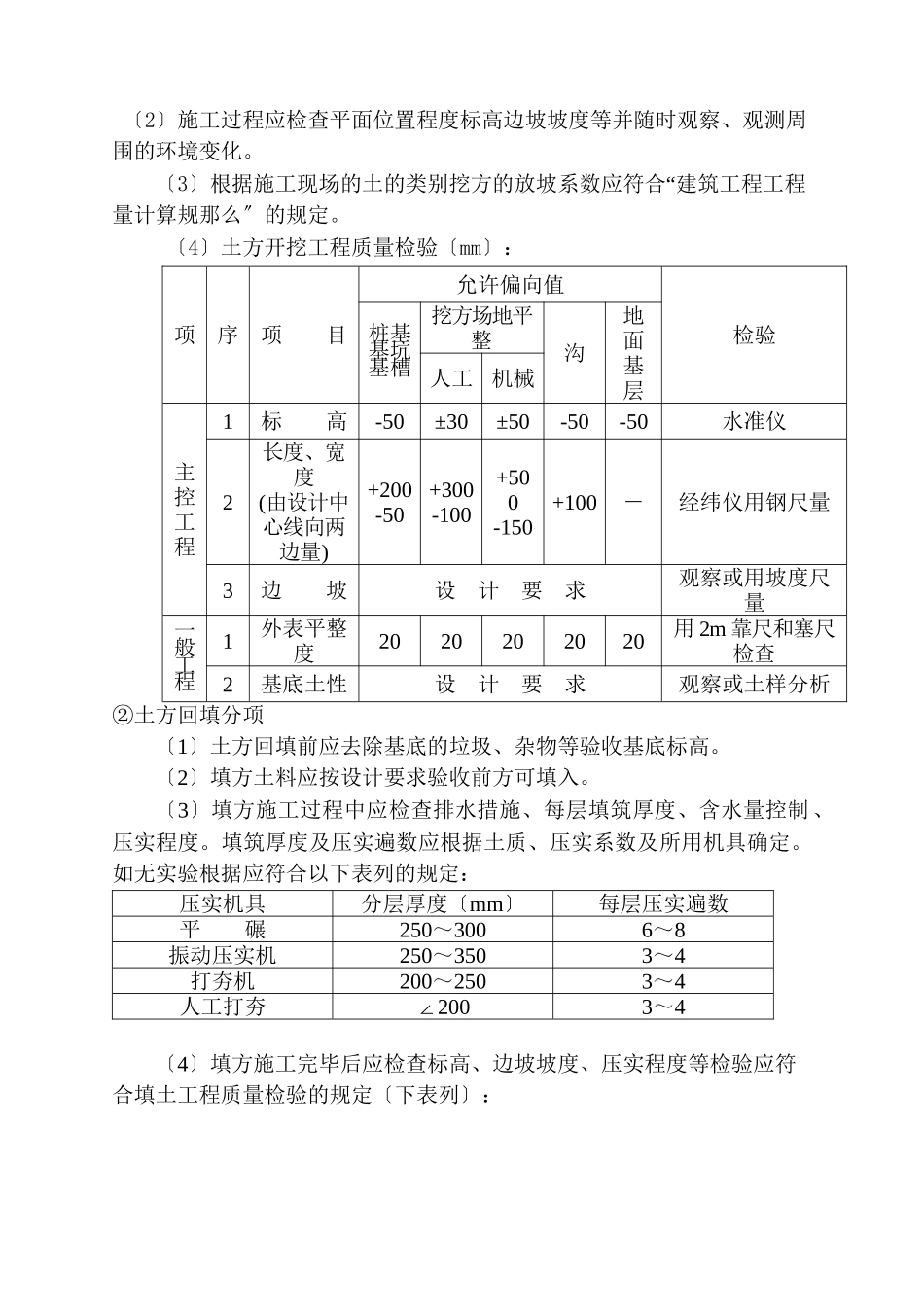

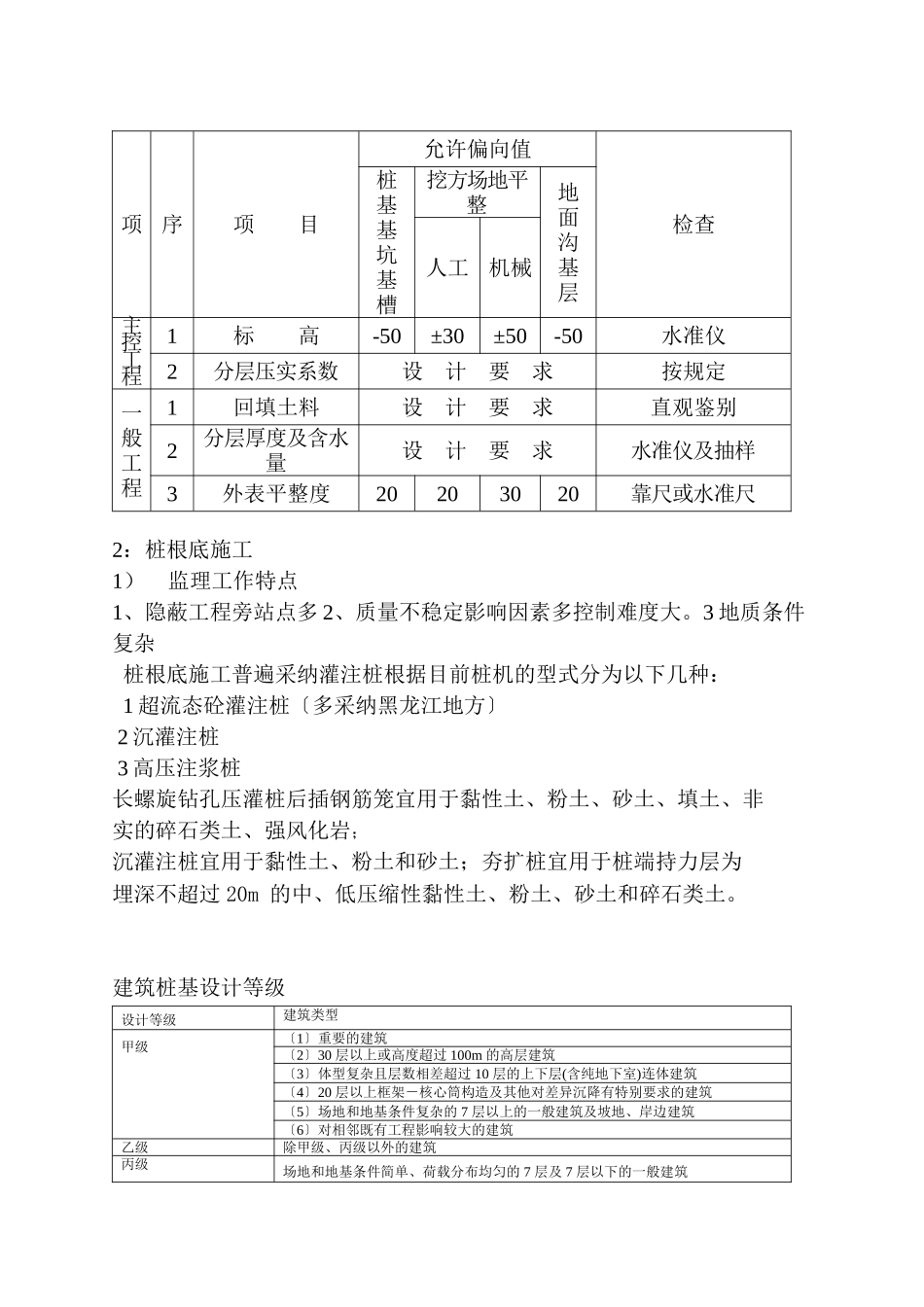

土建工程监理细那么一:地基与根底工程〔桩根底〕 1:土方开挖及土方回填监理工作特点、监理工作流程、监理工作的控制要点及目的值、监理工作的及措施1〕监理工作特点:1、土方开挖是指在 2024 年回填土根底上开挖 2、地下水位较高
开挖时个别需降水 3、开挖点较多深度各不同
2 米至-9
8米需分别做施工方案2〕监理工作流程3〕监理工作的控制要点及目的值3
1 土方开挖分项(1)基底超挖:开挖基坑或沟不得超过基底标高;〔2〕基底未做保护:基坑开挖后应尽量减少对基土的扰动
如根底不能及时施工时应在基底标高以上留 200 厚土层待做根底时再挖并进展人工清槽
〔3〕开挖尺寸缺乏:基坑和沟底部的开挖宽度除构造宽度处应根据施工需要增加工作面的宽度;〔4〕基坑和沟边坡不平不直基底不平:应加强检查随挖随修并要仔细验收
〔5〕深基坑开挖前根据实际情况审核降水方案并开挖方案和边坡维护方案土方回填分项〔1〕回填土下沉:因虚铺土超过规定厚度或夯实不够甚至漏夯
坑底杂物或落土清理不洁净这些问题均应在施工中仔细执行规定发现后及时纠正
〔2〕回填土夯压不实:应分析原因换土重夯
〔3〕道下部夯填不实:道下部应按要求填夯实夯不实会造成道下部空虚造成道折断而渗漏
〔4〕4〕监理工作的及措施①土方开挖分项〔1〕土方开挖前检查定位放线、施工方案等〔2〕施工过程应检查平面位置程度标高边坡坡度等并随时观察、观测周围的环境变化
〔3“〕根据施工现场的土的类别挖方的放坡系数应符合 建筑工程工程量计算规那么〞的规定
〔4〕土方开挖工程质量检验〔mm〕:项序 项目允许偏向值检验桩基基坑基槽挖方场地平整沟地面基层人工机械主控工程1 标高-50±30±50-50-50水准仪2长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150+100-经纬仪用钢尺量3 边坡 设计要求观察或用坡度尺量一般工程1外
