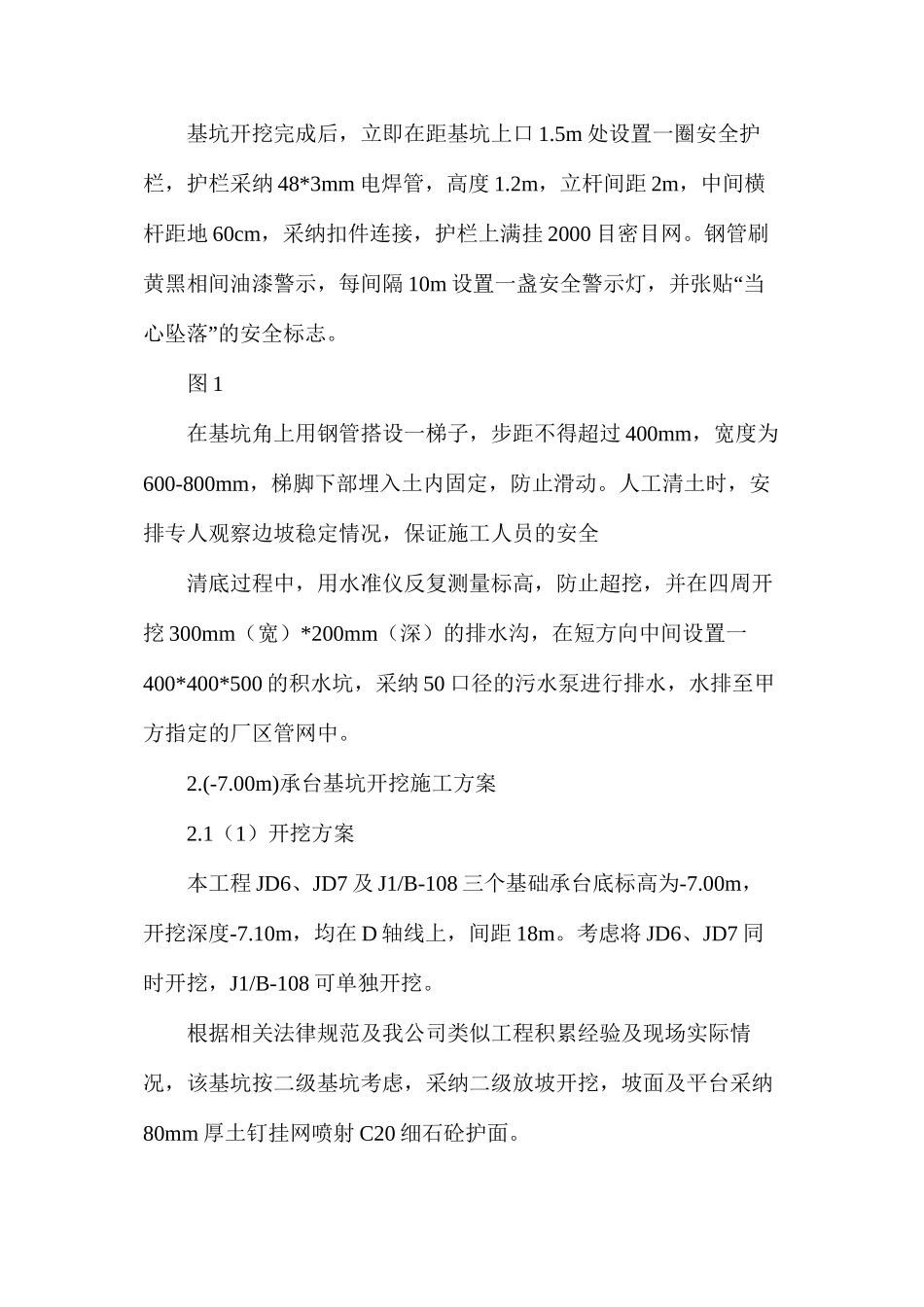

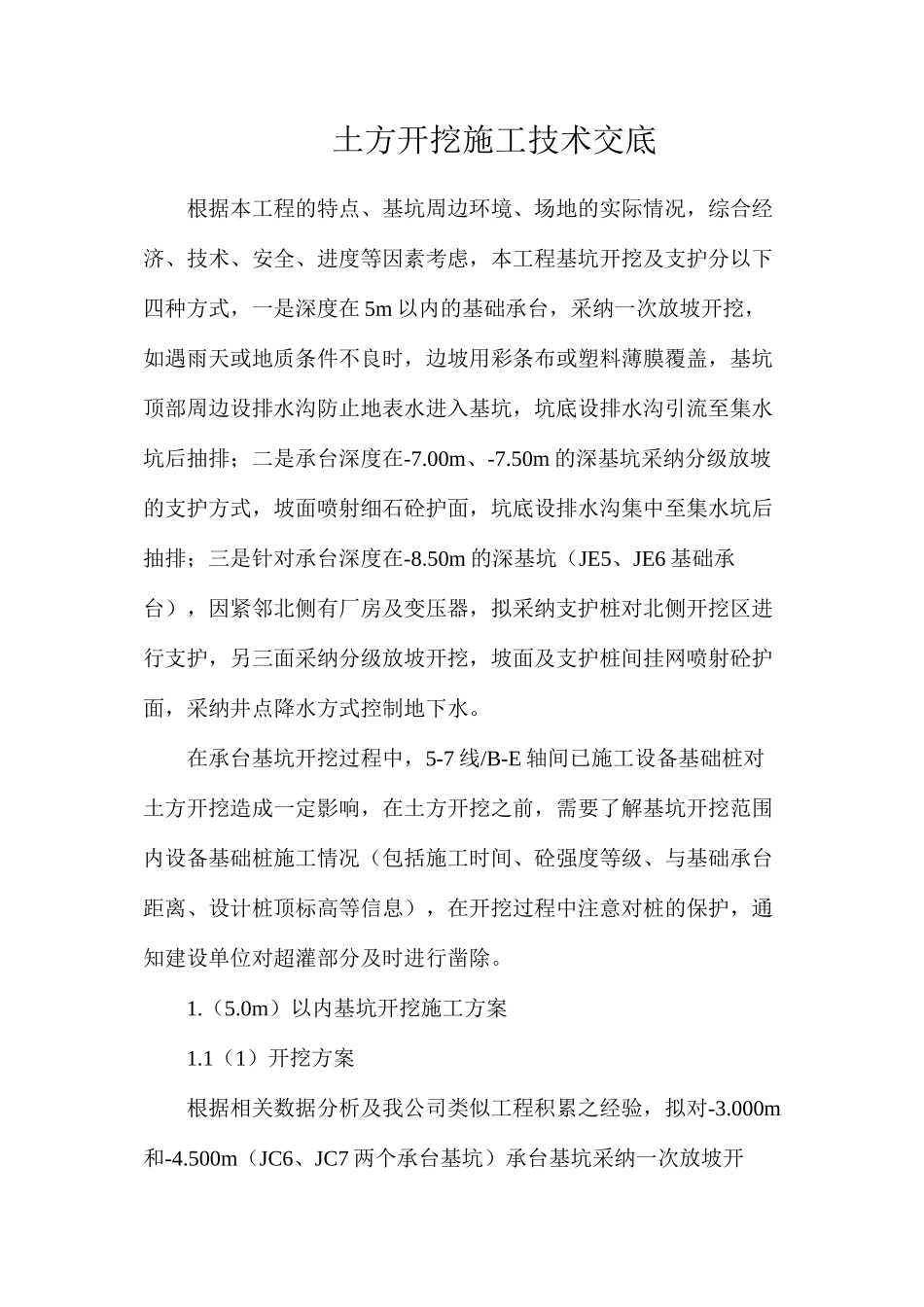

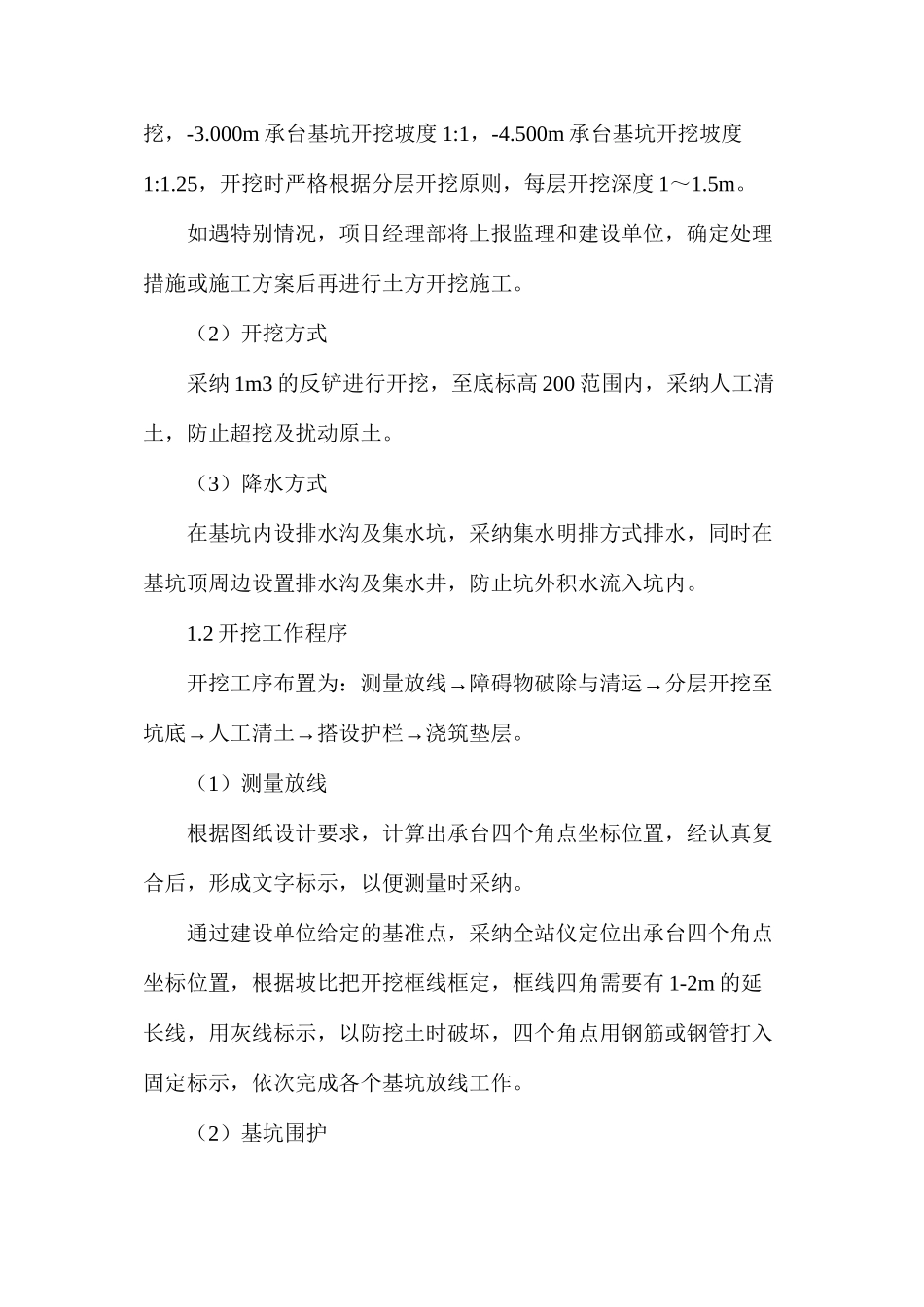

土方开挖施工技术交底根据本工程的特点、基坑周边环境、场地的实际情况,综合经济、技术、安全、进度等因素考虑,本工程基坑开挖及支护分以下四种方式,一是深度在 5m 以内的基础承台,采纳一次放坡开挖,如遇雨天或地质条件不良时,边坡用彩条布或塑料薄膜覆盖,基坑顶部周边设排水沟防止地表水进入基坑,坑底设排水沟引流至集水坑后抽排;二是承台深度在-7.00m、-7.50m 的深基坑采纳分级放坡的支护方式,坡面喷射细石砼护面,坑底设排水沟集中至集水坑后抽排;三是针对承台深度在-8.50m 的深基坑(JE5、JE6 基础承台),因紧邻北侧有厂房及变压器,拟采纳支护桩对北侧开挖区进行支护,另三面采纳分级放坡开挖,坡面及支护桩间挂网喷射砼护面,采纳井点降水方式控制地下水。在承台基坑开挖过程中,5-7 线/B-E 轴间已施工设备基础桩对土方开挖造成一定影响,在土方开挖之前,需要了解基坑开挖范围内设备基础桩施工情况(包括施工时间、砼强度等级、与基础承台距离、设计桩顶标高等信息),在开挖过程中注意对桩的保护,通知建设单位对超灌部分及时进行凿除。1.(5.0m)以内基坑开挖施工方案1.1(1)开挖方案根据相关数据分析及我公司类似工程积累之经验,拟对-3.000m和-4.500m(JC6、JC7 两个承台基坑)承台基坑采纳一次放坡开挖,-3.000m 承台基坑开挖坡度 1:1,-4.500m 承台基坑开挖坡度1:1.25,开挖时严格根据分层开挖原则,每层开挖深度 1~1.5m。如遇特别情况,项目经理部将上报监理和建设单位,确定处理措施或施工方案后再进行土方开挖施工。(2)开挖方式采纳 1m3 的反铲进行开挖,至底标高 200 范围内,采纳人工清土,防止超挖及扰动原土。(3)降水方式在基坑内设排水沟及集水坑,采纳集水明排方式排水,同时在基坑顶周边设置排水沟及集水井,防止坑外积水流入坑内。1.2 开挖工作程序→→开挖工序布置为:测量放线障碍物破除与清运分层开挖至→→→坑底人工清土搭设护栏浇筑垫层。(1)测量放线根据图纸设计要求,计算出承台四个角点坐标位置,经认真复合后,形成文字标示,以便测量时采纳。通过建设单位给定的基准点,采纳全站仪定位出承台四个角点坐标位置,根据坡比把开挖框线框定,框线四角需要有 1-2m 的延长线,用灰线标示,以防挖土时破坏,四个角点用钢筋或钢管打入固定标示,依次完成各个基坑放线工作。(2)基坑围护基坑开挖完成后,立即在距基坑上口 1.5m 处设置一圈安全护栏,护栏采纳 48*3mm 电焊管...
