电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

基坑二次开挖施工方案

基坑二次开挖施工方案_第1页
1/5
基坑二次开挖施工方案_第2页
2/5
基坑二次开挖施工方案_第3页
3/5

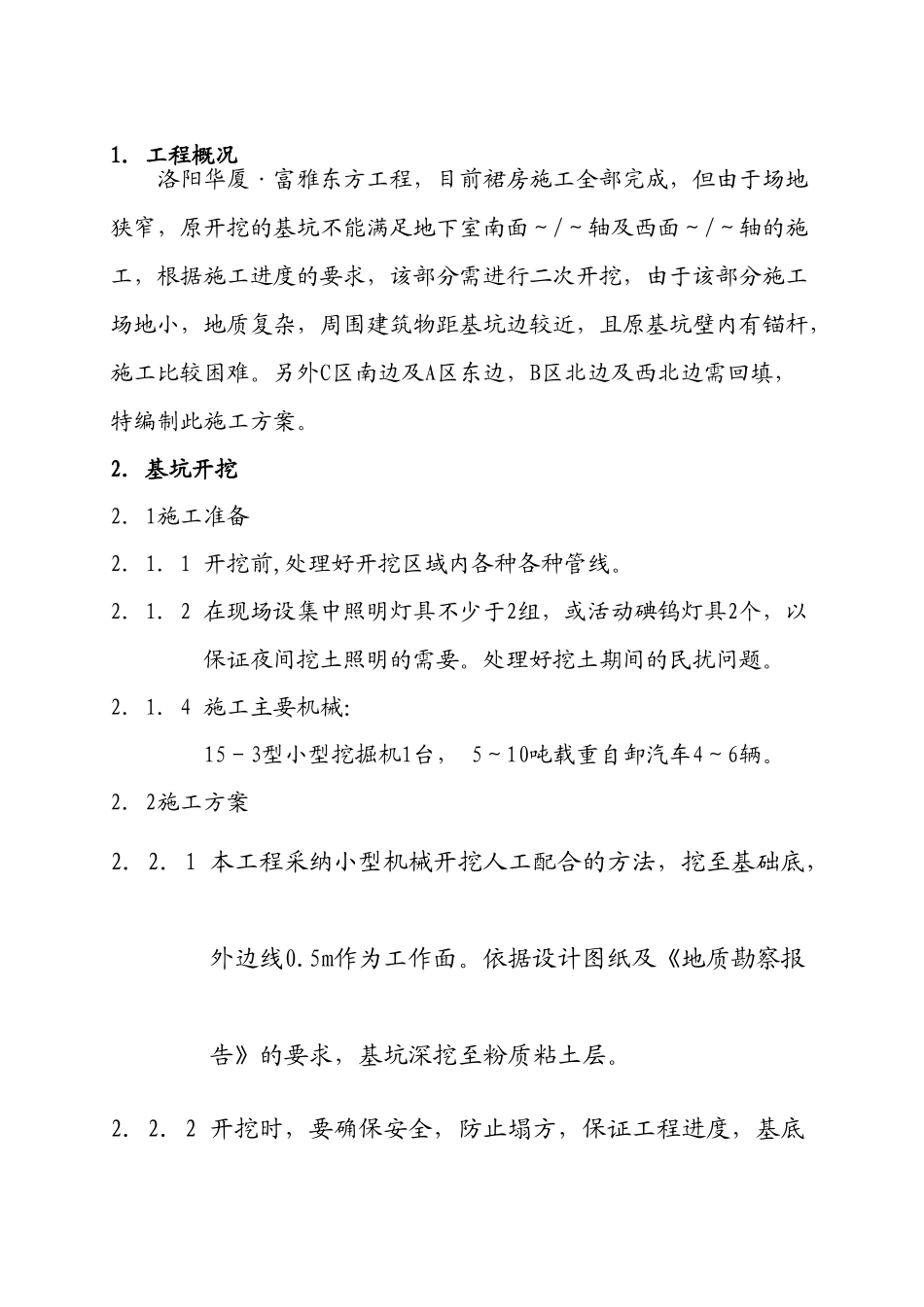

施工方案报审表 工程名称:洛阳华厦·富雅东方 编号:28 致: 洛阳智达建设监理公司 (监理单位) 我单位根据施工合同的有关规定,完成了 基坑二次开挖工程 施工方案的编制,并经我单位技术负责人审查批准。请予以审查。附: 基坑二次开挖工程施工方案 承包单位(章): 项目经理: 日 期:2024 年 3 月 13 日专业监理工程师审查意见:专业监理工程师:日 期:总监理工程师审核意见: 项目监理机构: 总监理工程师: 日 期:建设单位审核意见: 负 责 人: 日 期:洛阳华厦·富雅东方基坑二次开挖工程施工方案审批人: 审核人: 编制人: 洛阳城建集团有限公司2024 年 3 月 13 日基坑二次开挖施工方案1.工程概况洛阳华厦·富雅东方工程,目前裙房施工全部完成,但由于场地狭窄,原开挖的基坑不能满足地下室南面~/~轴及西面~/~轴的施工,根据施工进度的要求,该部分需进行二次开挖,由于该部分施工场地小,地质复杂,周围建筑物距基坑边较近,且原基坑壁内有锚杆,施工比较困难。另外C区南边及A区东边,B区北边及西北边需回填,特编制此施工方案。2.基坑开挖2.1施工准备2.1.1 开挖前,处理好开挖区域内各种各种管线。2.1.2 在现场设集中照明灯具不少于2组,或活动碘钨灯具2个,以保证夜间挖土照明的需要。处理好挖土期间的民扰问题。2.1.4 施工主要机械:15-3型小型挖掘机1台, 5~10吨载重自卸汽车4~6辆。2.2施工方案2.2.1 本工程采纳小型机械开挖人工配合的方法,挖至基础底,外边线0.5m作为工作面。依据设计图纸及《地质勘察报告》的要求,基坑深挖至粉质粘土层。2.2.2 开挖时,要确保安全,防止塌方,保证工程进度,基底预留300mm人工清底,最后剩余部分人工挖出。2.2.3 区域划分:土方开挖采纳分段,全断面作业的原则,挖掘机设在基坑边上,开挖区域分为三段。第一段为南边~/~轴坡道部分,第二段为西边~/~轴售房部后部分,第三段为西边~/~轴原钢筋加工区。开挖时,一次挖至-5.700m 左右,土方开挖单位负责将边坡及基底人工修整部分完成。土方开挖,由远及近逐渐退向西门方式进行。2.2.4 挖掘机开挖时应严格控制好标高,不得超挖,防止下部持力层土层扰动。2.2.5 开挖至距基底 30cm 处,应在距坑底 50cm 处,抄出水平线,在坑壁上钉水平木楔。然后采纳人工配合开挖挖至基底,同时拉水平线检查坑底尺寸,修理坑边,并清除坑底土方。2.3 重点强调:2.3.1 因...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑二次开挖施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
