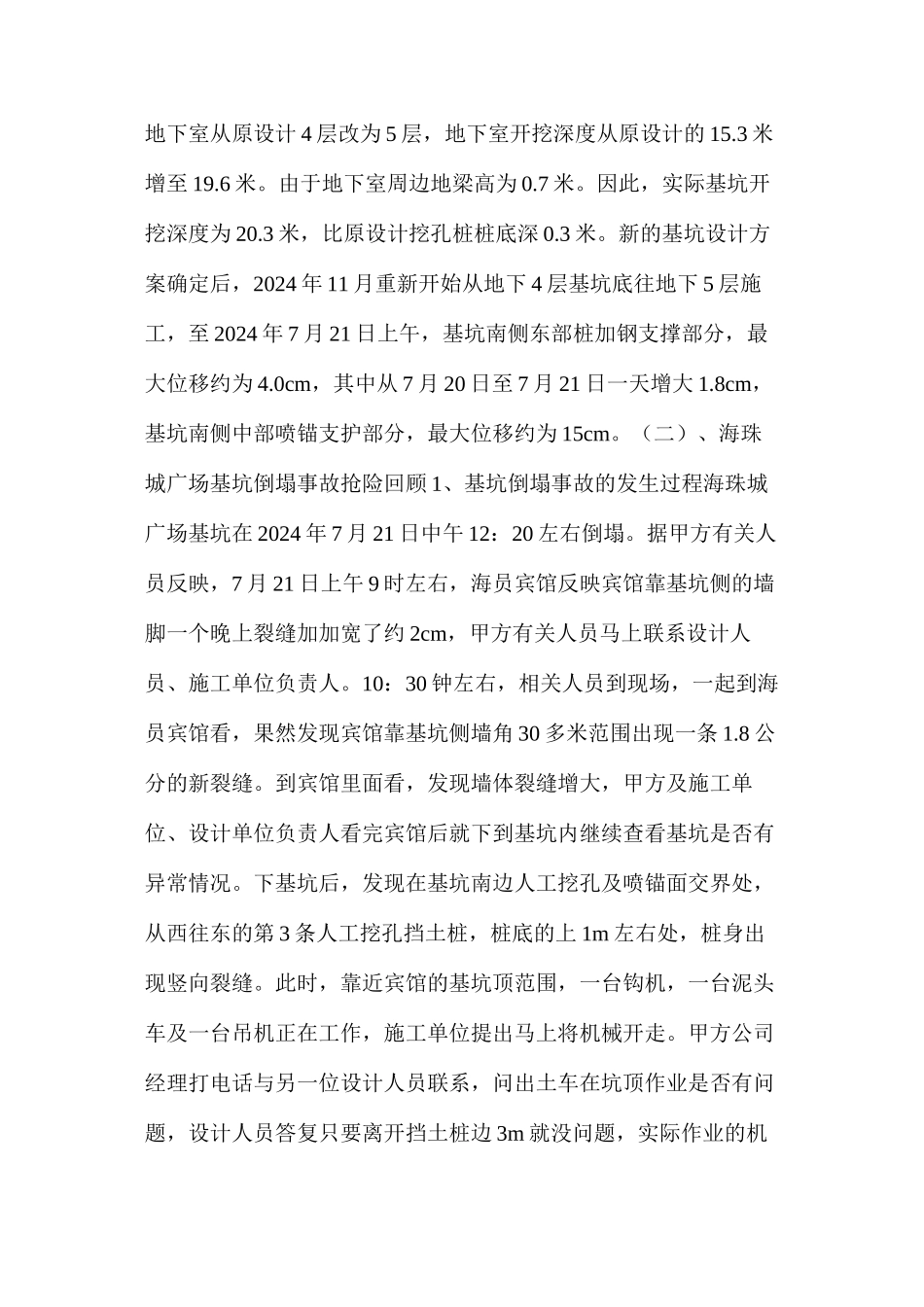

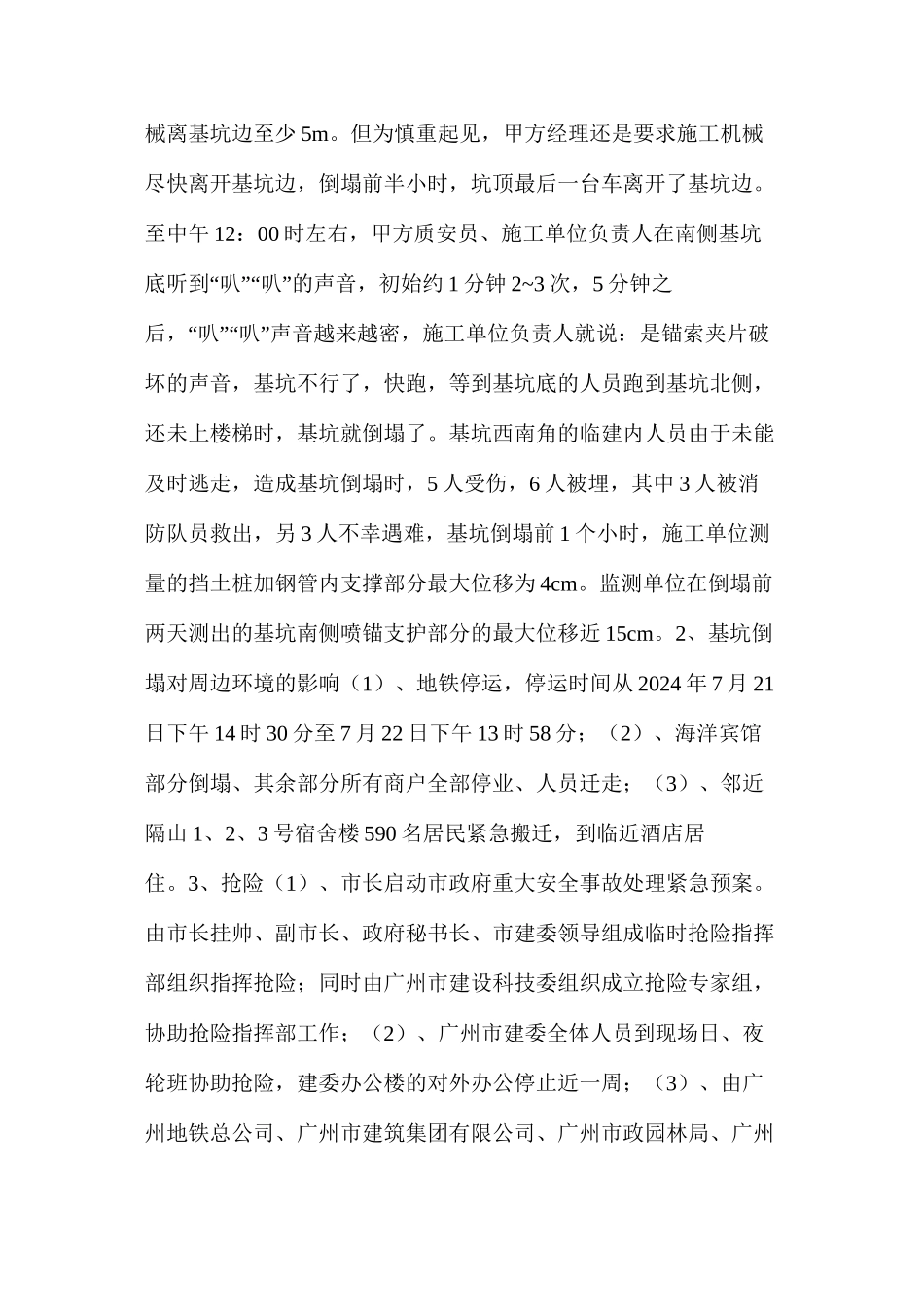

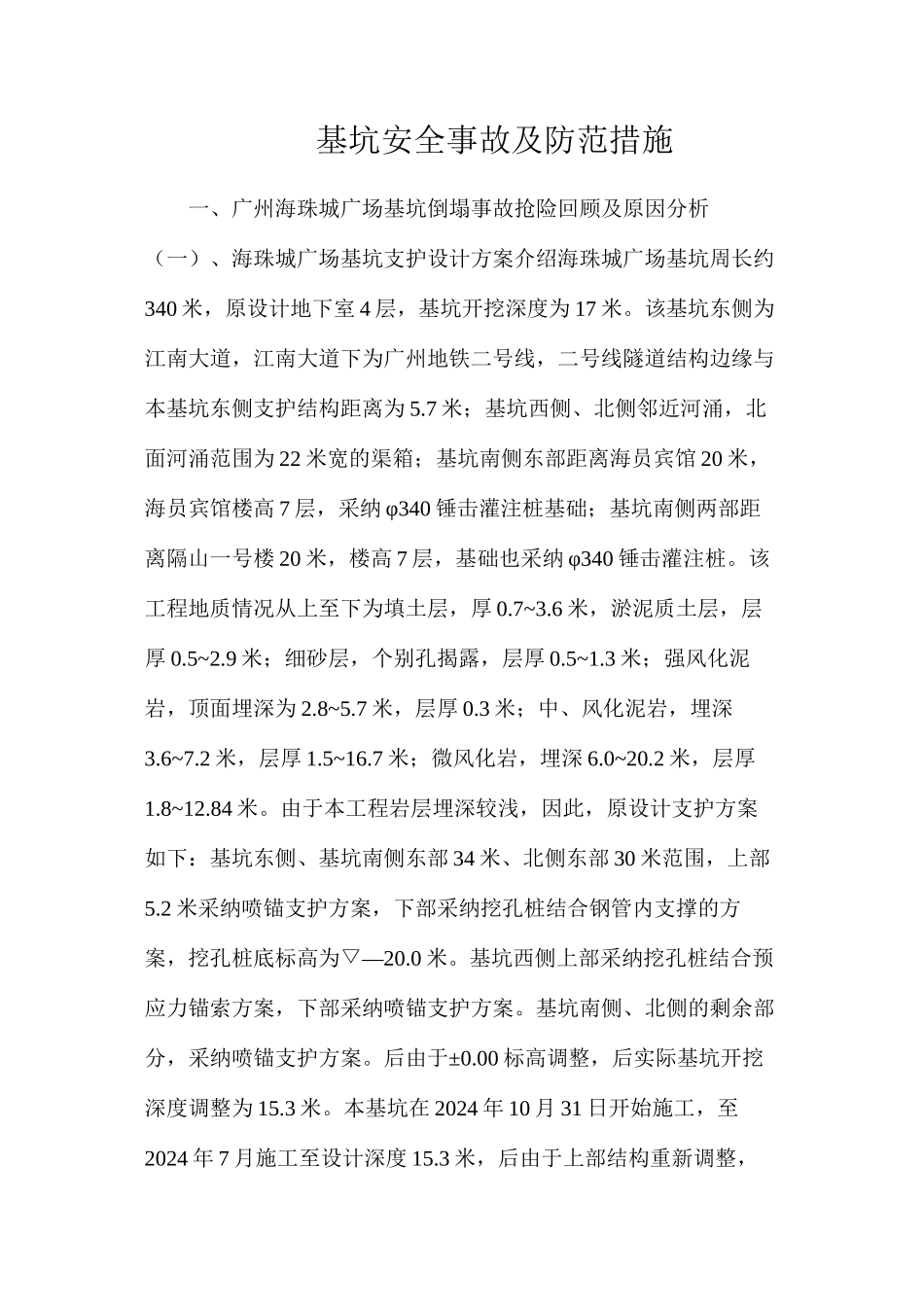

基坑安全事故及防范措施一、广州海珠城广场基坑倒塌事故抢险回顾及原因分析(一)、海珠城广场基坑支护设计方案介绍海珠城广场基坑周长约340 米,原设计地下室 4 层,基坑开挖深度为 17 米。该基坑东侧为江南大道,江南大道下为广州地铁二号线,二号线隧道结构边缘与本基坑东侧支护结构距离为 5.7 米;基坑西侧、北侧邻近河涌,北面河涌范围为 22 米宽的渠箱;基坑南侧东部距离海员宾馆 20 米,海员宾馆楼高 7 层,采纳 φ340 锤击灌注桩基础;基坑南侧两部距离隔山一号楼 20 米,楼高 7 层,基础也采纳 φ340 锤击灌注桩。该工程地质情况从上至下为填土层,厚 0.7~3.6 米,淤泥质土层,层厚 0.5~2.9 米;细砂层,个别孔揭露,层厚 0.5~1.3 米;强风化泥岩,顶面埋深为 2.8~5.7 米,层厚 0.3 米;中、风化泥岩,埋深3.6~7.2 米,层厚 1.5~16.7 米;微风化岩,埋深 6.0~20.2 米,层厚1.8~12.84 米。由于本工程岩层埋深较浅,因此,原设计支护方案如下:基坑东侧、基坑南侧东部 34 米、北侧东部 30 米范围,上部5.2 米采纳喷锚支护方案,下部采纳挖孔桩结合钢管内支撑的方—案,挖孔桩底标高为▽20.0 米。基坑西侧上部采纳挖孔桩结合预应力锚索方案,下部采纳喷锚支护方案。基坑南侧、北侧的剩余部分,采纳喷锚支护方案。后由于±0.00 标高调整,后实际基坑开挖深度调整为 15.3 米。本基坑在 2024 年 10 月 31 日开始施工,至2024 年 7 月施工至设计深度 15.3 米,后由于上部结构重新调整,地下室从原设计 4 层改为 5 层,地下室开挖深度从原设计的 15.3 米增至 19.6 米。由于地下室周边地梁高为 0.7 米。因此,实际基坑开挖深度为 20.3 米,比原设计挖孔桩桩底深 0.3 米。新的基坑设计方案确定后,2024 年 11 月重新开始从地下 4 层基坑底往地下 5 层施工,至 2024 年 7 月 21 日上午,基坑南侧东部桩加钢支撑部分,最大位移约为 4.0cm,其中从 7 月 20 日至 7 月 21 日一天增大 1.8cm,基坑南侧中部喷锚支护部分,最大位移约为 15cm。(二)、海珠城广场基坑倒塌事故抢险回顾 1、基坑倒塌事故的发生过程海珠城广场基坑在 2024 年 7 月 21 日中午 12:20 左右倒塌。据甲方有关人员反映,7 月 21 日上午 9 时左右,海员宾馆反映宾馆靠基坑侧的墙脚一个晚上裂缝加加宽了约 2cm,甲方有关人员马上联系设计人员、施工单位负责人。10:3...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑安全事故及防范措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
