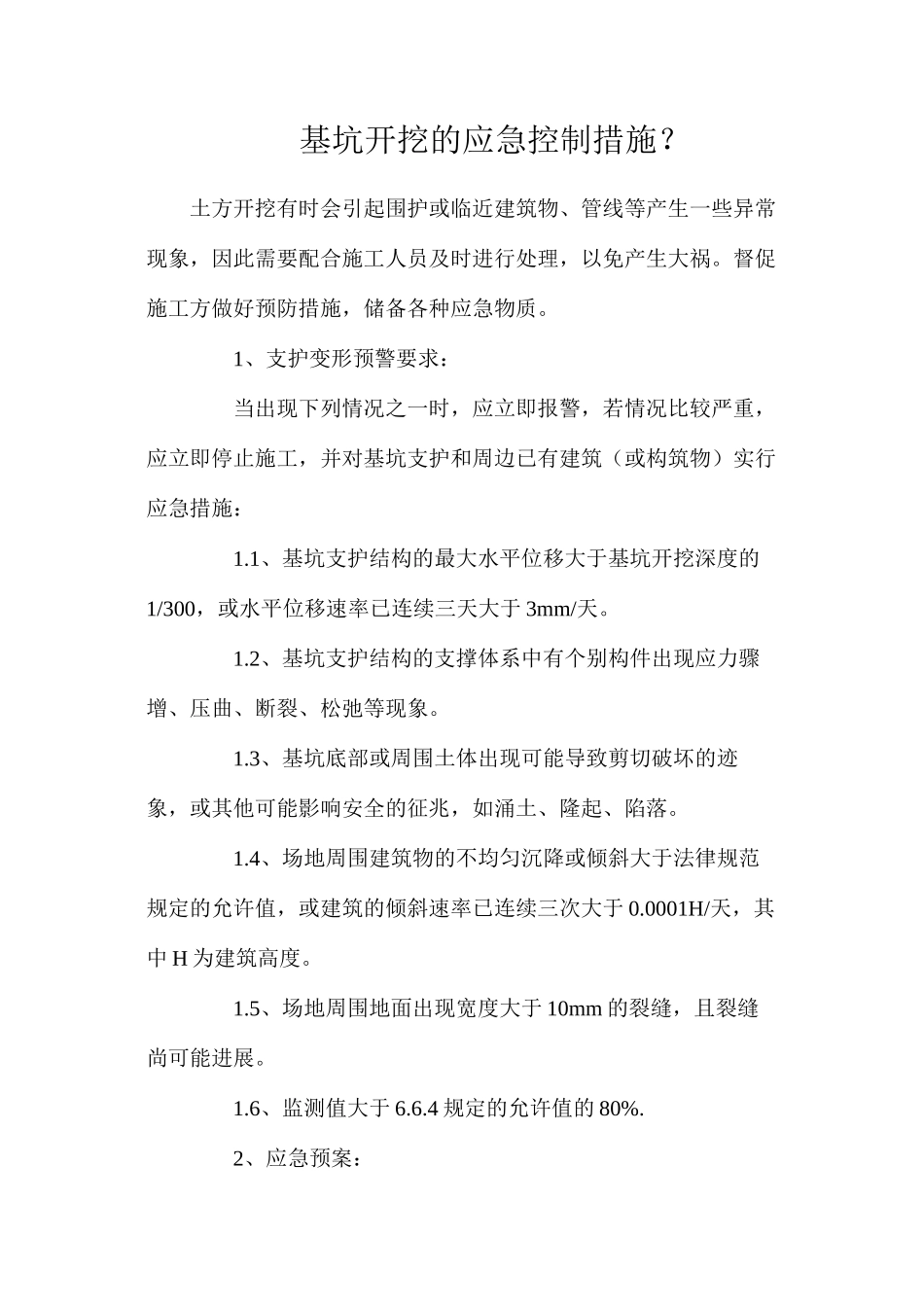

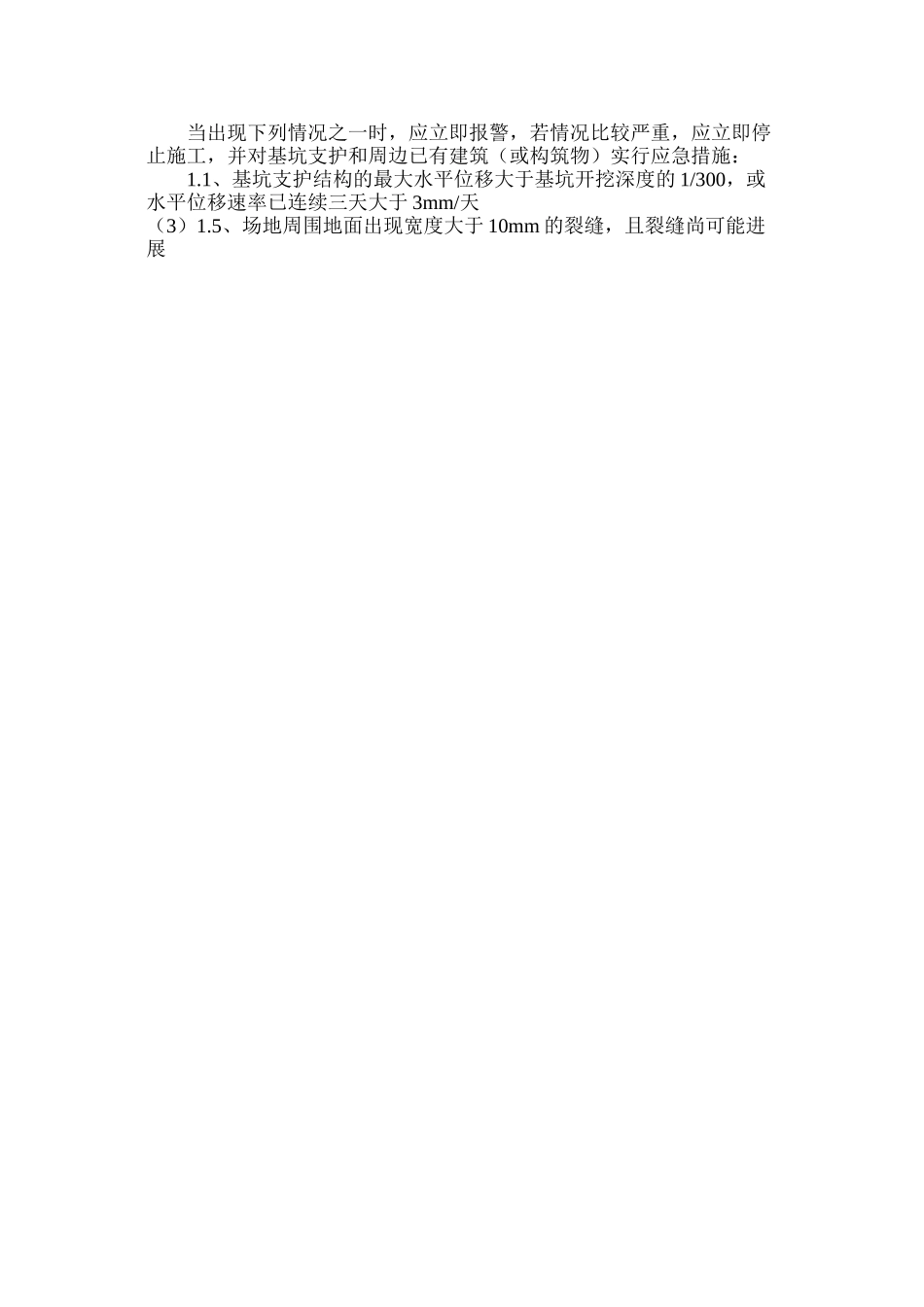

基坑开挖的应急控制措施?土方开挖有时会引起围护或临近建筑物、管线等产生一些异常现象,因此需要配合施工人员及时进行处理,以免产生大祸。督促施工方做好预防措施,储备各种应急物质。 1、支护变形预警要求: 当出现下列情况之一时,应立即报警,若情况比较严重,应立即停止施工,并对基坑支护和周边已有建筑(或构筑物)实行应急措施: 1.1、基坑支护结构的最大水平位移大于基坑开挖深度的1/300,或水平位移速率已连续三天大于 3mm/天。 1.2、基坑支护结构的支撑体系中有个别构件出现应力骤增、压曲、断裂、松弛等现象。 1.3、基坑底部或周围土体出现可能导致剪切破坏的迹象,或其他可能影响安全的征兆,如涌土、隆起、陷落。 1.4、场地周围建筑物的不均匀沉降或倾斜大于法律规范规定的允许值,或建筑的倾斜速率已连续三次大于 0.0001H/天,其中 H 为建筑高度。 1.5、场地周围地面出现宽度大于 10mm 的裂缝,且裂缝尚可能进展。 1.6、监测值大于 6.6.4 规定的允许值的 80%. 2、应急预案: 2.1、当支护结构变形过大或出现其他破坏征兆时,采纳反压护土,坑内堆袋抢险,采纳增加设置支撑和坑内支撑等措施。 2.2、在挖至第二层土方以下后,场地内要保证有二台挖土机、50 人可以随时调用,如发现开挖后,坡顶位移有呈增大趋势(超过规定值)且不收敛,立即用挖土机挖土向坡角回填反压,直到位移稳定后再实行加固措施,而后再继续开挖,当挖至最后一层,且挖土机已推出场地,无法用挖土机挖土回填反压时,则用砂袋回填反压(平常准备好 2000 个纺织袋,其中 500 个预先装好砂)。 2.3、临近建筑物与管线异常的处理,建议采纳如下措施: 2.3.1、对建筑物的沉降控制一般采纳跟踪注浆法,如情况危及条件又许可,可考虑人员疏散。 2.3.2、对基坑周围管线保护的应急措施一般可实行以下方法:当地下管线离开基坑较远时,设置封闭桩或开挖隔离沟,当地下管线离基坑较近时,可采纳管线架空的方法。内容总结(1)基坑开挖的应急控制措施(2)1、支护变形预警要求: 当出现下列情况之一时,应立即报警,若情况比较严重,应立即停止施工,并对基坑支护和周边已有建筑(或构筑物)实行应急措施: 1.1、基坑支护结构的最大水平位移大于基坑开挖深度的 1/300,或水平位移速率已连续三天大于 3mm/天(3)1.5、场地周围地面出现宽度大于 10mm 的裂缝,且裂缝尚可能进展

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑开挖的应急控制措施?

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
