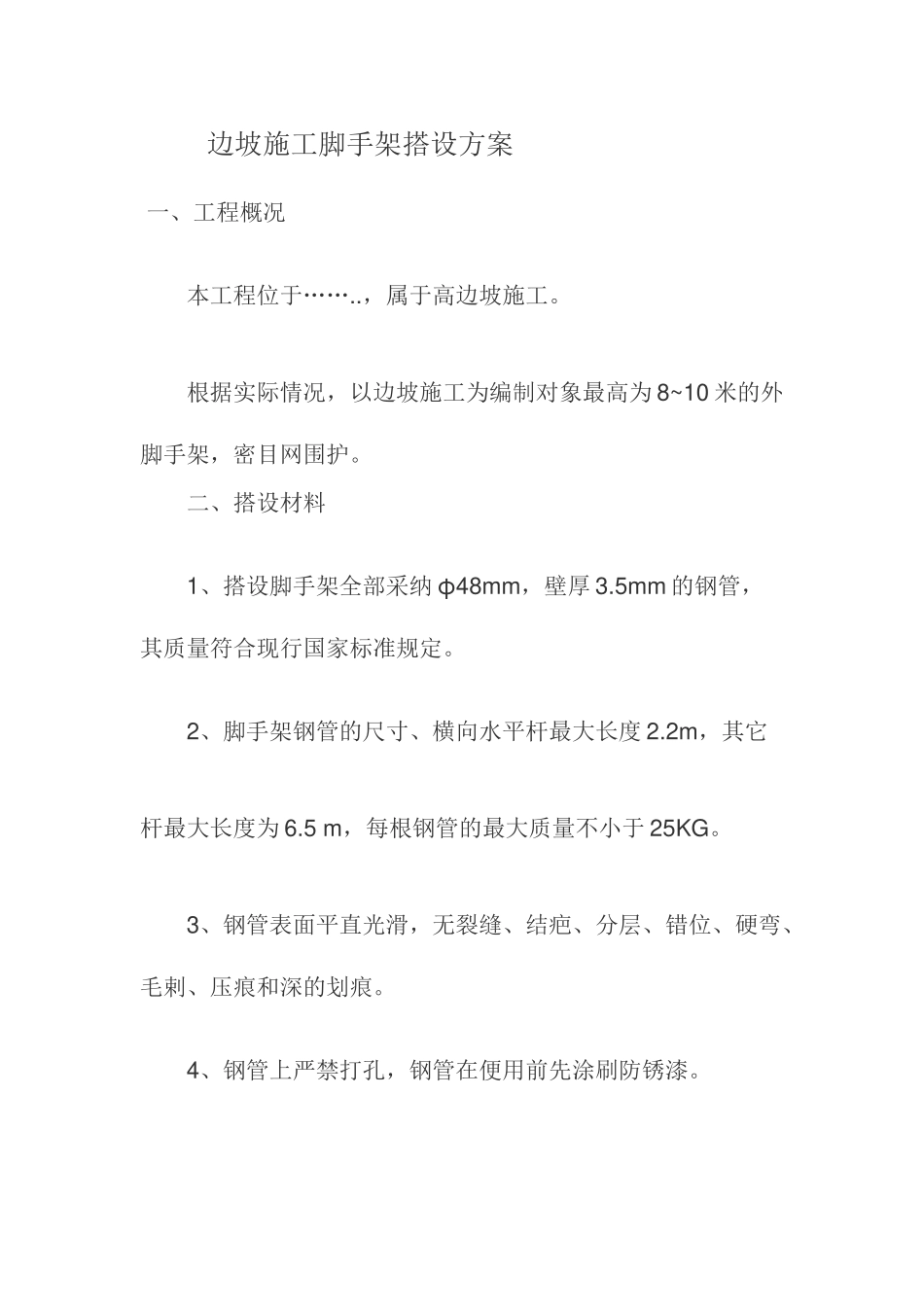

边坡施工脚手架搭设方案 一、工程概况 本工程位于……
,属于高边坡施工
根据实际情况,以边坡施工为编制对象最高为 8~10 米的外脚手架,密目网围护
二、搭设材料 1、搭设脚手架全部采纳 ф48mm,壁厚 3
5mm 的钢管,其质量符合现行国家标准规定
2、脚手架钢管的尺寸、横向水平杆最大长度 2
2m,其它杆最大长度为 6
5 m,每根钢管的最大质量不小于 25KG
3、钢管表面平直光滑,无裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划痕
4、钢管上严禁打孔,钢管在便用前先涂刷防锈漆

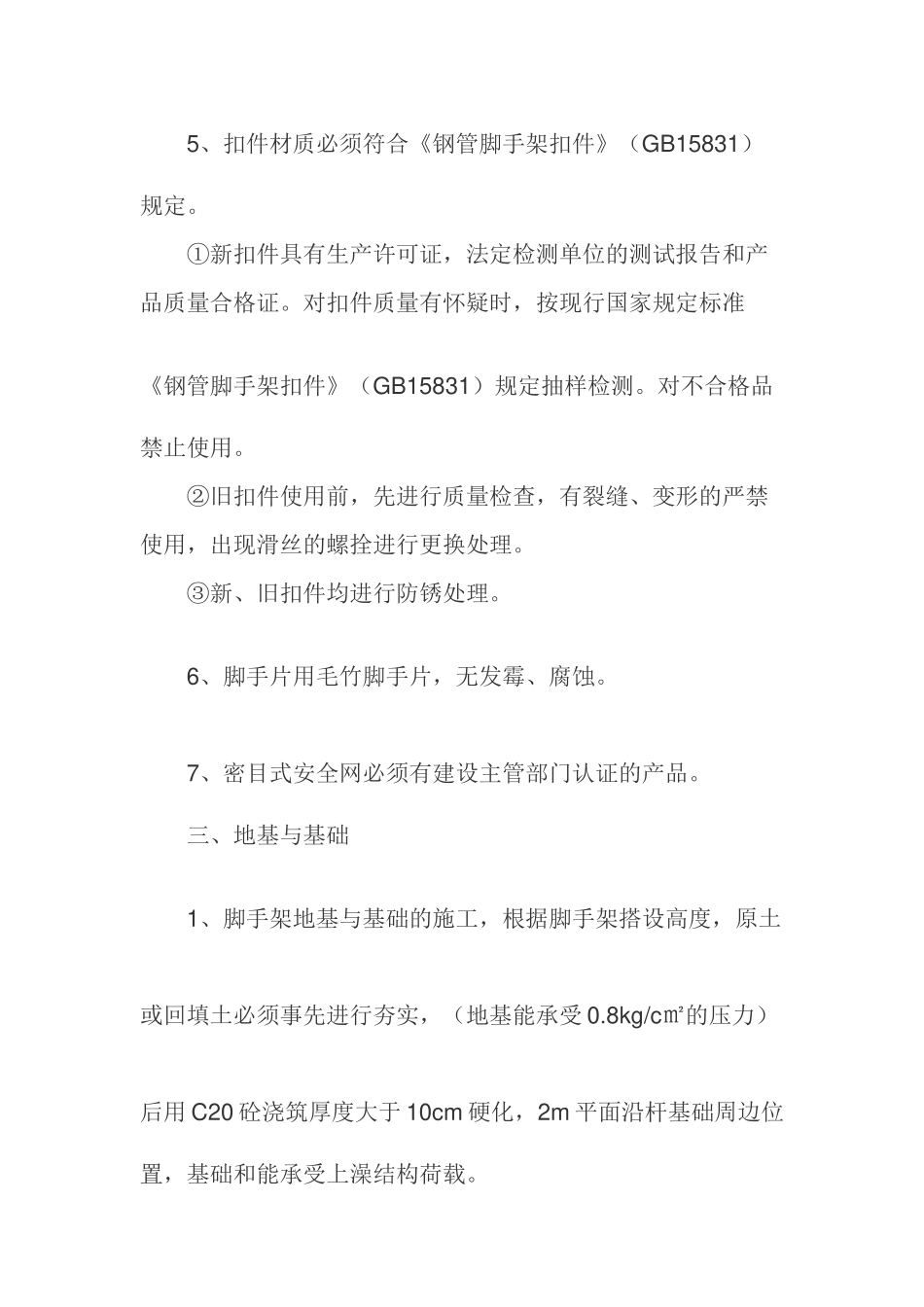

5、扣件材质必须符合《钢管脚手架扣件》(GB15831)规定
①新扣件具有生产许可证,法定检测单位的测试报告和产品质量合格证
对扣件质量有怀疑时,按现行国家规定标准《钢管脚手架扣件》(GB15831)规定抽样检测
对不合格品禁止使用
②旧扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺拴进行更换处理
③新、旧扣件均进行防锈处理
6、脚手片用毛竹脚手片,无发霉、腐蚀
7、密目式安全网必须有建设主管部门认证的产品
三、地基与基础 1、脚手架地基与基础的施工,根据脚手架搭设高度,原土或回填土必须事先进行夯实,(地基能承受 0
8kg/c㎡的压力)后用 C20 砼浇筑厚度大于 10cm 硬化,2m 平面沿杆基础周边位置,基础和能承受上澡结构荷载

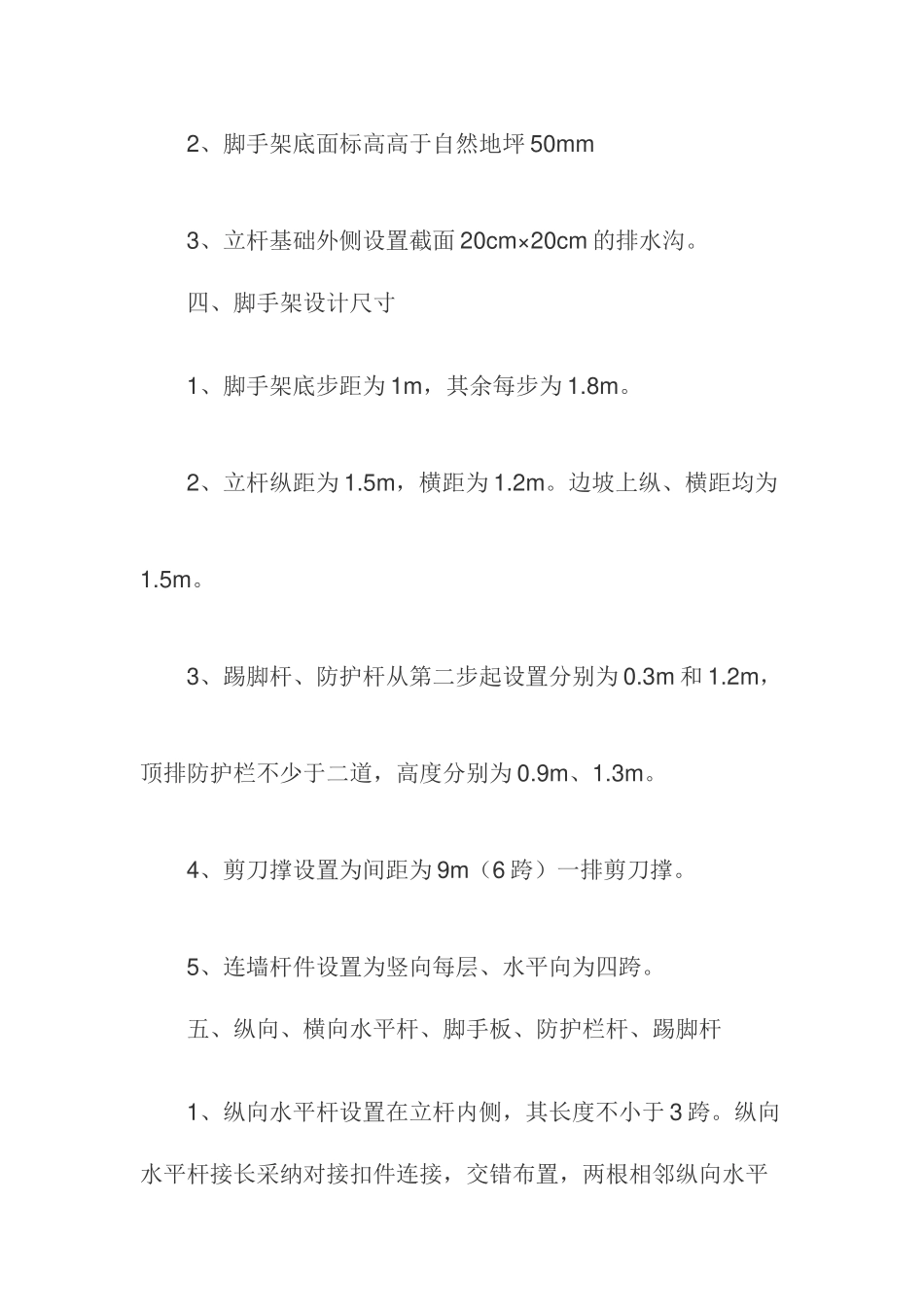

2、脚手架底面标高高于自然地坪 50mm 3、立杆基础外侧设置截面 20cm×20cm 的排水沟
四、脚手架设计尺寸 1、脚手架底步距为 1m,其余每步为 1
2、立杆纵距为 1
5m,横距为 1
边坡上纵、横距均为1
3、踢脚杆、防护杆从第二步起设置分别为 0
3m 和 1
2m,顶排防护栏不少于二道,高度分别为 0
4、剪刀撑设置为间距为 9m(6 跨)一排剪刀撑
