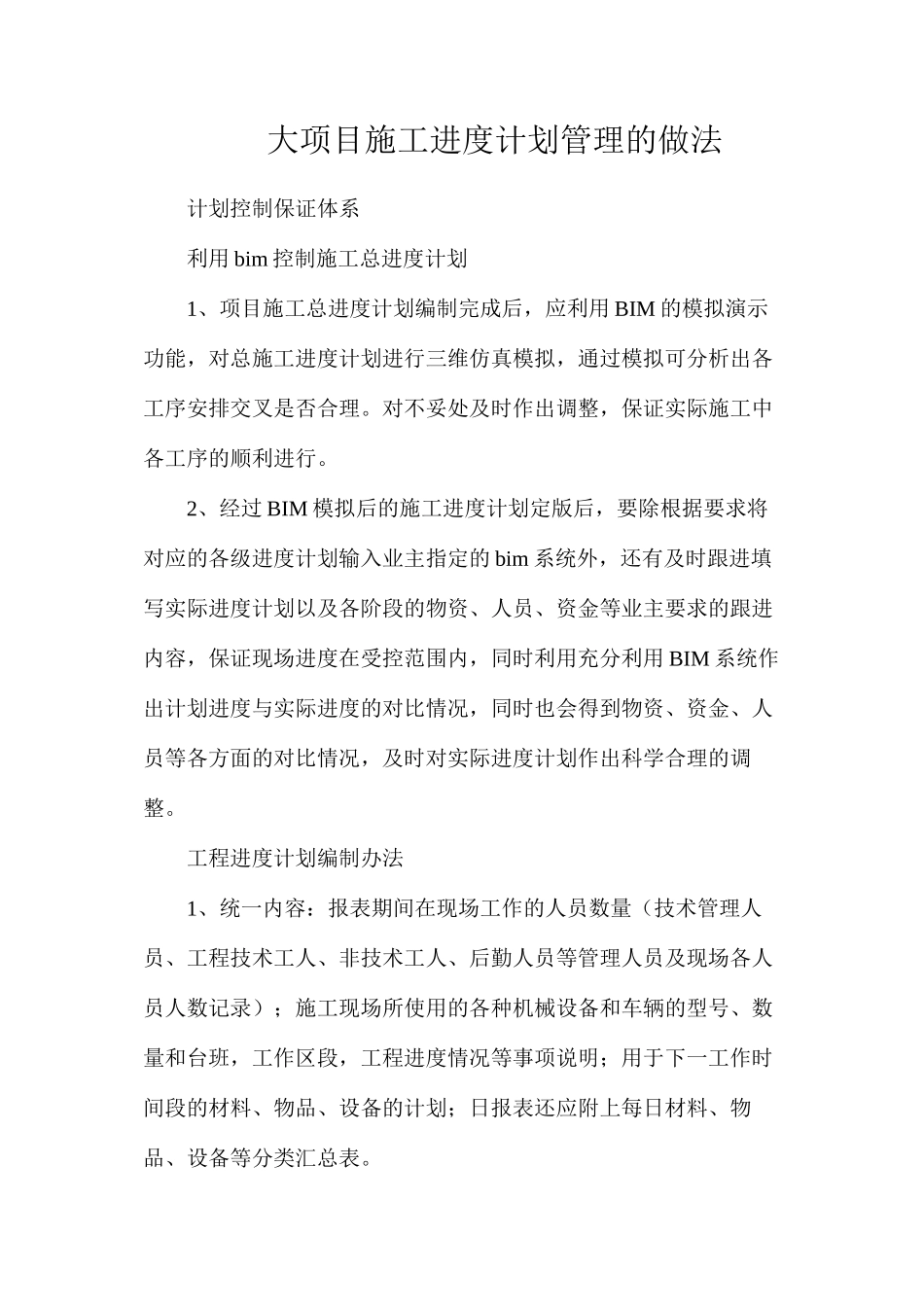

大项目施工进度计划管理的做法计划控制保证体系利用 bim 控制施工总进度计划1、项目施工总进度计划编制完成后,应利用 BIM 的模拟演示功能,对总施工进度计划进行三维仿真模拟,通过模拟可分析出各工序安排交叉是否合理
对不妥处及时作出调整,保证实际施工中各工序的顺利进行
2、经过 BIM 模拟后的施工进度计划定版后,要除根据要求将对应的各级进度计划输入业主指定的 bim 系统外,还有及时跟进填写实际进度计划以及各阶段的物资、人员、资金等业主要求的跟进内容,保证现场进度在受控范围内,同时利用充分利用 BIM 系统作出计划进度与实际进度的对比情况,同时也会得到物资、资金、人员等各方面的对比情况,及时对实际进度计划作出科学合理的调整
工程进度计划编制办法1、统一内容:报表期间在现场工作的人员数量(技术管理人员、工程技术工人、非技术工人、后勤人员等管理人员及现场各人员人数记录);施工现场所使用的各种机械设备和车辆的型号、数量和台班,工作区段,工程进度情况等事项说明;用于下一工作时间段的材料、物品、设备的计划;日报表还应附上每日材料、物品、设备等分类汇总表

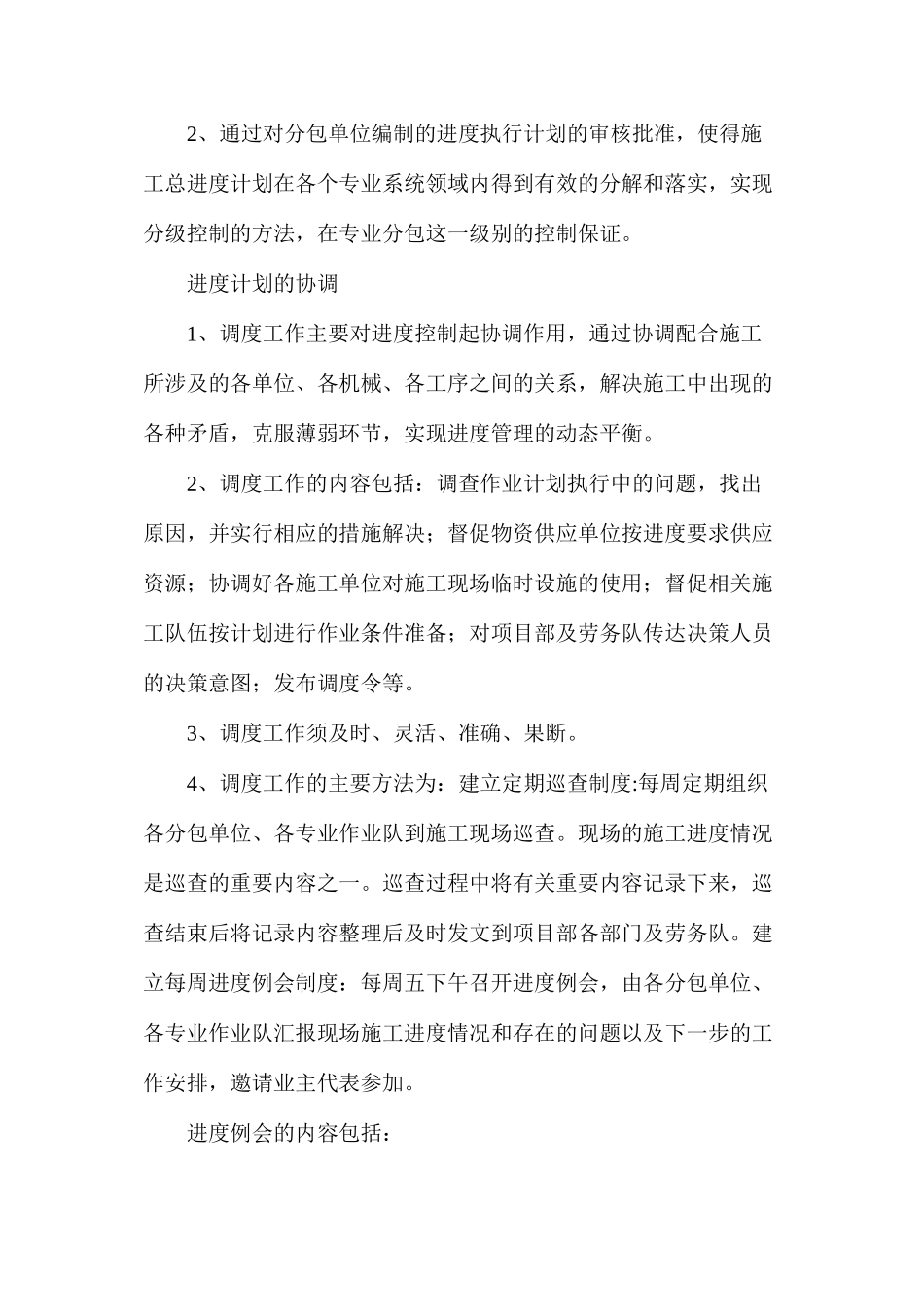

2、统一时间:明确指定分包单位的进度报表递交时间:日进度报表应于次日上午八点之前递交,周进度报表应在次周的周一上午九点之前递交;月进度报表应在每月第一天的中午十二点之前递交;季进度报表应在每季第一天的中午十二点之前递交
3、统一格式:为便于进度计划网络编制主体间的传递、汇总、协调及修改,对工程进度计划网络编制使用的软件进行统一,即工程进度计划网络编制统一使用 Project 软件
同时遵循业主单位对 Project 软件中的工作结构分解、作业分类码、作业代码及资源代码作出的统一规定
通过工作结构分解的统一规定对不同进度计划编制内容的粗细作出具体要求,即工程总进度计划中的作业项目划分到分部分项工程

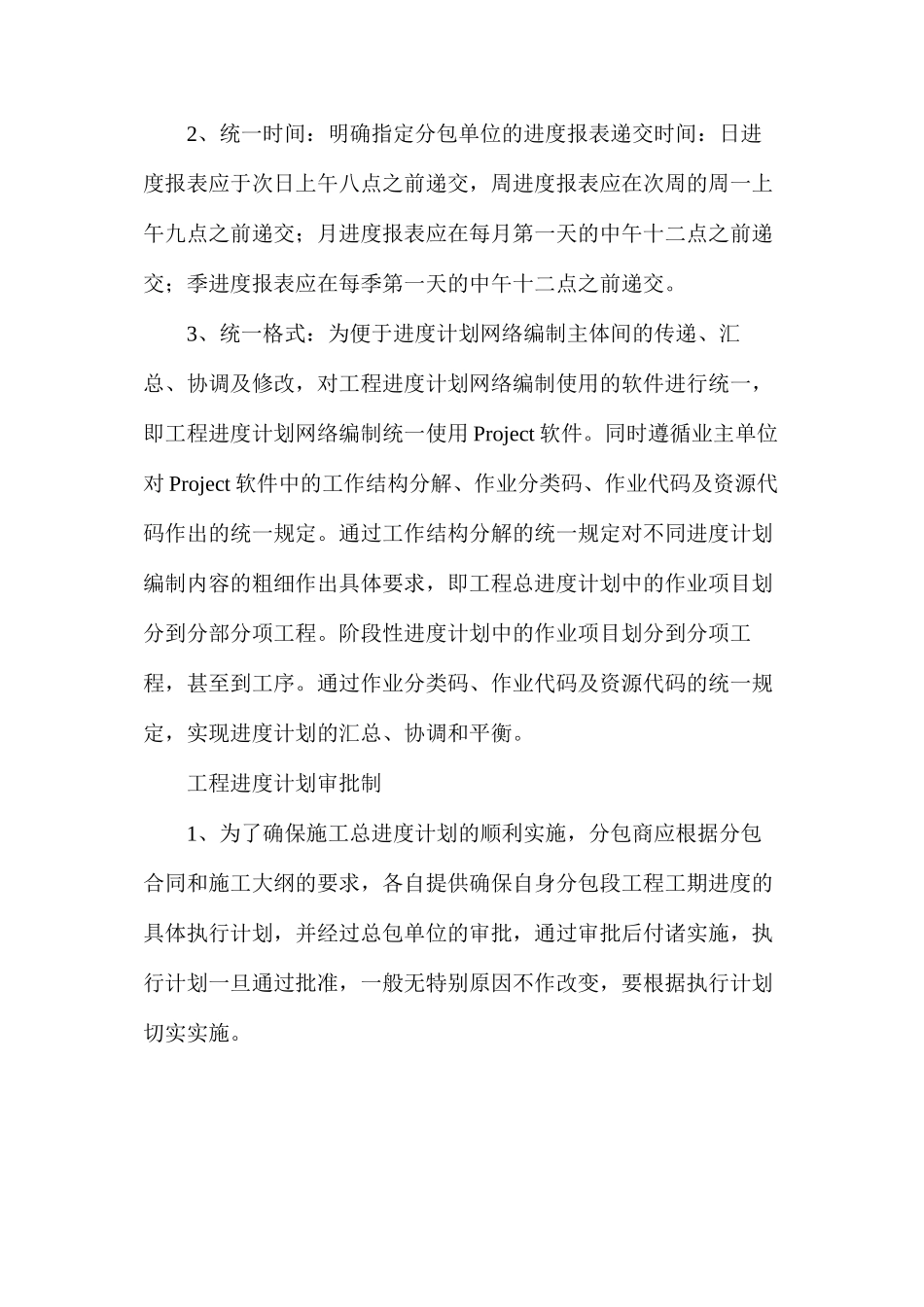

阶段性进度计划中的作业项目划分到分项
