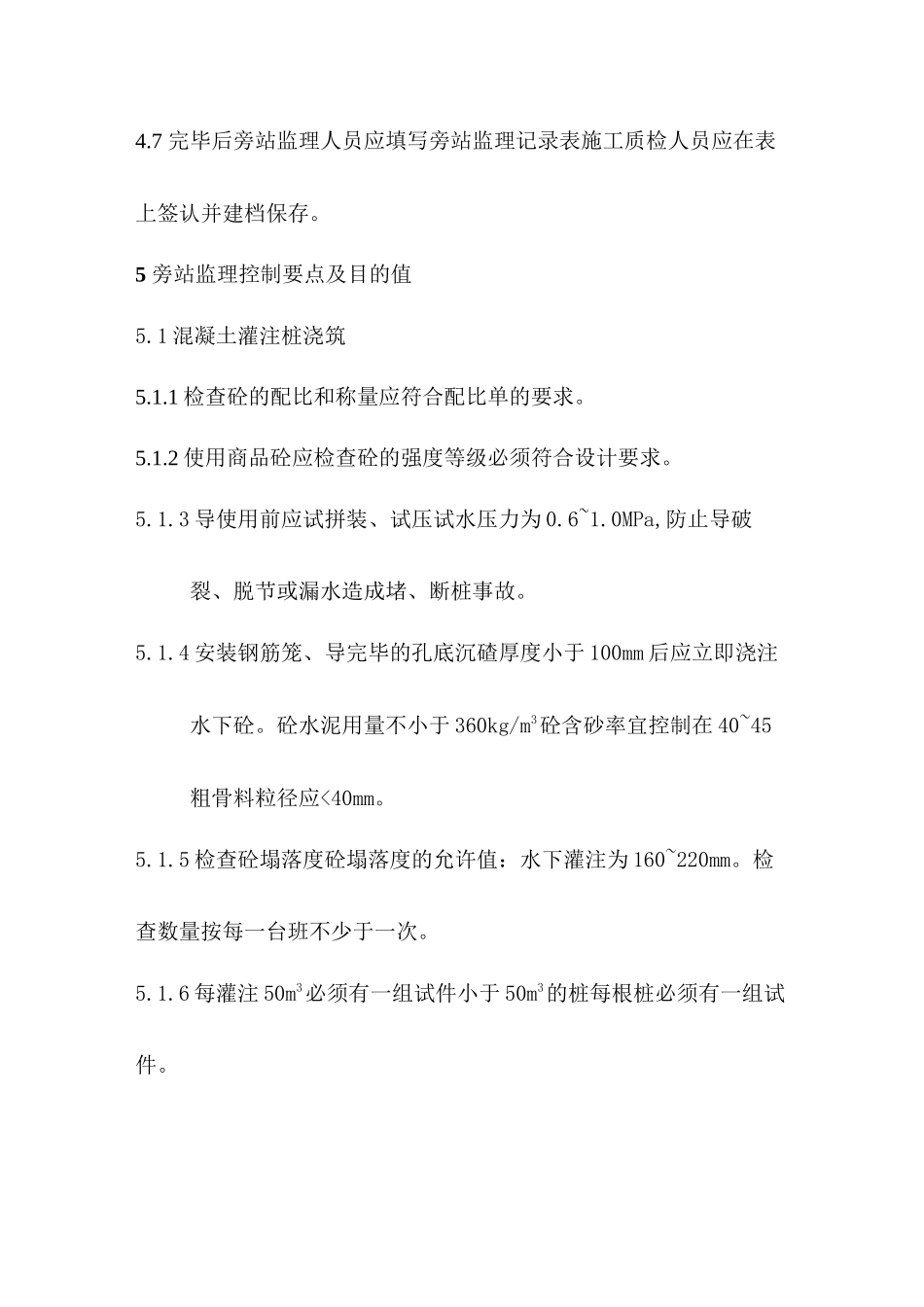

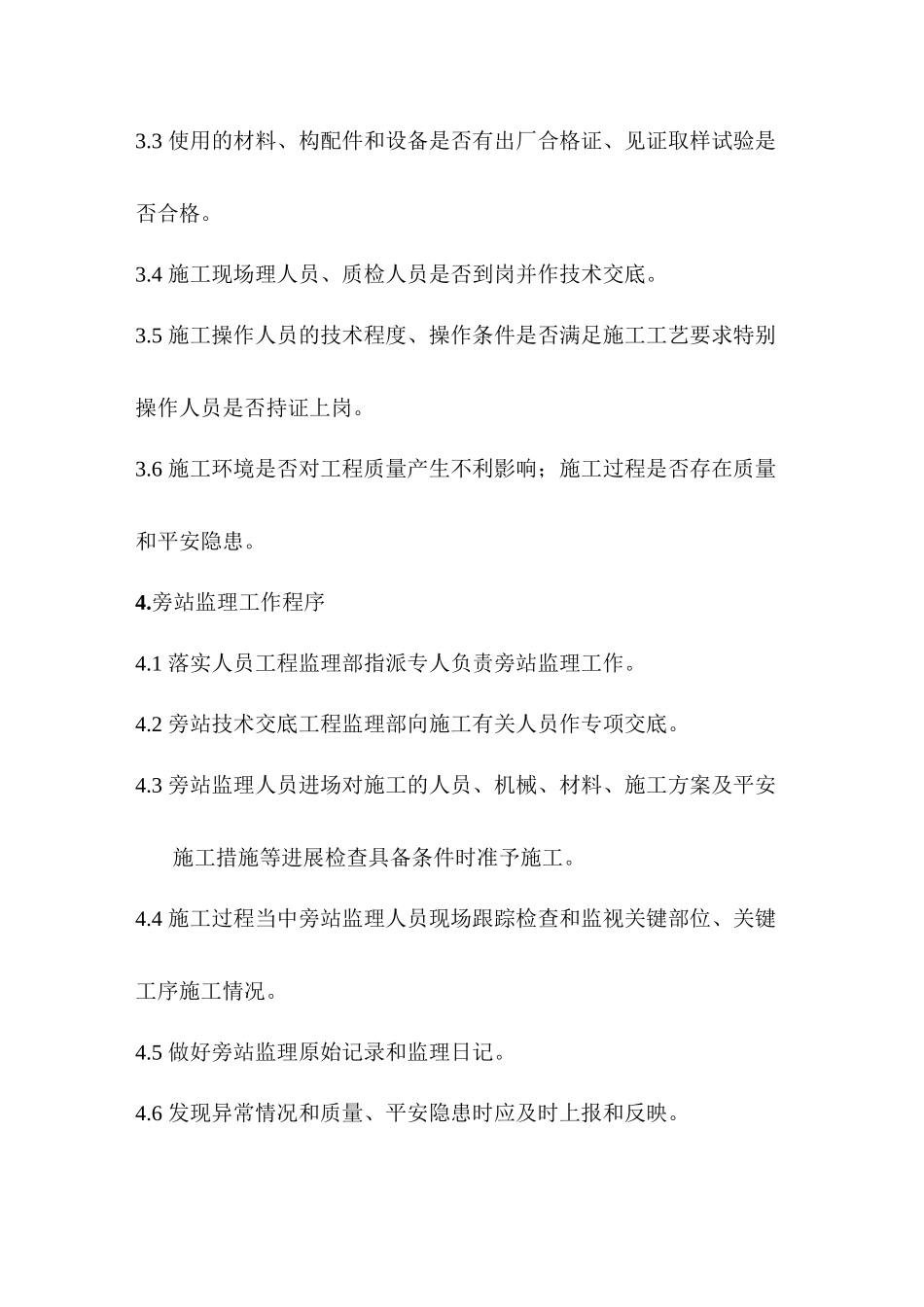

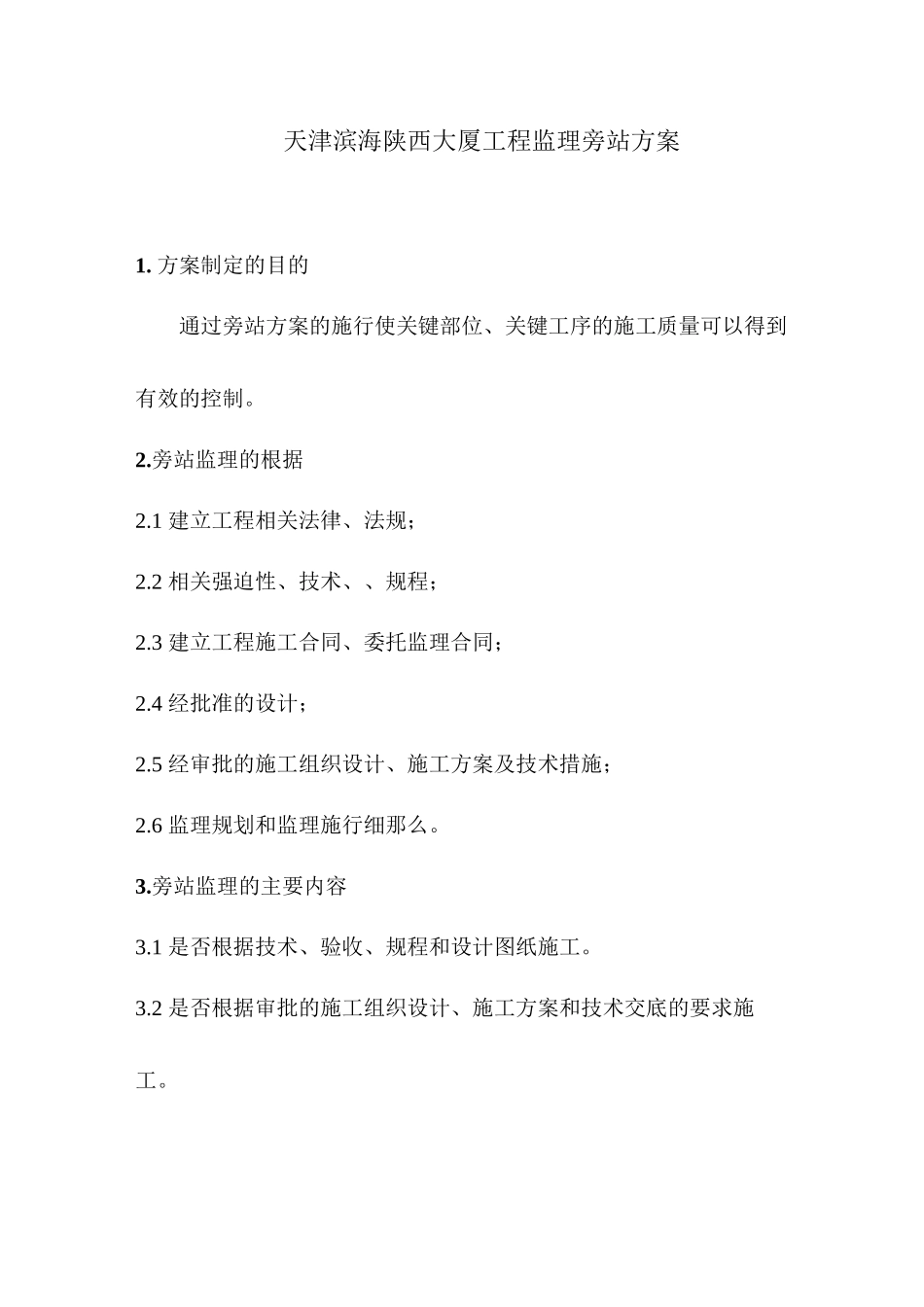

天津滨海陕西大厦工程监理旁站方案1. 方案制定的目的通过旁站方案的施行使关键部位、关键工序的施工质量可以得到 有效的控制。2. 旁站监理的根据2.1 建立工程相关法律、法规;2.2 相关强迫性、技术、、规程;2.3 建立工程施工合同、委托监理合同;2.4 经批准的设计;2.5 经审批的施工组织设计、施工方案及技术措施;2.6 监理规划和监理施行细那么。3. 旁站监理的主要内容3.1 是否根据技术、验收、规程和设计图纸施工。3.2 是否根据审批的施工组织设计、施工方案和技术交底的要求施工。3.3 使用的材料、构配件和设备是否有出厂合格证、见证取样试验是否合格。3.4 施工现场理人员、质检人员是否到岗并作技术交底。3.5 施工操作人员的技术程度、操作条件是否满足施工工艺要求特别 操作人员是否持证上岗。3.6 施工环境是否对工程质量产生不利影响;施工过程是否存在质量 和平安隐患。4. 旁站监理工作程序4.1 落实人员工程监理部指派专人负责旁站监理工作。4.2 旁站技术交底工程监理部向施工有关人员作专项交底。4.3 旁站监理人员进场对施工的人员、机械、材料、施工方案及平安 施工措施等进展检查具备条件时准予施工。4.4 施工过程当中旁站监理人员现场跟踪检查和监视关键部位、关键 工序施工情况。4.5 做好旁站监理原始记录和监理日记。4.6 发现异常情况和质量、平安隐患时应及时上报和反映。4.7 完毕后旁站监理人员应填写旁站监理记录表施工质检人员应在表 上签认并建档保存。5 旁站监理控制要点及目的值5.1 混凝土灌注桩浇筑5.1.1 检查砼的配比和称量应符合配比单的要求。5.1.2 使用商品砼应检查砼的强度等级必须符合设计要求。5.1.3 导使用前应试拼装、试压试水压力为 0.6~1.0MPa,防止导破裂、脱节或漏水造成堵、断桩事故。5.1.4 安装钢筋笼、导完毕的孔底沉碴厚度小于 100mm 后应立即浇注水下砼。砼水泥用量不小于 360kg/m3砼含砂率宜控制在 40~45粗骨料粒径应<40mm。5.1.5 检查砼塌落度砼塌落度的允许值:水下灌注为 160~220mm。检查数量按每一台班不少于一次。5.1.6 每灌注 50m3必须有一组试件小于 50m3的桩每根桩必须有一组试件。5.1.7 开场灌注砼时为使隔水球拴能顺利排出导底部至孔底间隔 宜为300~500mm〔桩直径小于 600mm 时可适当加大〕。5.1.8 首批砼浇灌量能使导一次埋入砼面以下 0.8m 以上。5.1.9 在灌注砼过程中随时测量灌注深度要掌握导埋入砼的深度在 2-6m 深时才允许提升导...
