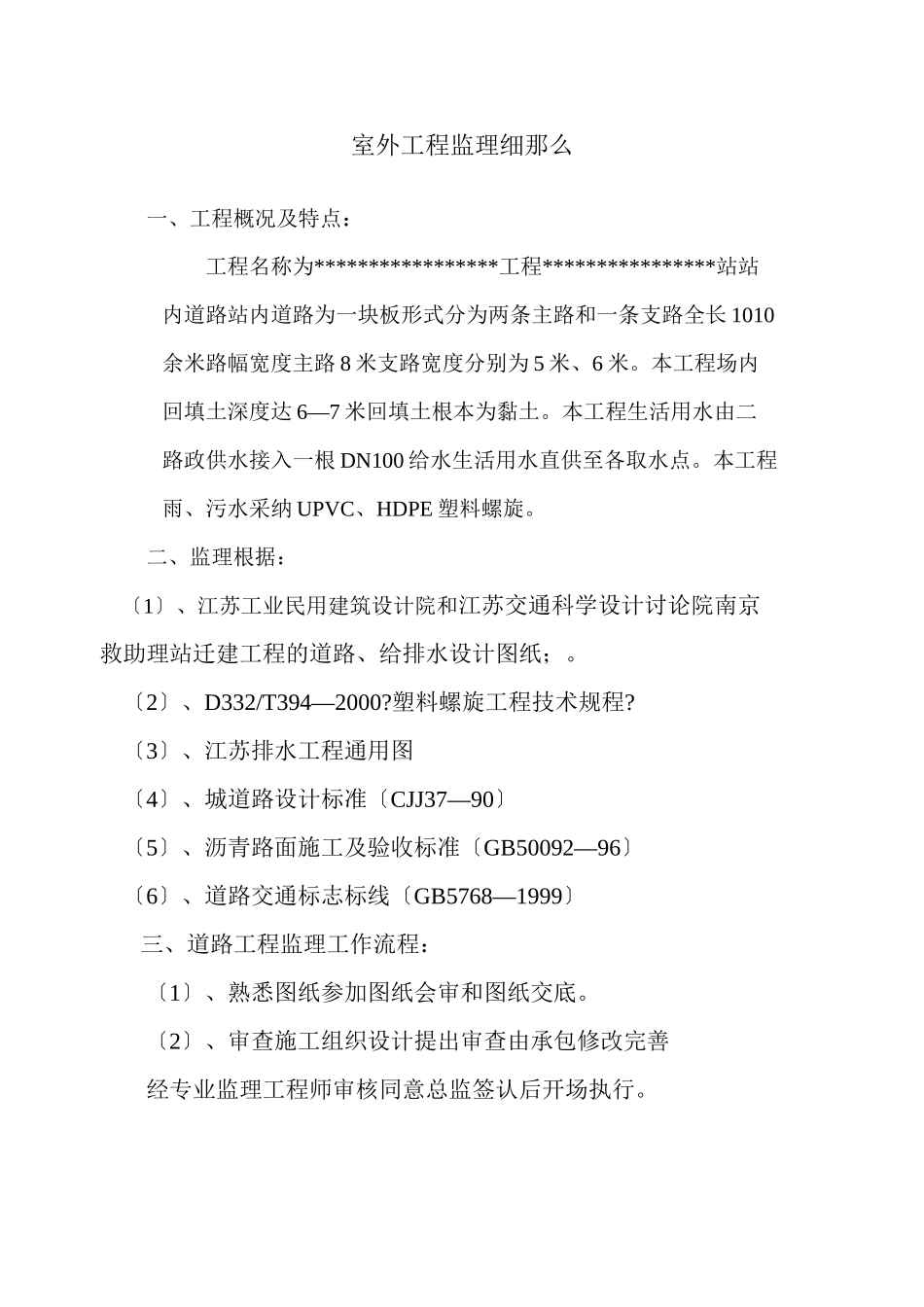

室外工程监理细那么一、工程概况及特点:工程名称为*****************工程****************站站内道路站内道路为一块板形式分为两条主路和一条支路全长 1010余米路幅宽度主路 8 米支路宽度分别为 5 米、6 米
本工程场内回填土深度达 6—7 米回填土根本为黏土
本工程生活用水由二路政供水接入一根 DN100 给水生活用水直供至各取水点
本工程雨、污水采纳 UPVC、HDPE 塑料螺旋
二、监理根据:〔1〕、江苏工业民用建筑设计院和江苏交通科学设计讨论院南京救助理站迁建工程的道路、给排水设计图纸;
〔2〕、D332/T394—2000
塑料螺旋工程技术规程
〔3〕、江苏排水工程通用图〔4〕、城道路设计标准〔CJJ37—90〕〔5〕、沥青路面施工及验收标准〔GB50092—96〕〔6〕、道路交通标志标线〔GB5768—1999〕三、道路工程监理工作流程:〔1〕、熟悉图纸参加图纸会审和图纸交底
〔2〕、审查施工组织设计提出审查由承包修改完善经专业监理工程师审核同意总监签认后开场执行

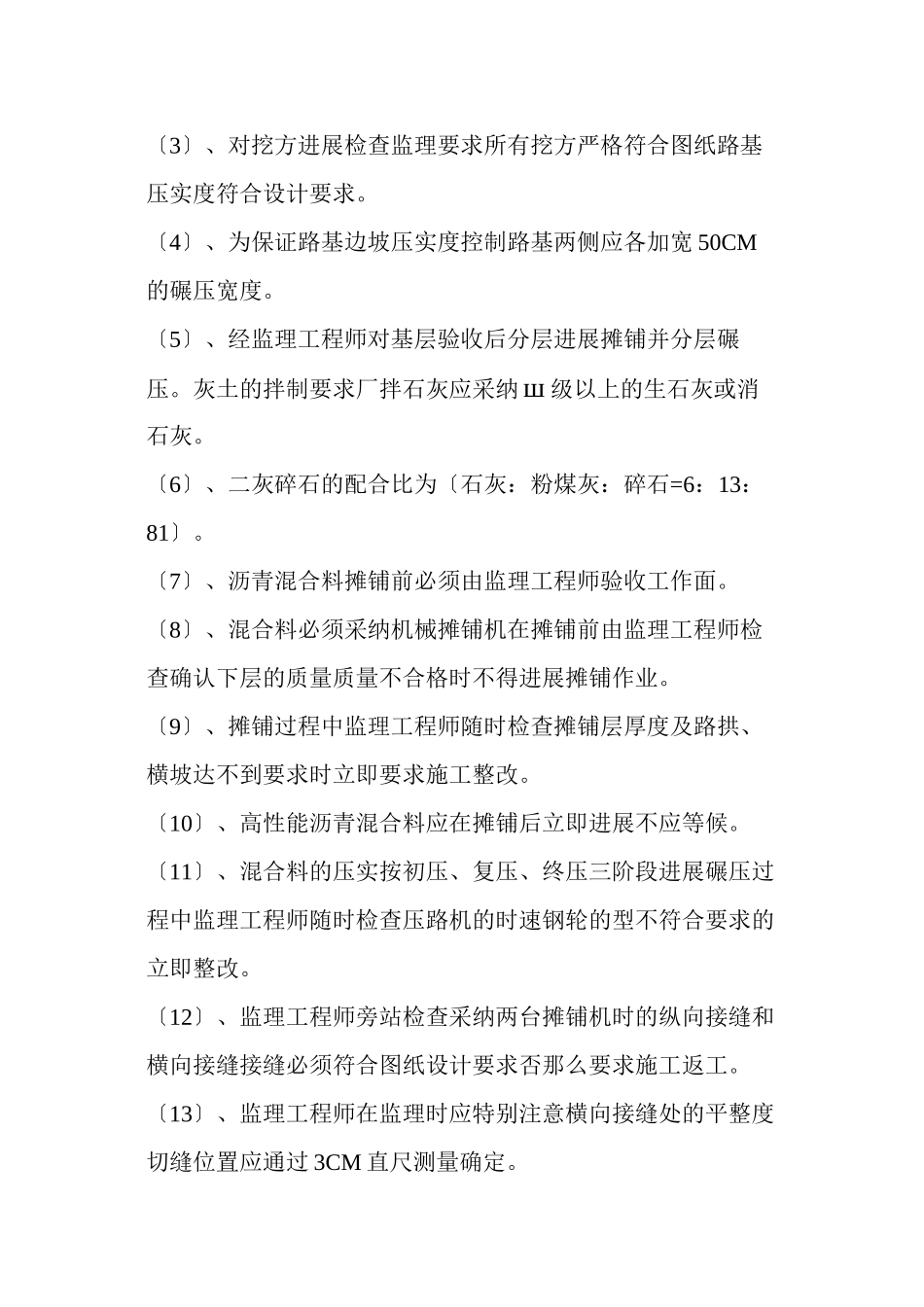

〔3〕、对挖方进展检查监理要求所有挖方严格符合图纸路基压实度符合设计要求
〔4〕、为保证路基边坡压实度控制路基两侧应各加宽 50CM的碾压宽度
〔5〕、经监理工程师对基层验收后分层进展摊铺并分层碾压
灰土的拌制要求厂拌石灰应采纳 ш 级以上的生石灰或消石灰
〔6〕、二灰碎石的配合比为〔石灰:粉煤灰:碎石=6:13:81〕
〔7〕、沥青混合料摊铺前必须由监理工程师验收工作面
〔8〕、混合料必须采纳机械摊铺机在摊铺前由监理工程师检查确认下层的质量质量不合格时不得进展摊铺作业
〔9〕、摊铺过程中监理工程师随时检查摊铺层厚度及路拱、横坡达不到要求时立即要求施工整改
〔10〕、高性能沥青混合料应在摊铺后立即进展不应等候
〔11〕、混合料的压实按初压、复压、终压三阶段进展碾压过程中监
