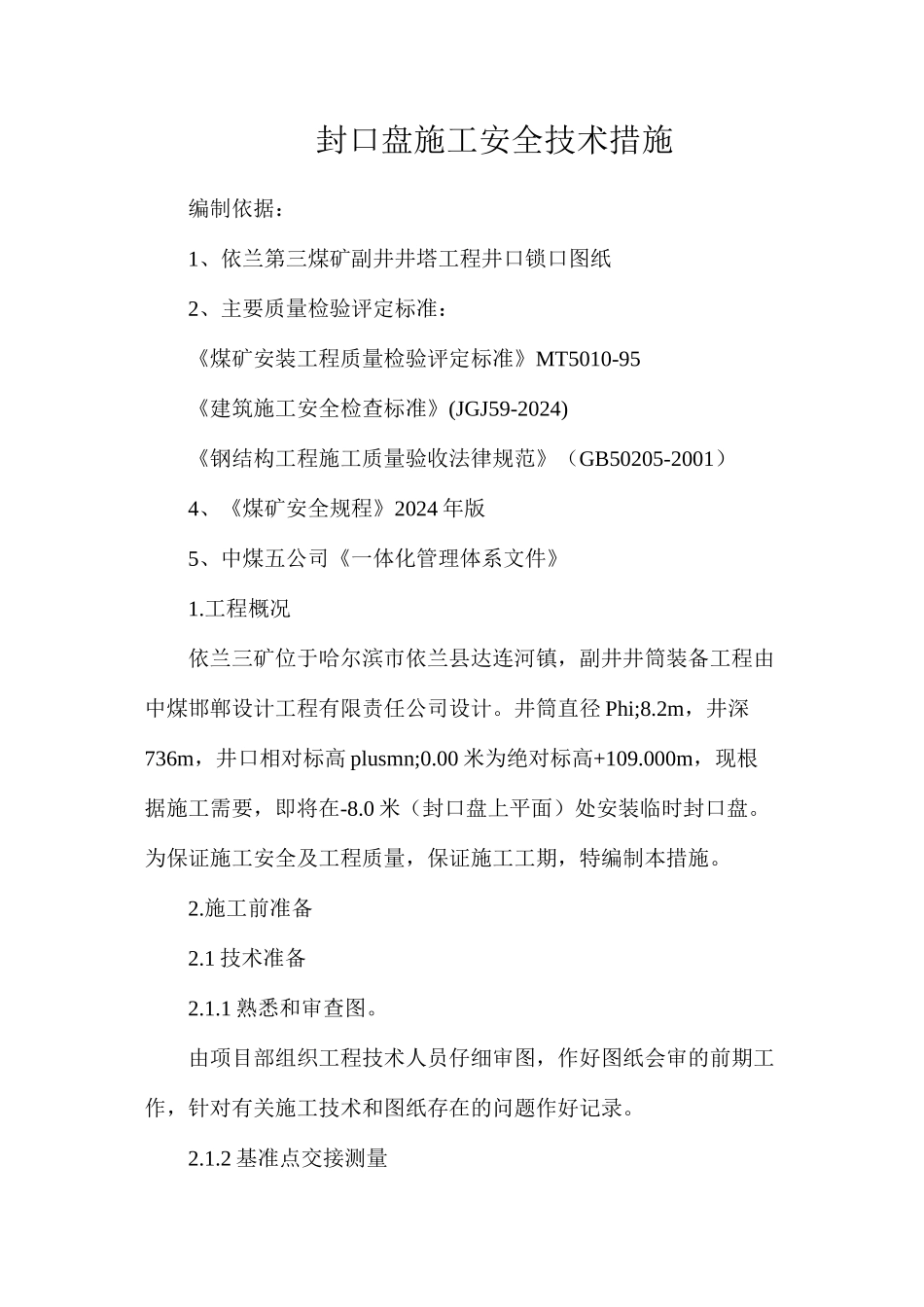

封口盘施工安全技术措施编制依据:1、依兰第三煤矿副井井塔工程井口锁口图纸2、主要质量检验评定标准:《煤矿安装工程质量检验评定标准》MT5010-95《建筑施工安全检查标准》(JGJ59-2024)《钢结构工程施工质量验收法律规范》(GB50205-2001)4、《煤矿安全规程》2024 年版5、中煤五公司《一体化管理体系文件》1
工程概况依兰三矿位于哈尔滨市依兰县达连河镇,副井井筒装备工程由中煤邯郸设计工程有限责任公司设计
井筒直径 Phi;8
2m,井深736m,井口相对标高 plusmn;0
00 米为绝对标高+109
000m,现根据施工需要,即将在-8
0 米(封口盘上平面)处安装临时封口盘
为保证施工安全及工程质量,保证施工工期,特编制本措施
施工前准备2
1 技术准备2
1 熟悉和审查图
由项目部组织工程技术人员仔细审图,作好图纸会审的前期工作,针对有关施工技术和图纸存在的问题作好记录

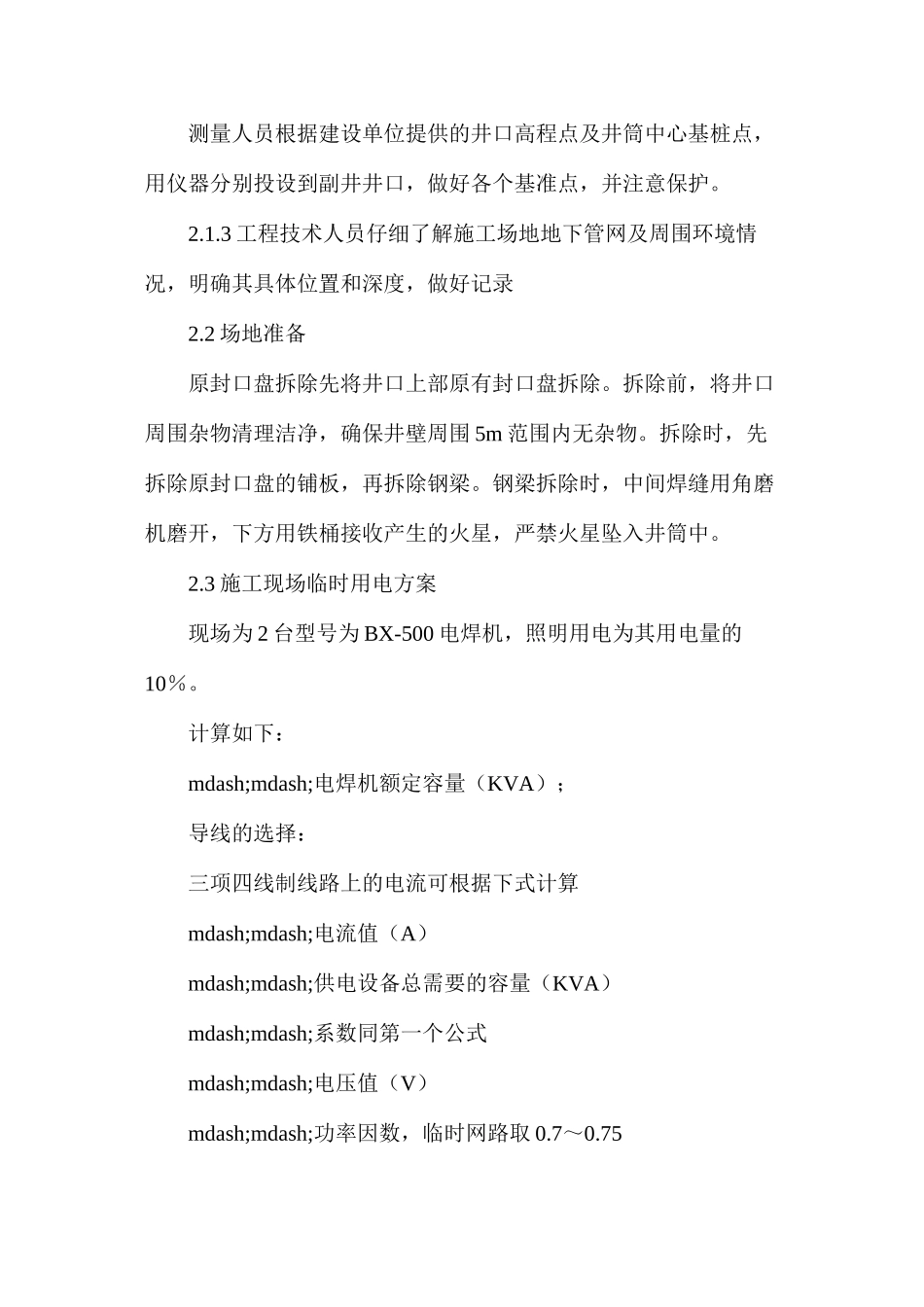

2 基准点交接测量测量人员根据建设单位提供的井口高程点及井筒中心基桩点,用仪器分别投设到副井井口,做好各个基准点,并注意保护
3 工程技术人员仔细了解施工场地地下管网及周围环境情况,明确其具体位置和深度,做好记录2
2 场地准备原封口盘拆除先将井口上部原有封口盘拆除
拆除前,将井口周围杂物清理洁净,确保井壁周围 5m 范围内无杂物
拆除时,先拆除原封口盘的铺板,再拆除钢梁
钢梁拆除时,中间焊缝用角磨机磨开,下方用铁桶接收产生的火星,严禁火星坠入井筒中
3 施工现场临时用电方案现场为 2 台型号为 BX-500 电焊机,照明用电为其用电量的10%

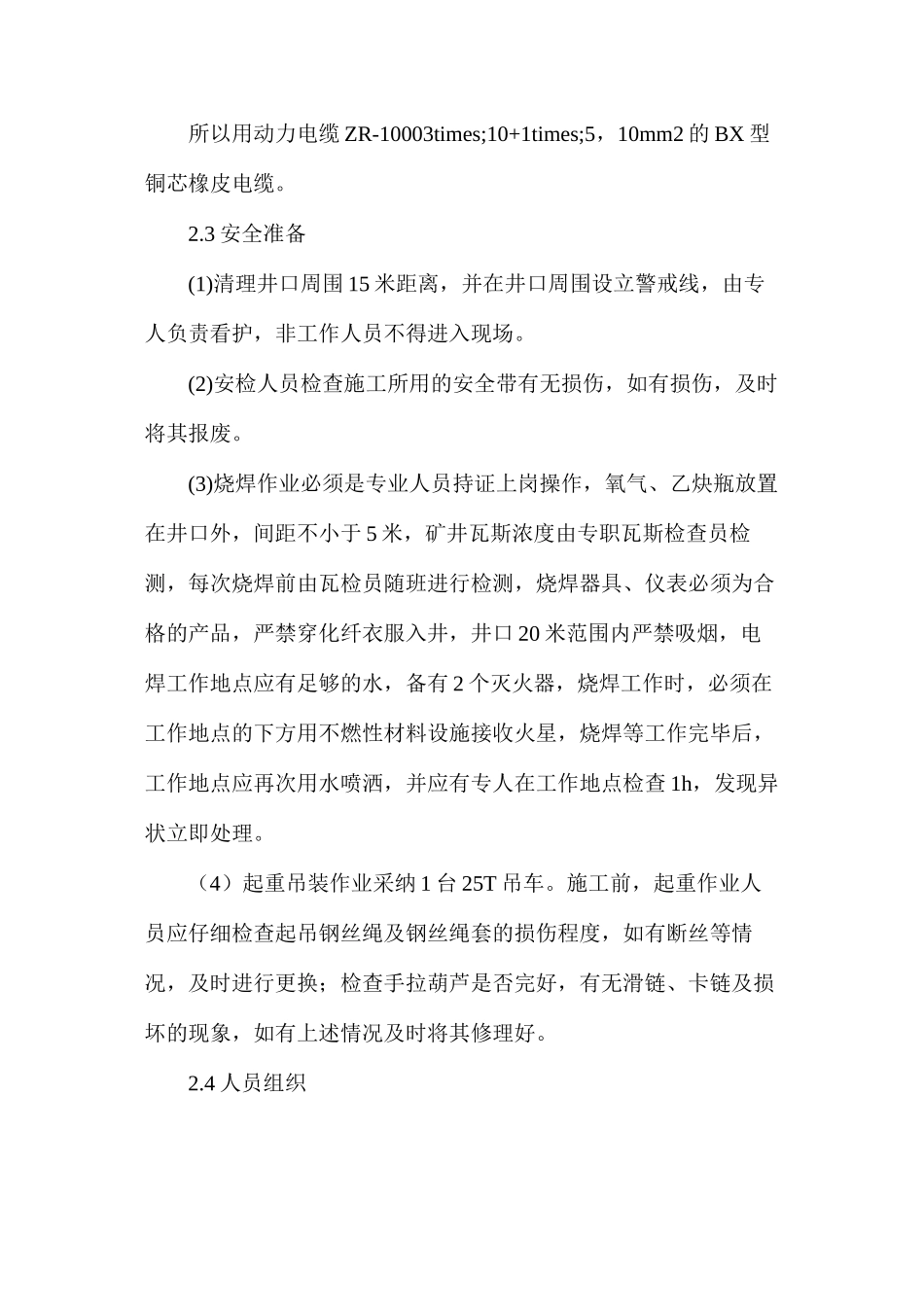

计算如下:mdash;mdash;电焊机额定容量(KVA);导线的选择:三项四线制线路上的电流可根据下式计算mdash;mdash;电流值(A)mdash;mdash;供电设备总需要的容量(KVA)mdash;
