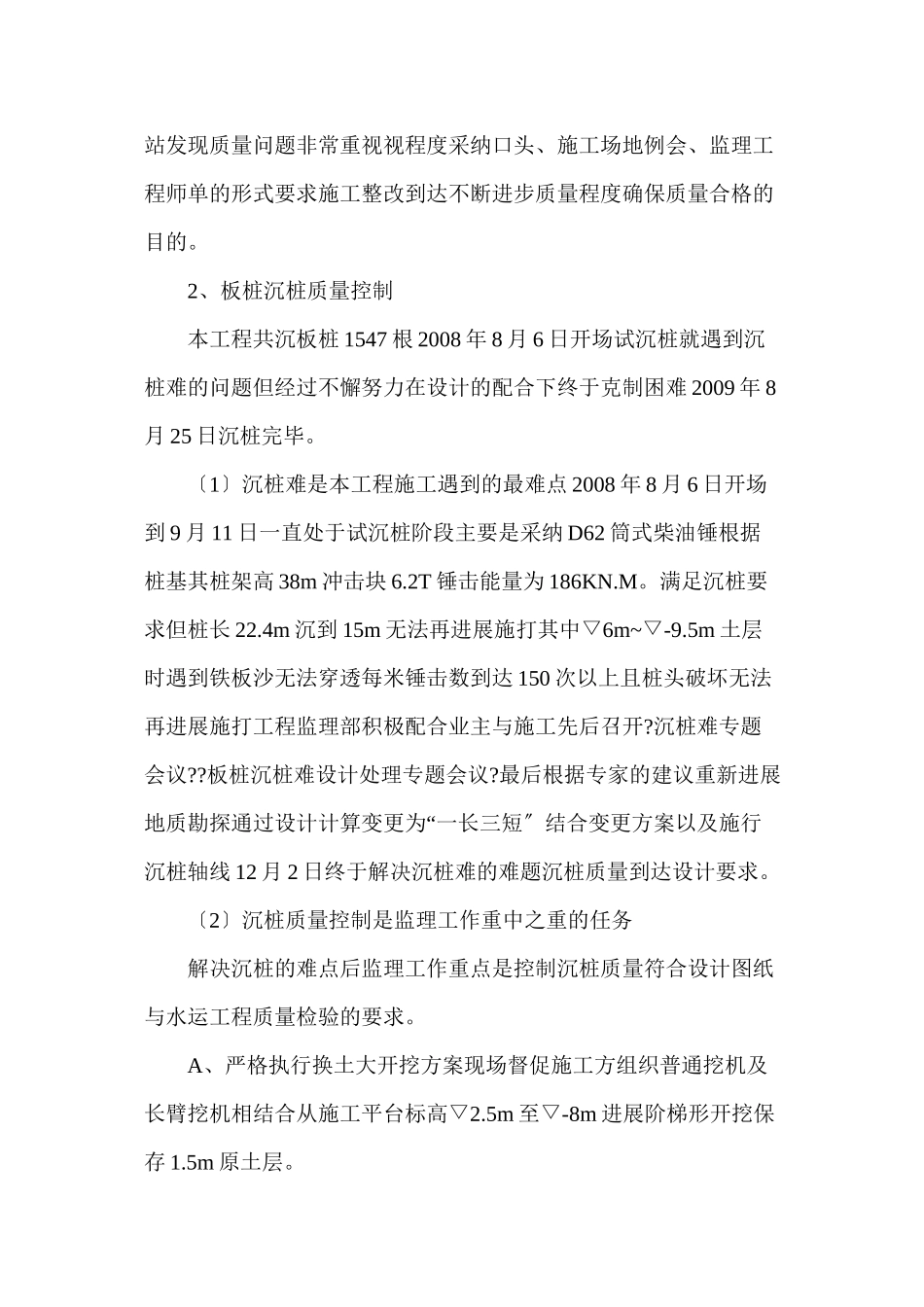

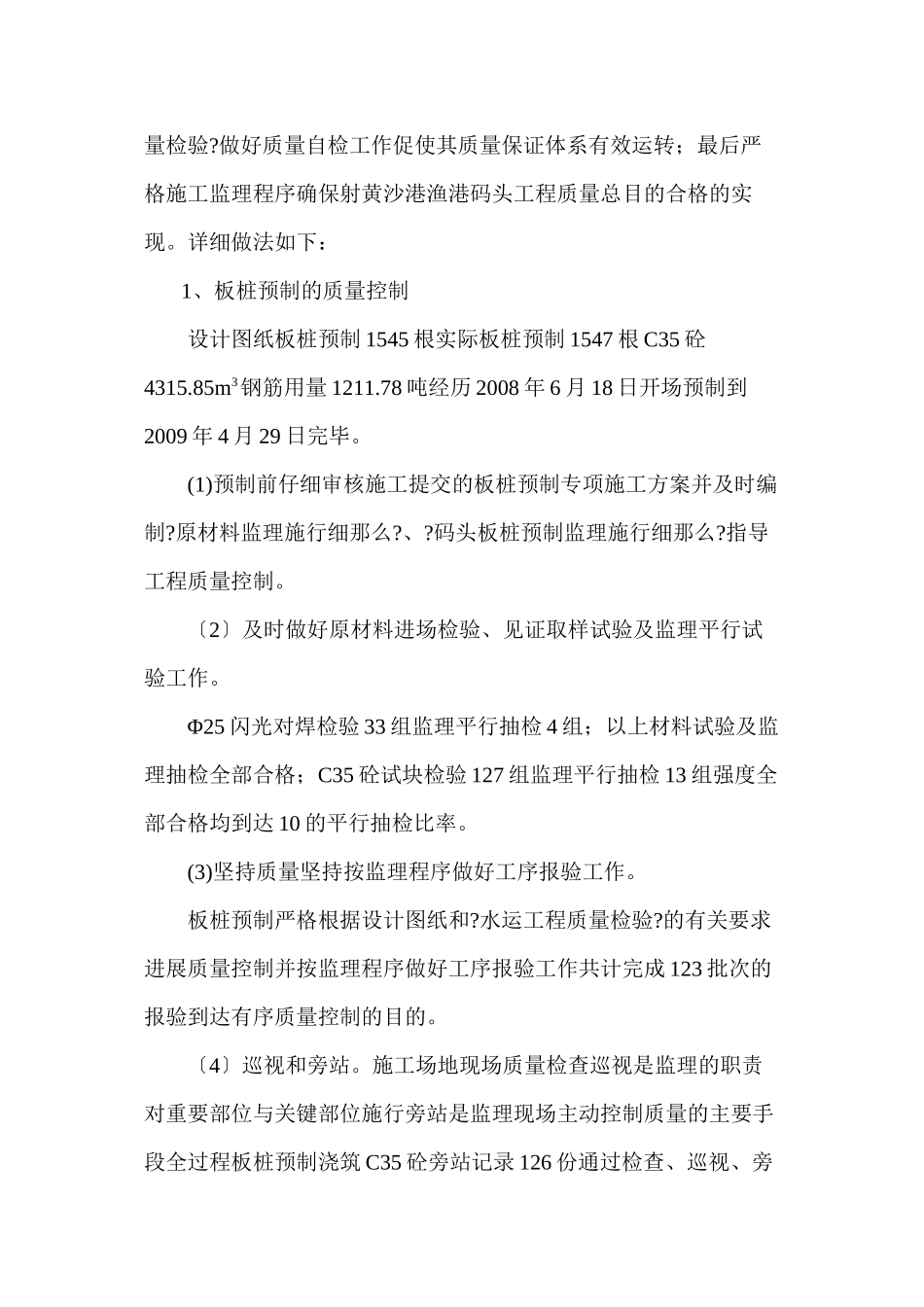

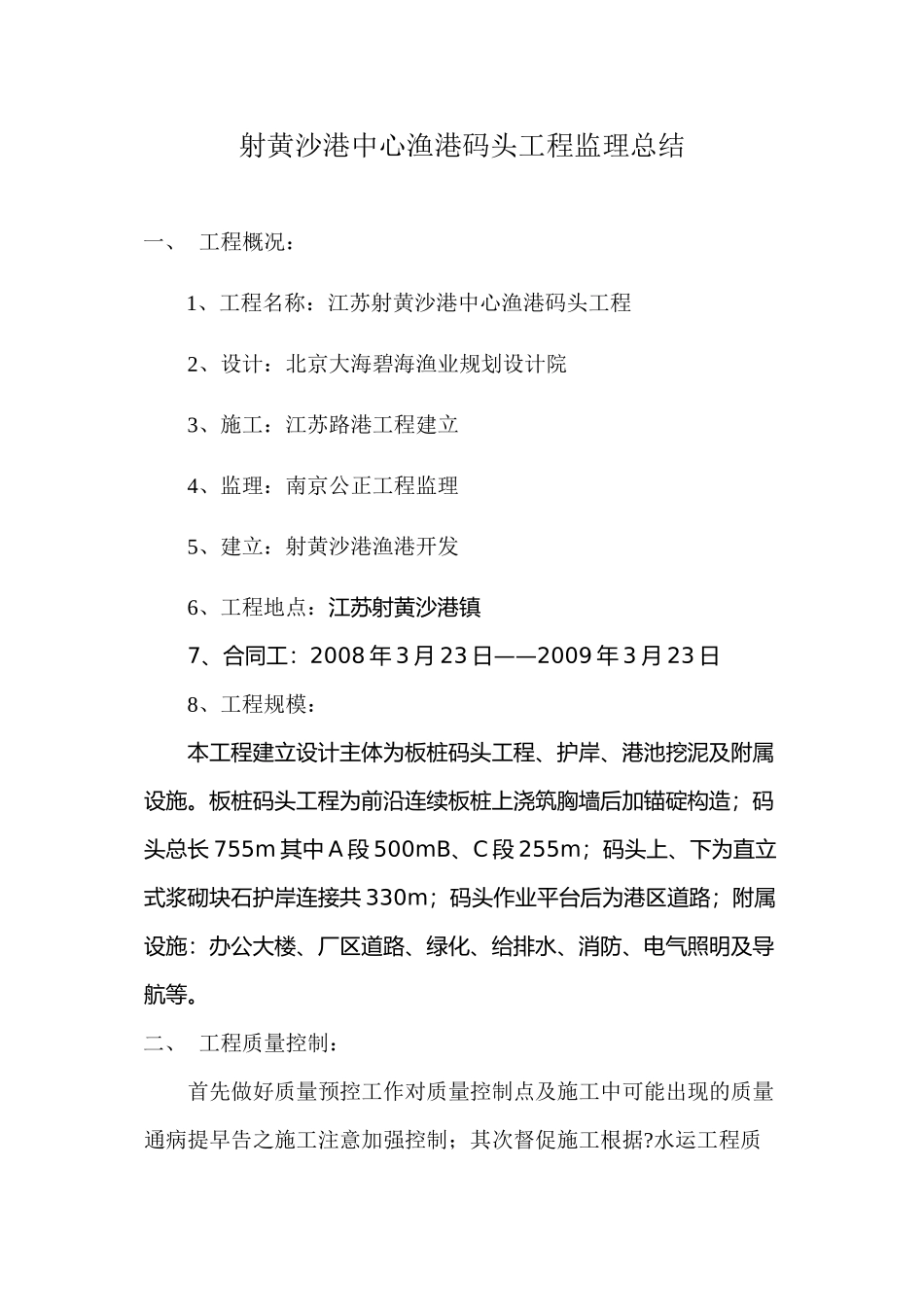

射黄沙港中心渔港码头工程监理总结一、 工程概况:1、工程名称:江苏射黄沙港中心渔港码头工程2、设计:北京大海碧海渔业规划设计院3、施工:江苏路港工程建立4、监理:南京公正工程监理5、建立:射黄沙港渔港开发6、工程地点:江苏射黄沙港镇7、合同工:2008 年 3 月 23——日2009 年 3 月 23 日8、工程规模: 本工程建立设计主体为板桩码头工程、护岸、港池挖泥及附属设施
板桩码头工程为前沿连续板桩上浇筑胸墙后加锚碇构造;码头总长 755m 其中 A 段 500mB、C 段 255m;码头上、下为直立式浆砌块石护岸连接共 330m;码头作业平台后为港区道路;附属设施:办公大楼、厂区道路、绿化、给排水、消防、电气照明及导航等
二、 工程质量控制:首先做好质量预控工作对质量控制点及施工中可能出现的质量通病提早告之施工注意加强控制;其次督促施工根据
水运工程质量检验
做好质量自检工作促使其质量保证体系有效运转;最后严格施工监理程序确保射黄沙港渔港码头工程质量总目的合格的实现
详细做法如下:1、板桩预制的质量控制设计图纸板桩预制 1545 根实际板桩预制 1547 根 C35 砼4315
85m3钢筋用量 1211
78 吨经历 2008 年 6 月 18 日开场预制到2009 年 4 月 29 日完毕
(1)预制前仔细审核施工提交的板桩预制专项施工方案并及时编制
原材料监理施行细那么
码头板桩预制监理施行细那么
指导工程质量控制
〔2〕及时做好原材料进场检验、见证取样试验及监理平行试验工作
Φ25 闪光对焊检验 33 组监理平行抽检 4 组;以上材料试验及监理抽检全部合格;C35 砼试块检验 127 组监理平行抽检 13 组强度全部合格均到达 10 的平行抽检比率
(3)坚持质量坚持按监理程序做好工序报验工作
板桩预制严格根据设计图纸和
水运工程质量检验
的有关要求进展
