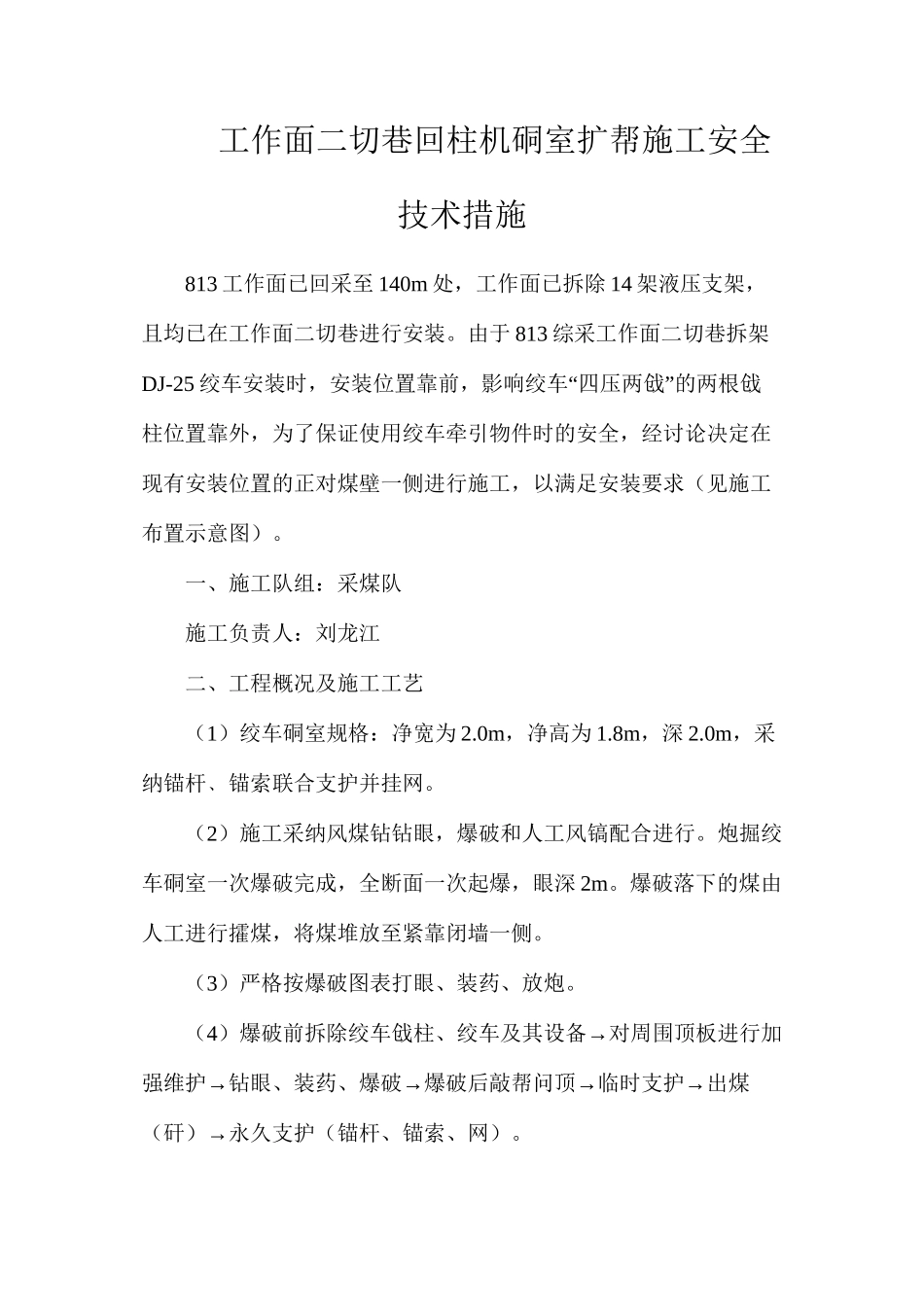

工作面二切巷回柱机硐室扩帮施工安全技术措施813 工作面已回采至 140m 处,工作面已拆除 14 架液压支架,且均已在工作面二切巷进行安装
由于 813 综采工作面二切巷拆架DJ-25“”绞车安装时,安装位置靠前,影响绞车 四压两戗 的两根戗柱位置靠外,为了保证使用绞车牵引物件时的安全,经讨论决定在现有安装位置的正对煤壁一侧进行施工,以满足安装要求(见施工布置示意图)
一、施工队组:采煤队施工负责人:刘龙江二、工程概况及施工工艺(1)绞车硐室规格:净宽为 2
0m,净高为 1
8m,深 2
0m,采纳锚杆﹑锚索联合支护并挂网
(2)施工采纳风煤钻钻眼,爆破和人工风镐配合进行
炮掘绞车硐室一次爆破完成,全断面一次起爆,眼深 2m
爆破落下的煤由人工进行攉煤,将煤堆放至紧靠闭墙一侧
(3)严格按爆破图表打眼、装药、放炮
(4→)爆破前拆除绞车戗柱、绞车及其设备对周围顶板进行加→→→→强维护钻眼、装药、爆破爆破后敲帮问顶临时支护出煤→(矸)永久支护(锚杆、锚索、网)

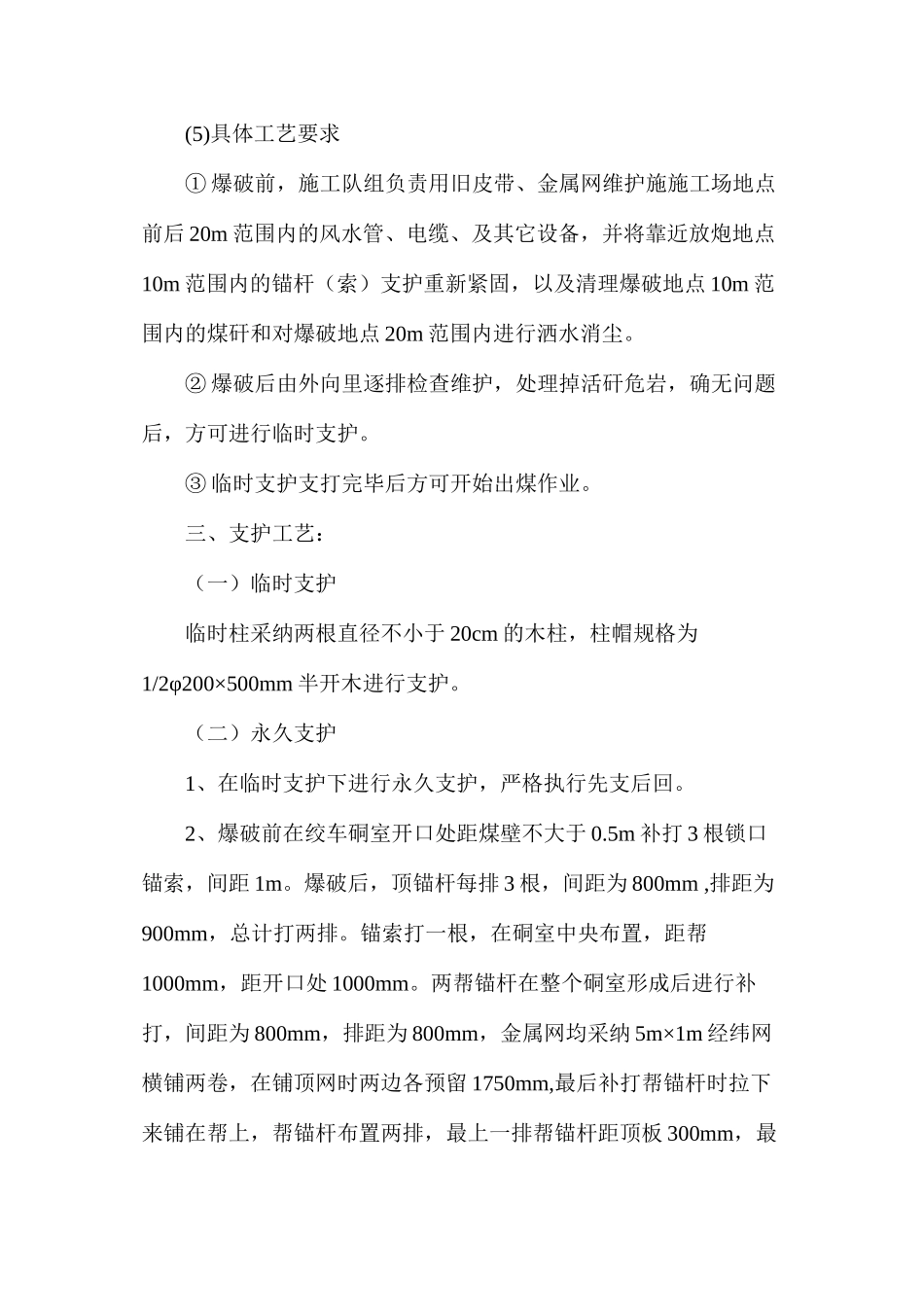

(5)具体工艺要求① 爆破前,施工队组负责用旧皮带、金属网维护施施工场地点前后 20m 范围内的风水管、电缆、及其它设备,并将靠近放炮地点10m 范围内的锚杆(索)支护重新紧固,以及清理爆破地点 10m 范围内的煤矸和对爆破地点 20m 范围内进行洒水消尘
② 爆破后由外向里逐排检查维护,处理掉活矸危岩,确无问题后,方可进行临时支护
③ 临时支护支打完毕后方可开始出煤作业
三、支护工艺:(一)临时支护临时柱采纳两根直径不小于 20cm 的木柱,柱帽规格为1/2φ200×500mm 半开木进行支护
(二)永久支护1、在临时支护下进行永久支护,严格执行先支后回
2、爆破前在绞车硐室开口处距煤壁不大于 0
5m 补打 3 根锁口锚索,间距 1m

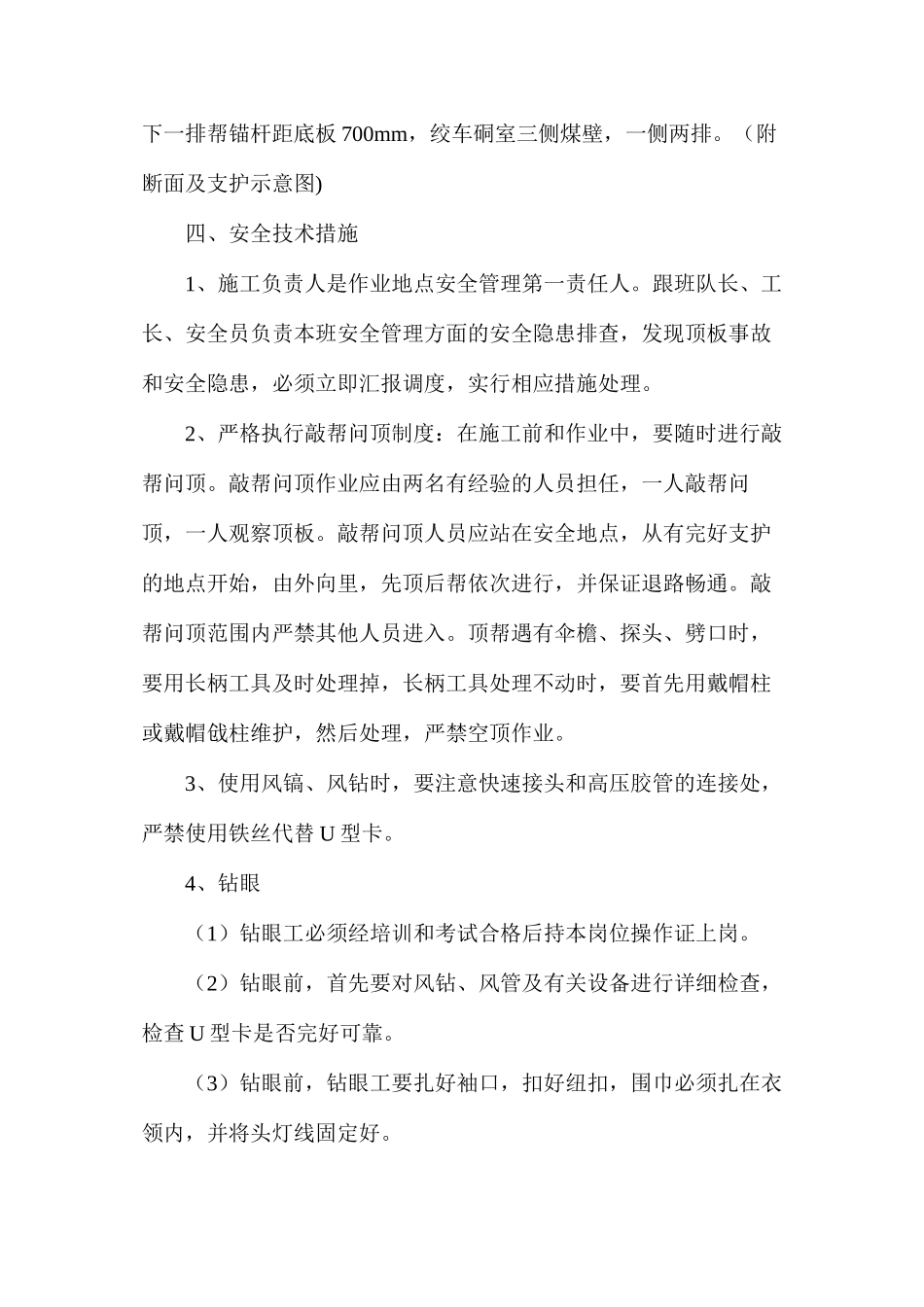

爆破后,顶锚杆每排 3 根,间距为 800mm ,排距为900mm,总计打两
