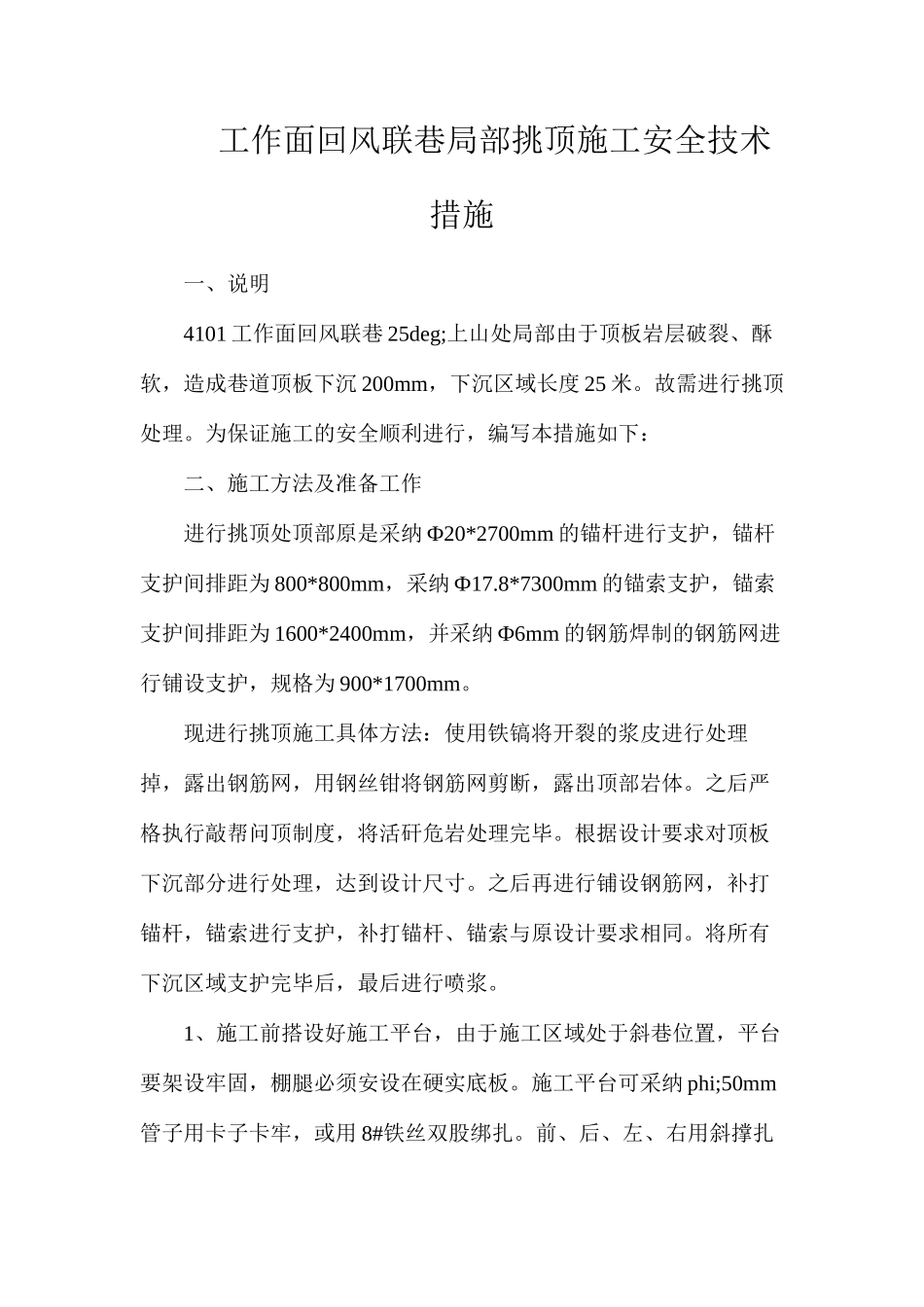

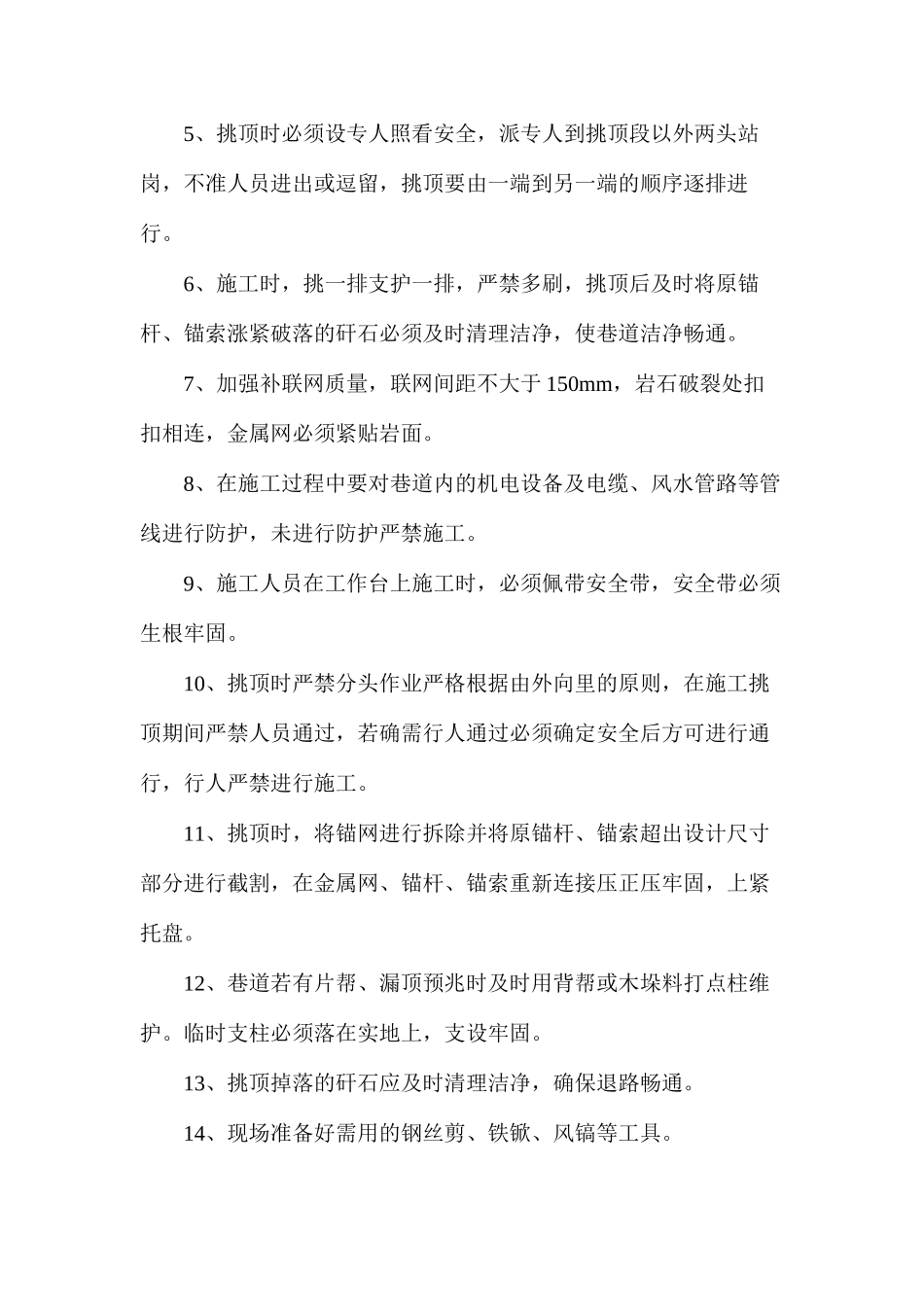

工作面回风联巷局部挑顶施工安全技术措施一、说明4101 工作面回风联巷 25deg;上山处局部由于顶板岩层破裂、酥软,造成巷道顶板下沉 200mm,下沉区域长度 25 米。故需进行挑顶处理。为保证施工的安全顺利进行,编写本措施如下:二、施工方法及准备工作进行挑顶处顶部原是采纳 Ф20*2700mm 的锚杆进行支护,锚杆支护间排距为 800*800mm,采纳 Ф17.8*7300mm 的锚索支护,锚索支护间排距为 1600*2400mm,并采纳 Ф6mm 的钢筋焊制的钢筋网进行铺设支护,规格为 900*1700mm。现进行挑顶施工具体方法:使用铁镐将开裂的浆皮进行处理掉,露出钢筋网,用钢丝钳将钢筋网剪断,露出顶部岩体。之后严格执行敲帮问顶制度,将活矸危岩处理完毕。根据设计要求对顶板下沉部分进行处理,达到设计尺寸。之后再进行铺设钢筋网,补打锚杆,锚索进行支护,补打锚杆、锚索与原设计要求相同。将所有下沉区域支护完毕后,最后进行喷浆。1、施工前搭设好施工平台,由于施工区域处于斜巷位置,平台要架设牢固,棚腿必须安设在硬实底板。施工平台可采纳 phi;50mm管子用卡子卡牢,或用 8#铁丝双股绑扎。前、后、左、右用斜撑扎入底板,上覆厚度不小于 8mm 的木板。人员站在木板上操作,要站稳踏牢,防止摔伤。2、施工前,将所需的钢丝钳、铁镐、钎子等,所需的工具准备齐全。3、将挑顶位置补打的锚杆、锚索、钢筋网等施工材料运输至施工现场。4、将应急所需的点柱、木垛料运至施工现场。5、施工区域在 25deg;上山位置,在施工前,必须设置防护装置,防止矸石滚落伤人。三、安全技术措施1、保证挑顶施工后巷道净高符合设计要求。2、施工现场必须有项目部现场跟班领导3、迎头严禁多人施工,进入工作地点,施工队长及班组长必须对施工现场支护情况进行检查,人员要站在支护牢固安全处,清理好退路。对施施工场地点要严格敲帮问顶,并观察顶帮岩石滑纹情况,找掉顶部活矸,确认无安全隐患后方可进行施工。发现问题及时处理。4、4101 工作面回风联巷为锚网索喷支护,施工时除去开裂的浆皮,解开金属网,卸掉托盘,放出活矸浮岩,使用铁镐及钎子进行挑顶。将下沉的矸石处理掉,达到设计尺寸要求。锚杆、钢绞线外露长度超过规定时及时进行处理。5、挑顶时必须设专人照看安全,派专人到挑顶段以外两头站岗,不准人员进出或逗留,挑顶要由一端到另一端的顺序逐排进行。6、施工时,挑一排支护一排,严禁多刷,挑顶后及时将原锚杆、锚索涨紧破落的矸石必须及时清理洁...
