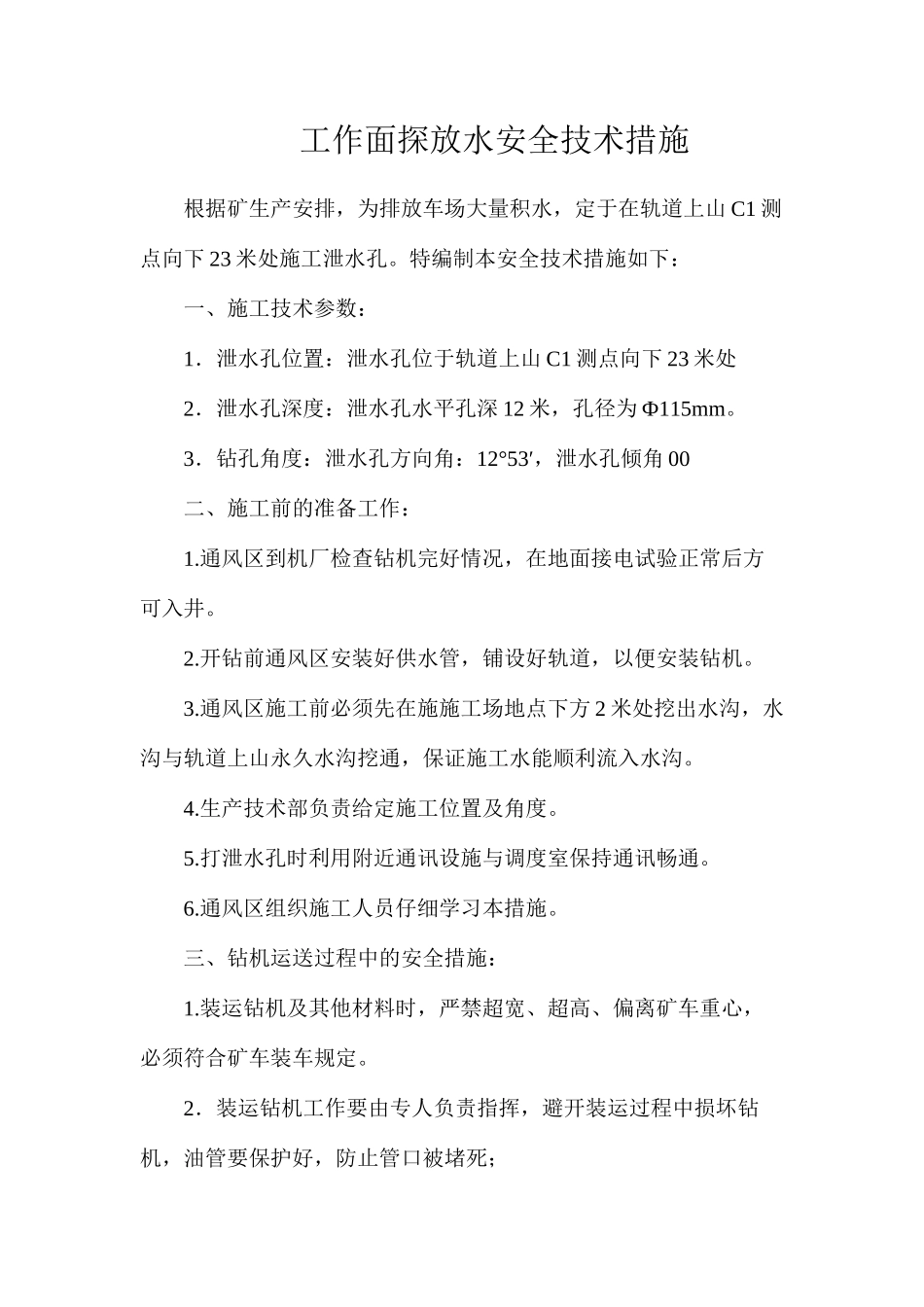

工作面探放水安全技术措施根据矿生产安排,为排放车场大量积水,定于在轨道上山 C1 测点向下 23 米处施工泄水孔。特编制本安全技术措施如下:一、施工技术参数:1.泄水孔位置:泄水孔位于轨道上山 C1 测点向下 23 米处2.泄水孔深度:泄水孔水平孔深 12 米,孔径为 Ф115mm。3.钻孔角度:泄水孔方向角:12°53′,泄水孔倾角 00二、施工前的准备工作:1.通风区到机厂检查钻机完好情况,在地面接电试验正常后方可入井。2.开钻前通风区安装好供水管,铺设好轨道,以便安装钻机。3.通风区施工前必须先在施施工场地点下方 2 米处挖出水沟,水沟与轨道上山永久水沟挖通,保证施工水能顺利流入水沟。4.生产技术部负责给定施工位置及角度。5.打泄水孔时利用附近通讯设施与调度室保持通讯畅通。6.通风区组织施工人员仔细学习本措施。三、钻机运送过程中的安全措施:1.装运钻机及其他材料时,严禁超宽、超高、偏离矿车重心,必须符合矿车装车规定。2.装运钻机工作要由专人负责指挥,避开装运过程中损坏钻机,油管要保护好,防止管口被堵死;3“.钻机在斜坡运送过程中必须坚持 行车不行人、行人不行”车 的制度;4.信号把钩工必须持证上岗,提升前先检查信号灵敏程度,钢丝绳,挡车器,保险绳是否完好,可靠,确认无问题后,方可给信号运送钻机。5.“”信号传递方式 一停、二提、三放、四慢下、五慢上 ,除信号把钩工外,其他人员不准给信号。四、钻机安装前的准备工作:1.施工前必须仔细检查钻机各部件,包括钻杆、钻具,确保钻机安全可靠运转,钻杆钻具齐全无损坏;2.钻机入井前必须进行试机,其时间不得少于 10 分钟,详细检查各部分的运转情况,合格后方可投入使用;3.钻机装运到安装地点,要先检查该地点的巷道支护情况,发现问题须及时处理、整修。4.安装钻机时,生产技术部安排人员要亲临现场,根据设计的钻探方位、角度,在现场作好标记,便于安装固定钻机。5.ZY-750 型钻机的泵站和操纵台安放在巷道平缓处,并置于立柱框架的斜上方保持一定的安全距离,便于操作和观察钻机工作情况。6.ZY-750 型钻机安装时,将立柱框架(起支撑和安装机架及动力头的作用)升起,并在立柱与顶、底板之间加木垫找平,与巷道顶、底板之间接触严实。用立柱上端丝杆调节高度并预紧,立柱下端用内注式单体液压支柱加载直至完全稳固,在立柱框架升起支撑稳固后调整好正确方位。7.现场所有电器设备及电缆要按标准摆放、悬挂,符合井下电器...
