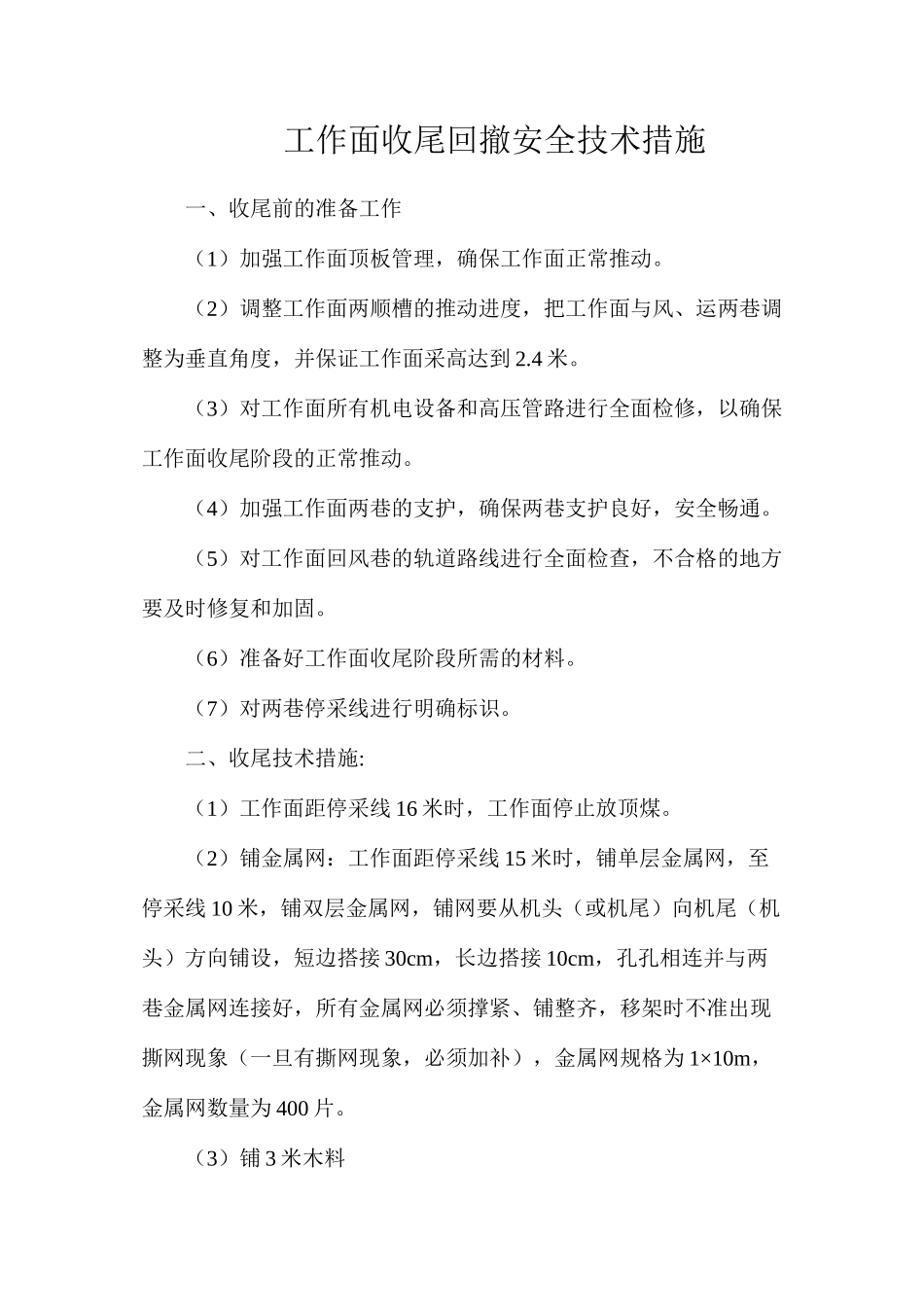

工作面收尾回撤安全技术措施一、收尾前的准备工作(1)加强工作面顶板管理,确保工作面正常推动
(2)调整工作面两顺槽的推动进度,把工作面与风、运两巷调整为垂直角度,并保证工作面采高达到 2
(3)对工作面所有机电设备和高压管路进行全面检修,以确保工作面收尾阶段的正常推动
(4)加强工作面两巷的支护,确保两巷支护良好,安全畅通
(5)对工作面回风巷的轨道路线进行全面检查,不合格的地方要及时修复和加固
(6)准备好工作面收尾阶段所需的材料
(7)对两巷停采线进行明确标识
二、收尾技术措施:(1)工作面距停采线 16 米时,工作面停止放顶煤
(2)铺金属网:工作面距停采线 15 米时,铺单层金属网,至停采线 10 米,铺双层金属网,铺网要从机头(或机尾)向机尾(机头)方向铺设,短边搭接 30cm,长边搭接 10cm,孔孔相连并与两巷金属网连接好,所有金属网必须撑紧、铺整齐,移架时不准出现撕网现象(一旦有撕网现象,必须加补),金属网规格为 1×10m,金属网数量为 400 片
(3)铺 3 米木料至停采线 6
4 米时,支架上方平行于工作面铺 3m 长木料,木料要从机头(或机尾)向机尾(机头)方向铺设,首尾相接,隔 1 m铺 1 排,共铺 4 排,上一排与下一排交替布置
在铺设木料期间,工作面净高(支架下至底板高度)不准低于2
2m ,3m 木料规格为 3×0
16m,数量为 240 根
(4)开帮至停采线 2
2m 时,支架停止前移,进行开帮工作

a、开帮割第一刀煤工艺要求机组割煤前进,顺序落下支架顶梁,并将 1
5m 的木料-端插入支架顶梁上,另一端伸至煤壁作抬棚用,每架支架顶梁上放两根棚梁,间距 0
75m ,插好后及时将支架升起管理顶板,假如顶板破裂,必须打好煤帮贴帮柱,1
5m 木料规格 1
16m,数量为200 根
第一刀过后,支架推溜
