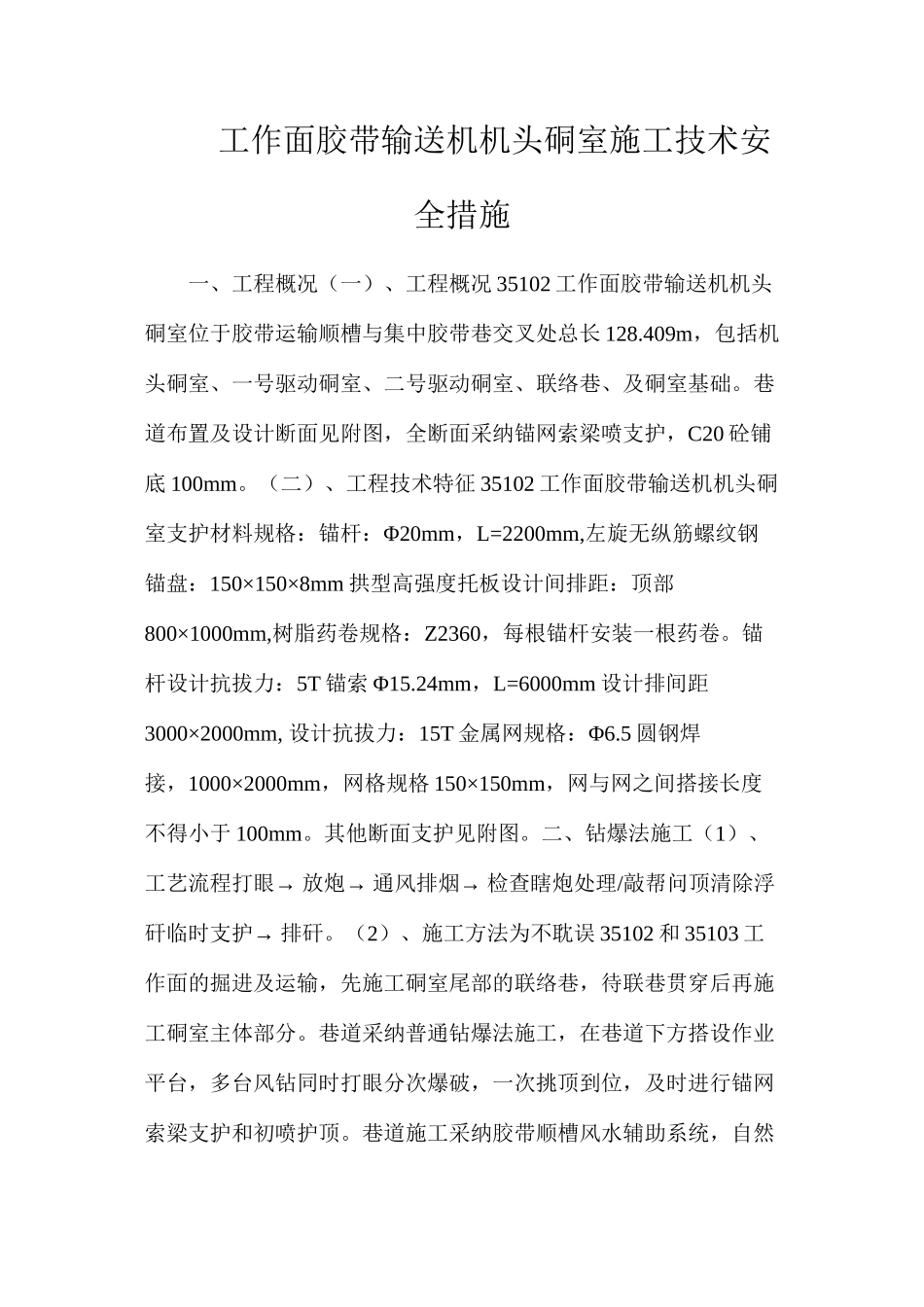

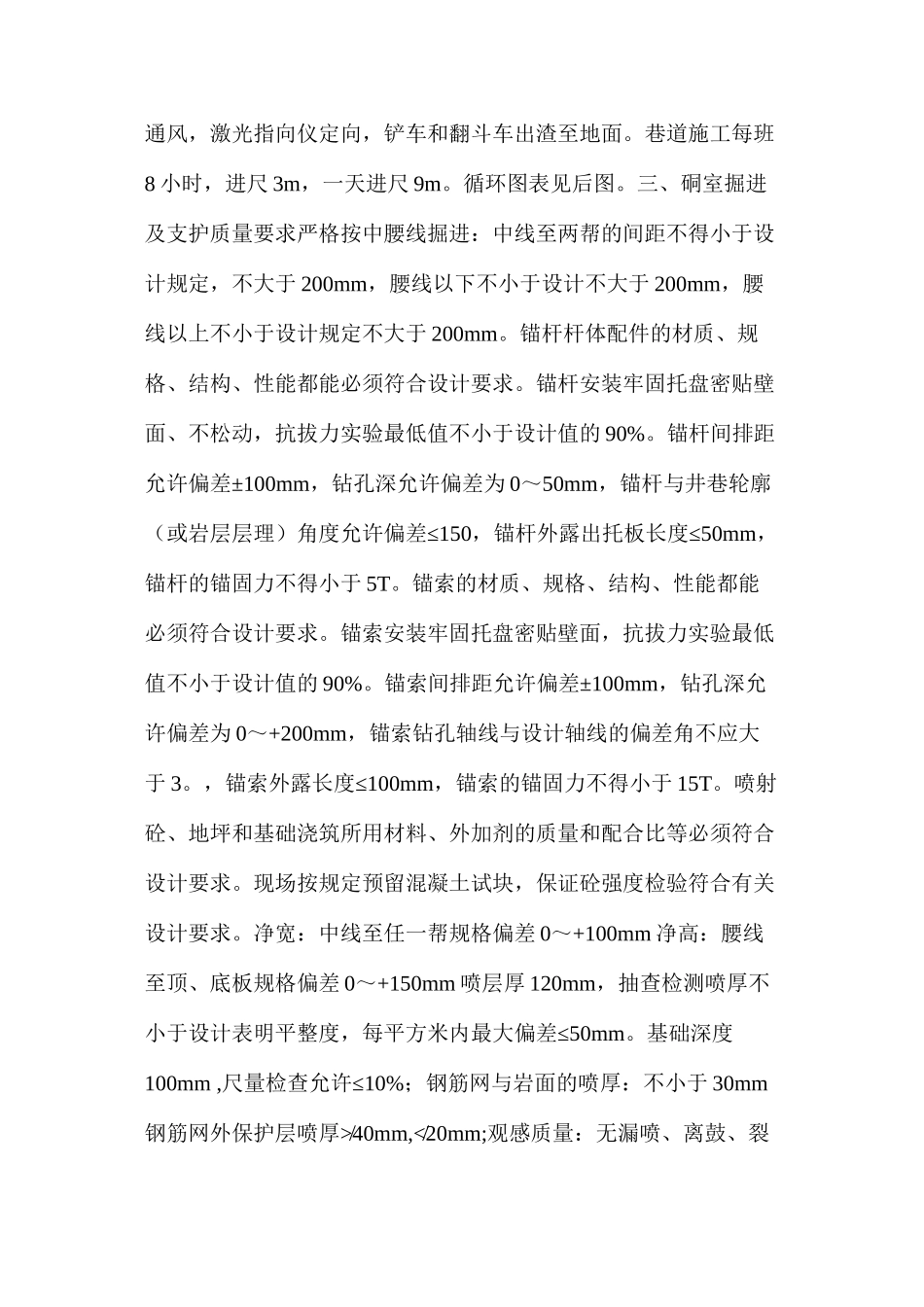

工作面胶带输送机机头硐室施工技术安全措施一、工程概况(一)、工程概况 35102 工作面胶带输送机机头硐室位于胶带运输顺槽与集中胶带巷交叉处总长 128.409m,包括机头硐室、一号驱动硐室、二号驱动硐室、联络巷、及硐室基础。巷道布置及设计断面见附图,全断面采纳锚网索梁喷支护,C20 砼铺底 100mm。(二)、工程技术特征 35102 工作面胶带输送机机头硐室支护材料规格:锚杆:Φ20mm,L=2200mm,左旋无纵筋螺纹钢锚盘:150×150×8mm 拱型高强度托板设计间排距:顶部800×1000mm,树脂药卷规格:Z2360,每根锚杆安装一根药卷。锚杆设计抗拔力:5T 锚索 Φ15.24mm,L=6000mm 设计排间距3000×2000mm, 设计抗拔力:15T 金属网规格:Φ6.5 圆钢焊接,1000×2000mm,网格规格 150×150mm,网与网之间搭接长度不得小于 100mm。其他断面支护见附图。二、钻爆法施工(1)、→ → → 工艺流程打眼放炮通风排烟检查瞎炮处理/敲帮问顶清除浮→ 矸临时支护排矸。(2)、施工方法为不耽误 35102 和 35103 工作面的掘进及运输,先施工硐室尾部的联络巷,待联巷贯穿后再施工硐室主体部分。巷道采纳普通钻爆法施工,在巷道下方搭设作业平台,多台风钻同时打眼分次爆破,一次挑顶到位,及时进行锚网索梁支护和初喷护顶。巷道施工采纳胶带顺槽风水辅助系统,自然通风,激光指向仪定向,铲车和翻斗车出渣至地面。巷道施工每班8 小时,进尺 3m,一天进尺 9m。循环图表见后图。三、硐室掘进及支护质量要求严格按中腰线掘进:中线至两帮的间距不得小于设计规定,不大于 200mm,腰线以下不小于设计不大于 200mm,腰线以上不小于设计规定不大于 200mm。锚杆杆体配件的材质、规格、结构、性能都能必须符合设计要求。锚杆安装牢固托盘密贴壁面、不松动,抗拔力实验最低值不小于设计值的 90%。锚杆间排距允许偏差±100mm,钻孔深允许偏差为 0~50mm,锚杆与井巷轮廓≤(或岩层层理)角度允许偏差 150≤,锚杆外露出托板长度 50mm,锚杆的锚固力不得小于 5T。锚索的材质、规格、结构、性能都能必须符合设计要求。锚索安装牢固托盘密贴壁面,抗拔力实验最低值不小于设计值的 90%。锚索间排距允许偏差±100mm,钻孔深允许偏差为 0~+200mm,锚索钻孔轴线与设计轴线的偏差角不应大于 3≤。,锚索外露长度 100mm,锚索的锚固力不得小于 15T。喷射砼、地坪和基础浇筑所用材料、外加剂的质量和配合比等必须符合设计要求。现场按规定预留混凝...
