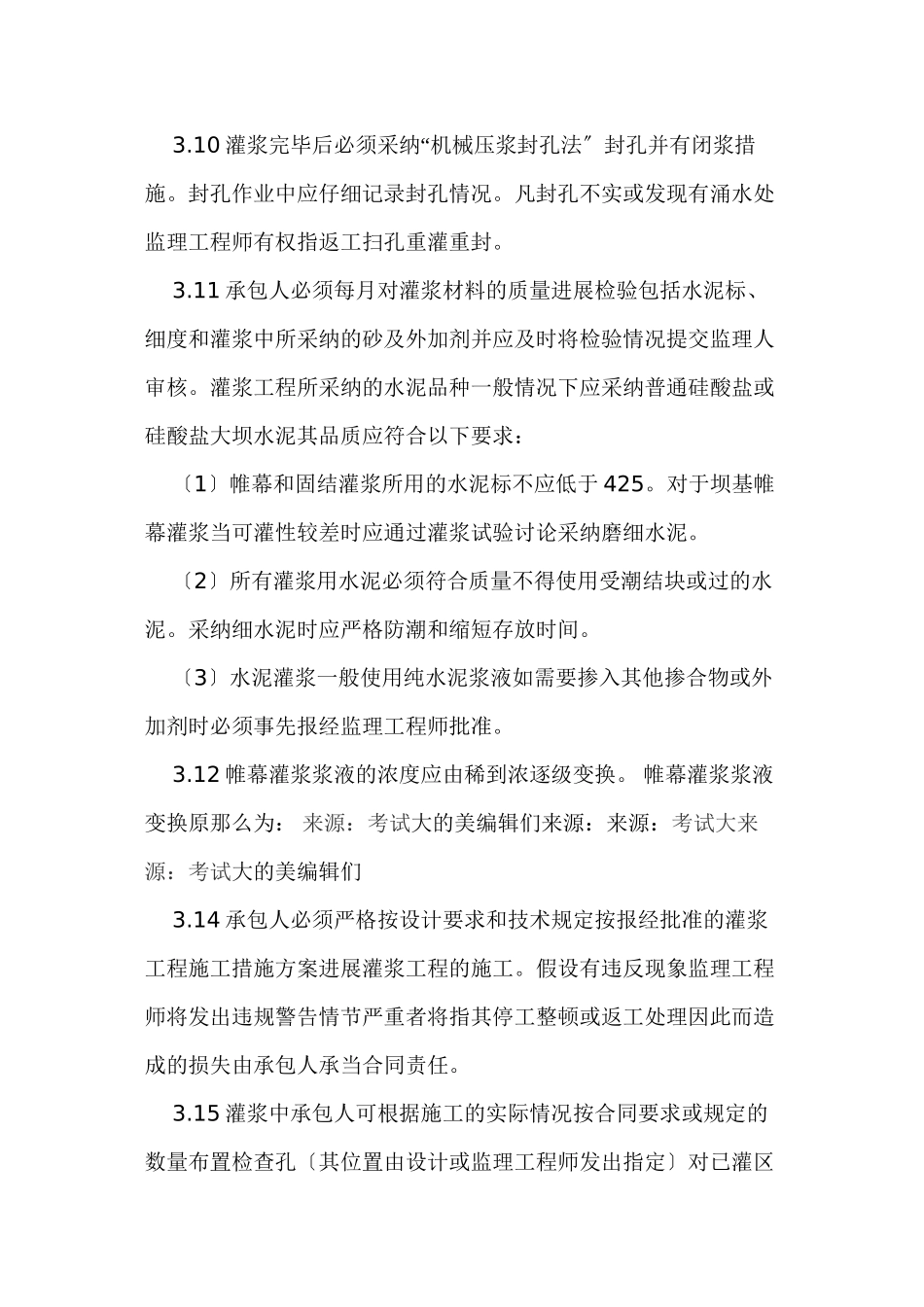

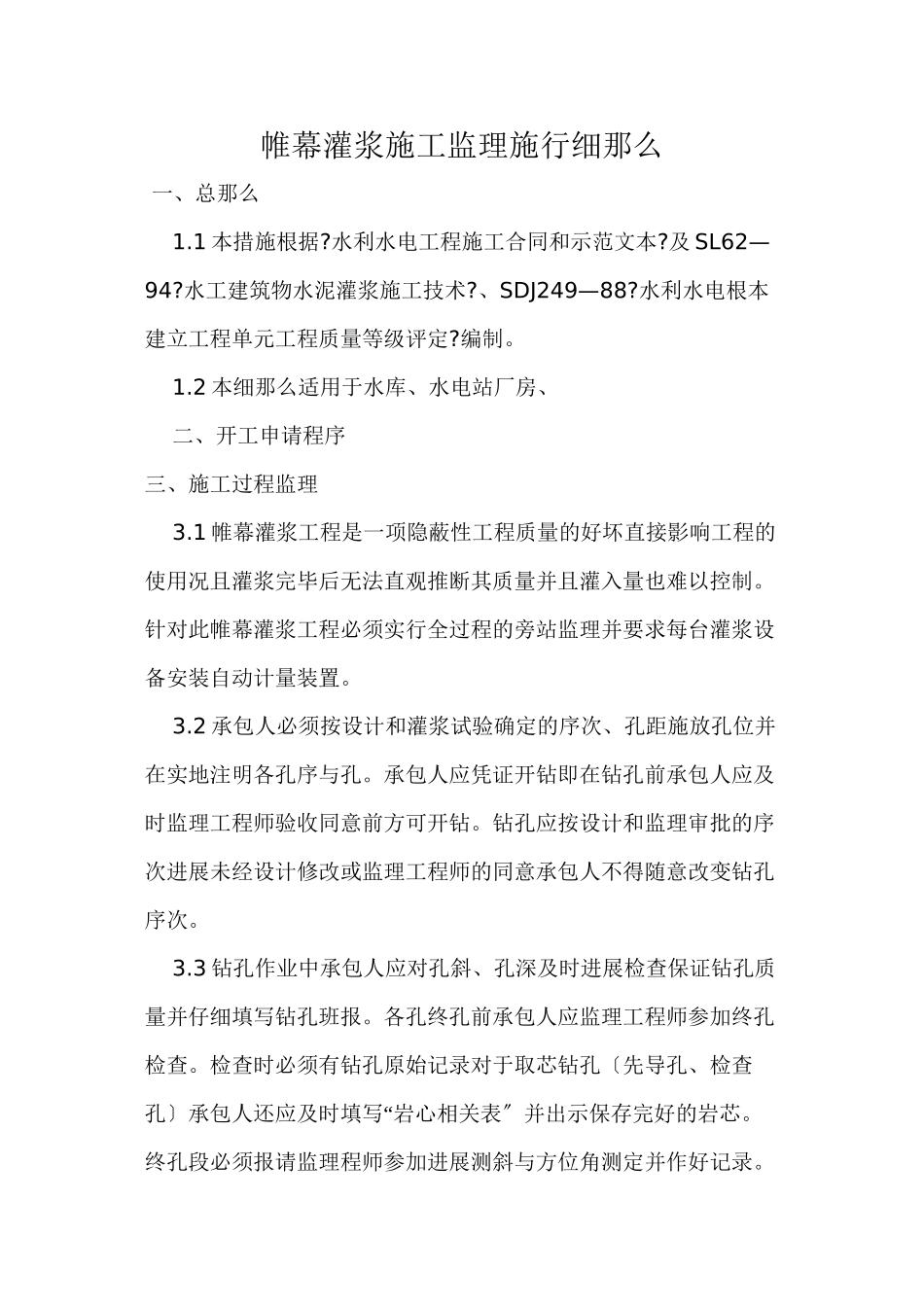

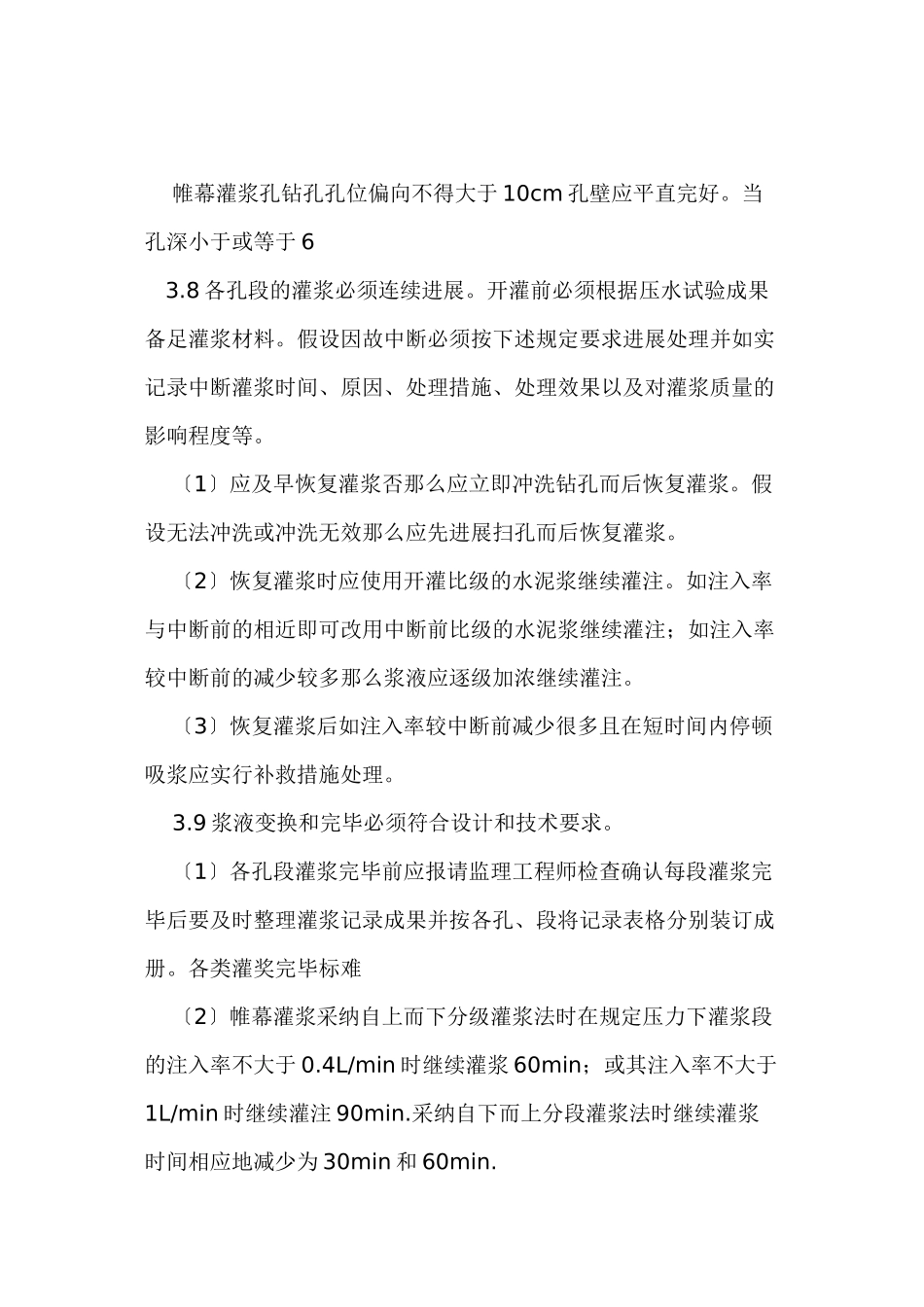

帷幕灌浆施工监理施行细那么 一、总那么 1.1 本措施根据?水利水电工程施工合同和示范文本?及 SL62—94?水工建筑物水泥灌浆施工技术?、SDJ249—88?水利水电根本建立工程单元工程质量等级评定? 编制。 1.2 本细那么适用于水库、水电站厂房、 二、开工申请程序 三、施工过程监理 3.1 帷幕灌浆工程是一项隐蔽性工程质量的好坏直接影响工程的使用况且灌浆完毕后无法直观推断其质量并且灌入量也难以控制。针对此帷幕灌浆工程必须实行全过程的旁站监理并要求每台灌浆设 备安装自动计量装置。 3.2 承包人必须按设计和灌浆试验确定的序次、孔距施放孔位并在实地注明各孔序与孔。承包人应凭证开钻即在钻孔前承包人应及时监理工程师验收同意前方可开钻。钻孔应按设计和监理审批的序次进展未经设计修改或监理工程师的同意承包人不得随意改变钻孔 序次。 3.3 钻孔作业中承包人应对孔斜、孔深及时进展检查保证钻孔质量并仔细填写钻孔班报。各孔终孔前承包人应监理工程师参加终孔检查。检查时必须有钻孔原始记录对于取芯钻孔〔先导孔、检查“孔〕承包人还应及时填写 岩心相关表〞并出示保存完好的岩芯。终孔段必须报请监理程师参加进展测斜与方位角测定并作好记录。 帷幕灌浆孔钻孔孔位偏向不得大于 10cm 孔壁应平直完好。当孔深小于或等于 6 3.8 各孔段的灌浆必须连续进展。开灌前必须根据压水试验成果备足灌浆材料。假设因故中断必须按下述规定要求进展处理并如实记录中断灌浆时间、原因、处理措施、处理效果以及对灌浆质量的 影响程度等。 〔1〕应及早恢复灌浆否那么应立即冲洗钻孔而后恢复灌浆。假 设无法冲洗或冲洗无效那么应先进展扫孔而后恢复灌浆。 〔2〕恢复灌浆时应使用开灌比级的水泥浆继续灌注。如注入率与中断前的相近即可改用中断前比级的水泥浆继续灌注;如注入率 较中断前的减少较多那么浆液应逐级加浓继续灌注。 〔3〕恢复灌浆后如注入率较中断前减少很多且在短时间内停顿 吸浆应实行补救措施处理。 3.9 浆液变换和完毕必须符合设计和技术要求。 〔1〕各孔段灌浆完毕前应报请监理工程师检查确认每段灌浆完毕后要及时整理灌浆记录成果并按各孔、段将记录表格分别装订成 册。各类灌奖完毕标难 〔2〕帷幕灌浆采纳自上而下分级灌浆法时在规定压力下灌浆段的注入率不大于 0.4L/min 时继续灌浆 60min;或其注入率不大于1L/min 时继续灌注 90min.采纳自下而上分段灌浆法时继续灌浆时间相应地减少为 30min 和...
