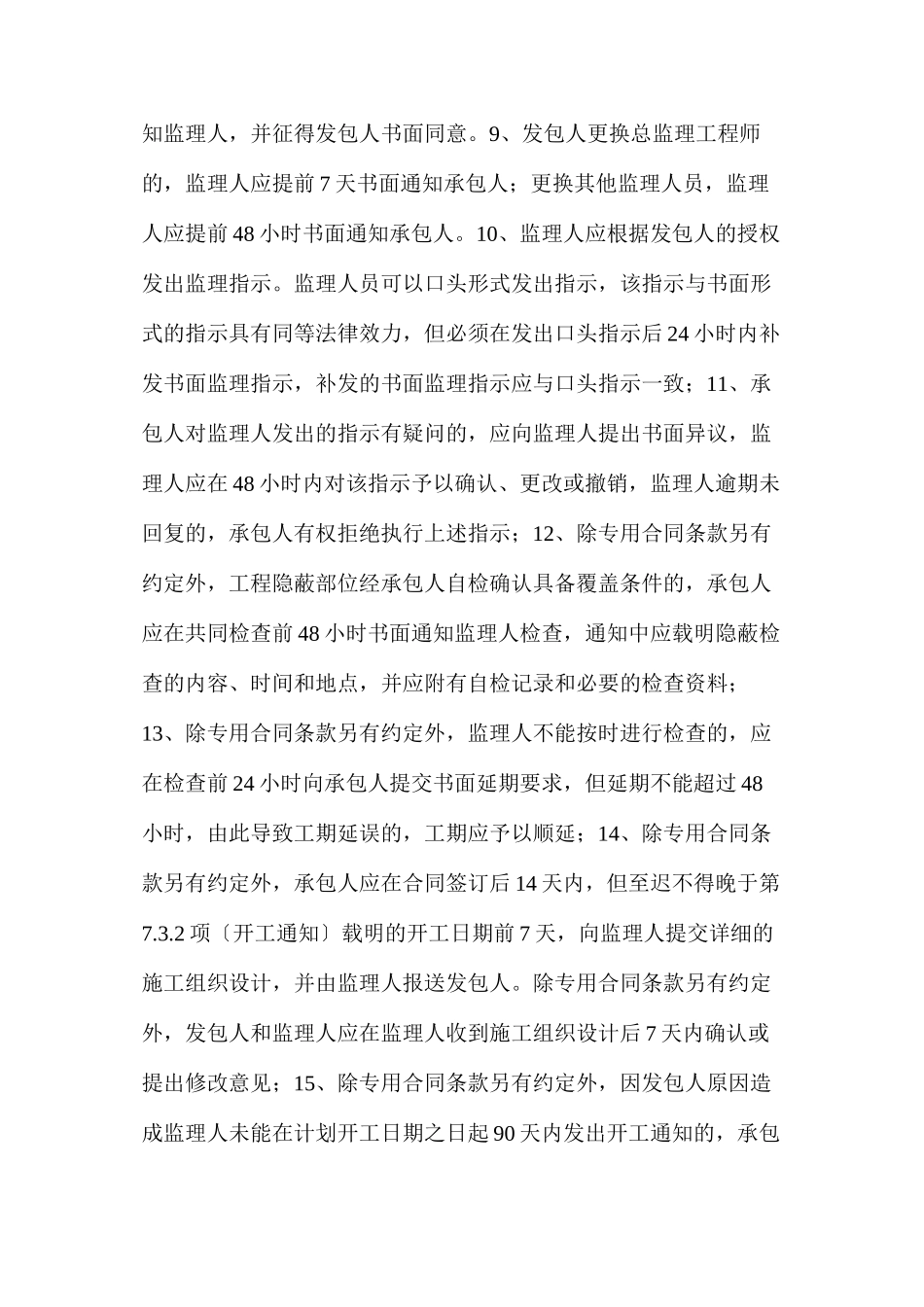

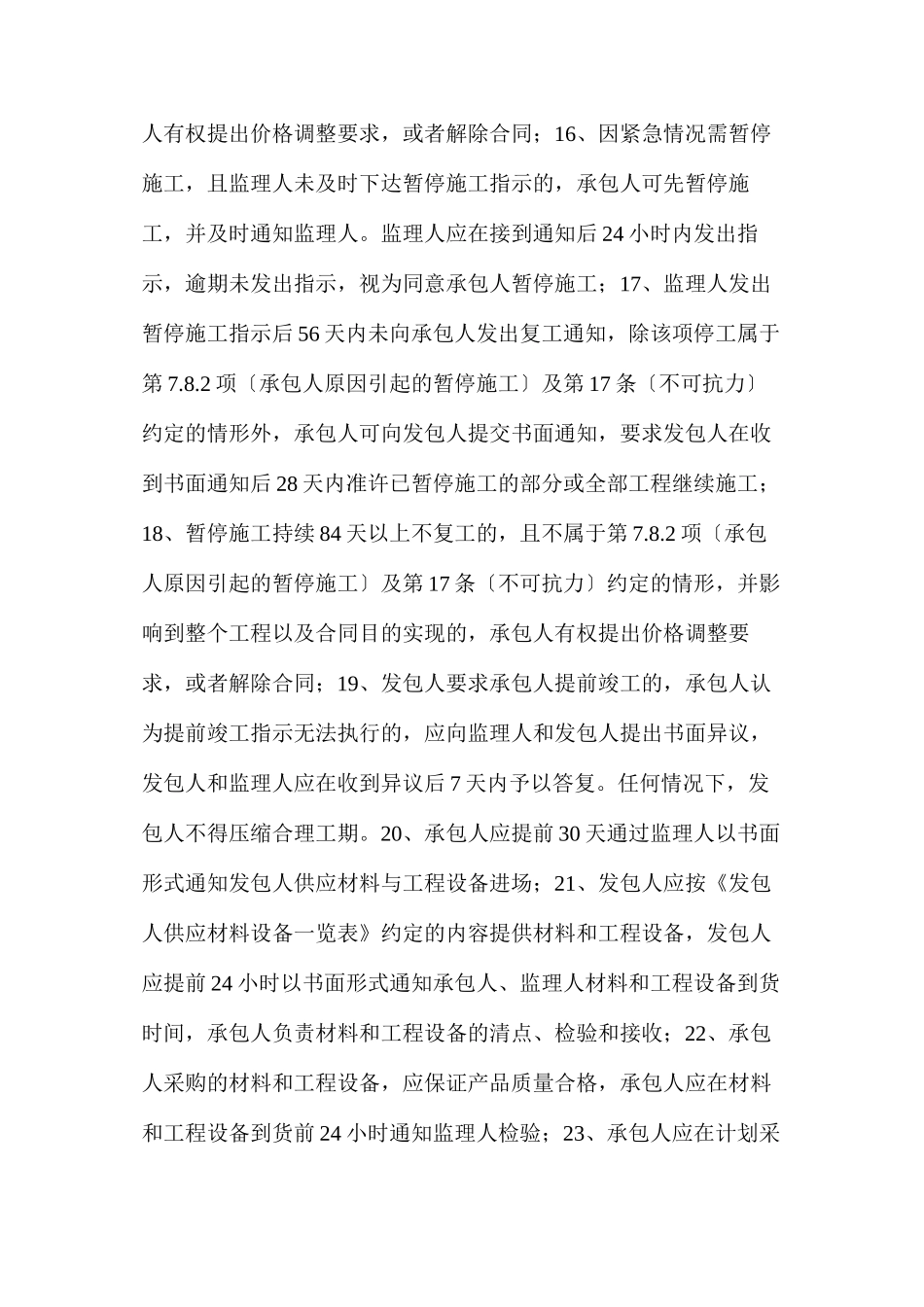

建设工程施工合同管理 60 个关键时间限制点分享1、发包人至迟不得晚于第 7.3.2 项〔开工通知〕载明的开工日期前 14 天向承包人提供图纸;2、发包人更换发包人代表的,应提前 7 天书面通知承包人;3、除专用合同条款另有约定外,发包人应最迟于开工日期 7 天前向承包人移交施工现场;4、除专用合同条款另有约定外,发包人应在收到承包人要求提供资金来源证明的书面通知后 28 天内,向承包人提供能够根据合同约定支付合同价款的相应资金来源证明;5、承包人需要更换项目经理的,应提前 14 天书面通知发包人和监理人,并征得发包人书面同意;6、发包人有权书面通知承包人更换其认为不称职的项目经理,通知中应当载明要求更换的理由。承包人应在接到更换通知后 14 天内向发包人提出书面的改进报告。发包人收到改进报告后仍要求更换的,承包人应在接到第二次更换通知的 28 天内进行更换,并将新任命的项目经理的注册执业资格、管理经验等资料书面通知发包人;7、承包人更换主要施工管理人员时,应提前 7天书面通知监理人,并征得发包人书面同意。通知中应当载明继任人员的注册执业资格、管理经验等资料;8、除专用合同条款另有约定外,承包人的主要施工管理人员离开施工现场每月累计不超过 5天的,应报监理人同意;离开施工现场每月累计超过 5 天的,应通知监理人,并征得发包人书面同意。9、发包人更换总监理工程师的,监理人应提前 7 天书面通知承包人;更换其他监理人员,监理人应提前 48 小时书面通知承包人。10、监理人应根据发包人的授权发出监理指示。监理人员可以口头形式发出指示,该指示与书面形式的指示具有同等法律效力,但必须在发出口头指示后 24 小时内补发书面监理指示,补发的书面监理指示应与口头指示一致;11、承包人对监理人发出的指示有疑问的,应向监理人提出书面异议,监理人应在 48 小时内对该指示予以确认、更改或撤销,监理人逾期未回复的,承包人有权拒绝执行上述指示;12、除专用合同条款另有约定外,工程隐蔽部位经承包人自检确认具备覆盖条件的,承包人应在共同检查前 48 小时书面通知监理人检查,通知中应载明隐蔽检查的内容、时间和地点,并应附有自检记录和必要的检查资料;13、除专用合同条款另有约定外,监理人不能按时进行检查的,应在检查前 24 小时向承包人提交书面延期要求,但延期不能超过 48小时,由此导致工期延误的,工期应予以顺延;14、除专用合同条款另有约定外,承...
