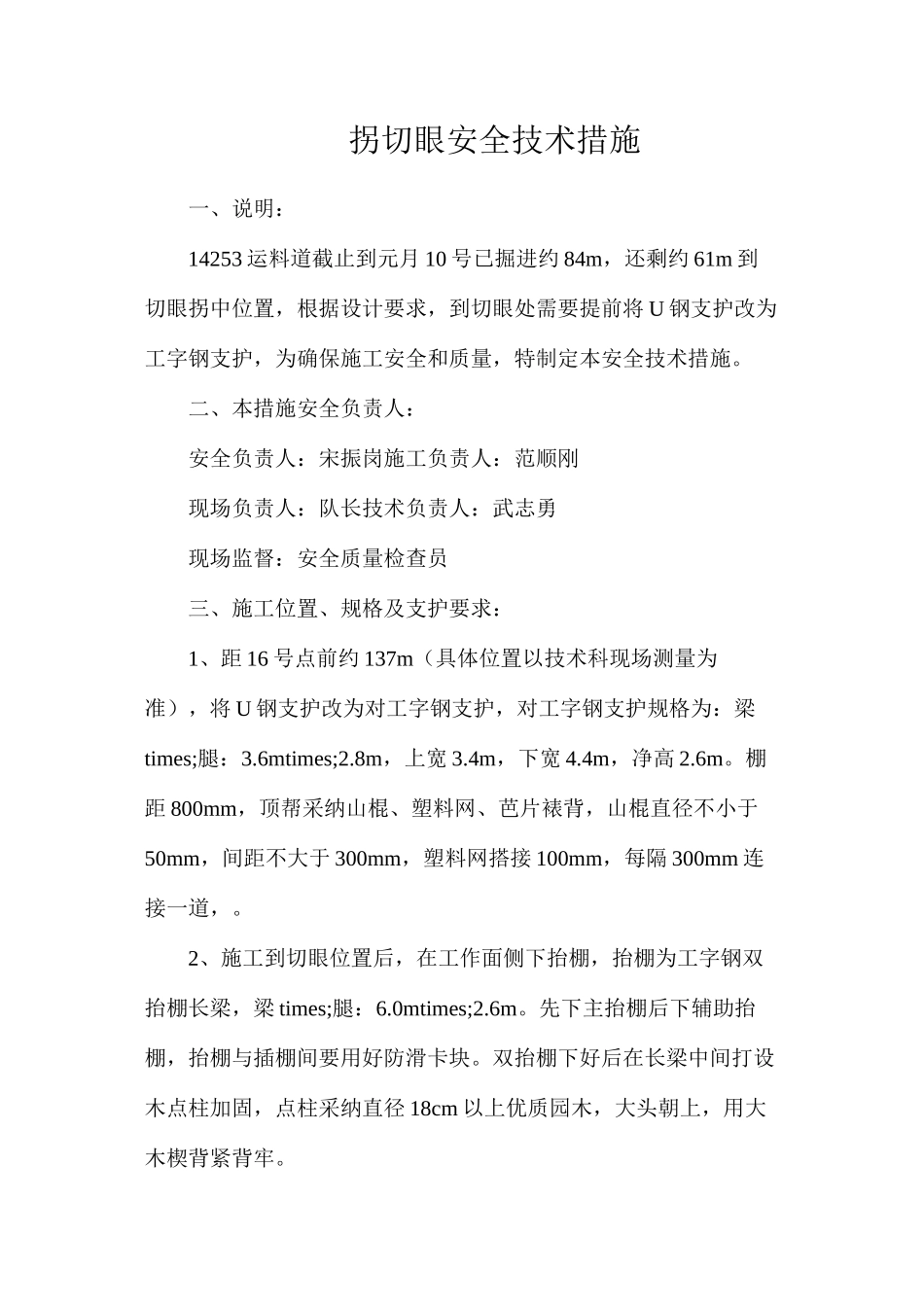

拐切眼安全技术措施一、说明:14253 运料道截止到元月 10 号已掘进约 84m,还剩约 61m 到切眼拐中位置,根据设计要求,到切眼处需要提前将 U 钢支护改为工字钢支护,为确保施工安全和质量,特制定本安全技术措施
二、本措施安全负责人:安全负责人:宋振岗施工负责人:范顺刚现场负责人:队长技术负责人:武志勇现场监督:安全质量检查员三、施工位置、规格及支护要求:1、距 16 号点前约 137m(具体位置以技术科现场测量为准),将 U 钢支护改为对工字钢支护,对工字钢支护规格为:梁times;腿:3
6mtimes;2
8m,上宽 3
4m,下宽 4
4m,净高 2
棚距 800mm,顶帮采纳山棍、塑料网、芭片裱背,山棍直径不小于50mm,间距不大于 300mm,塑料网搭接 100mm,每隔 300mm 连接一道,
2、施工到切眼位置后,在工作面侧下抬棚,抬棚为工字钢双抬棚长梁,梁 times;腿:6
0mtimes;2
先下主抬棚后下辅助抬棚,抬棚与插棚间要用好防滑卡块
双抬棚下好后在长梁中间打设木点柱加固,点柱采纳直径 18cm 以上优质园木,大头朝上,用大木楔背紧背牢

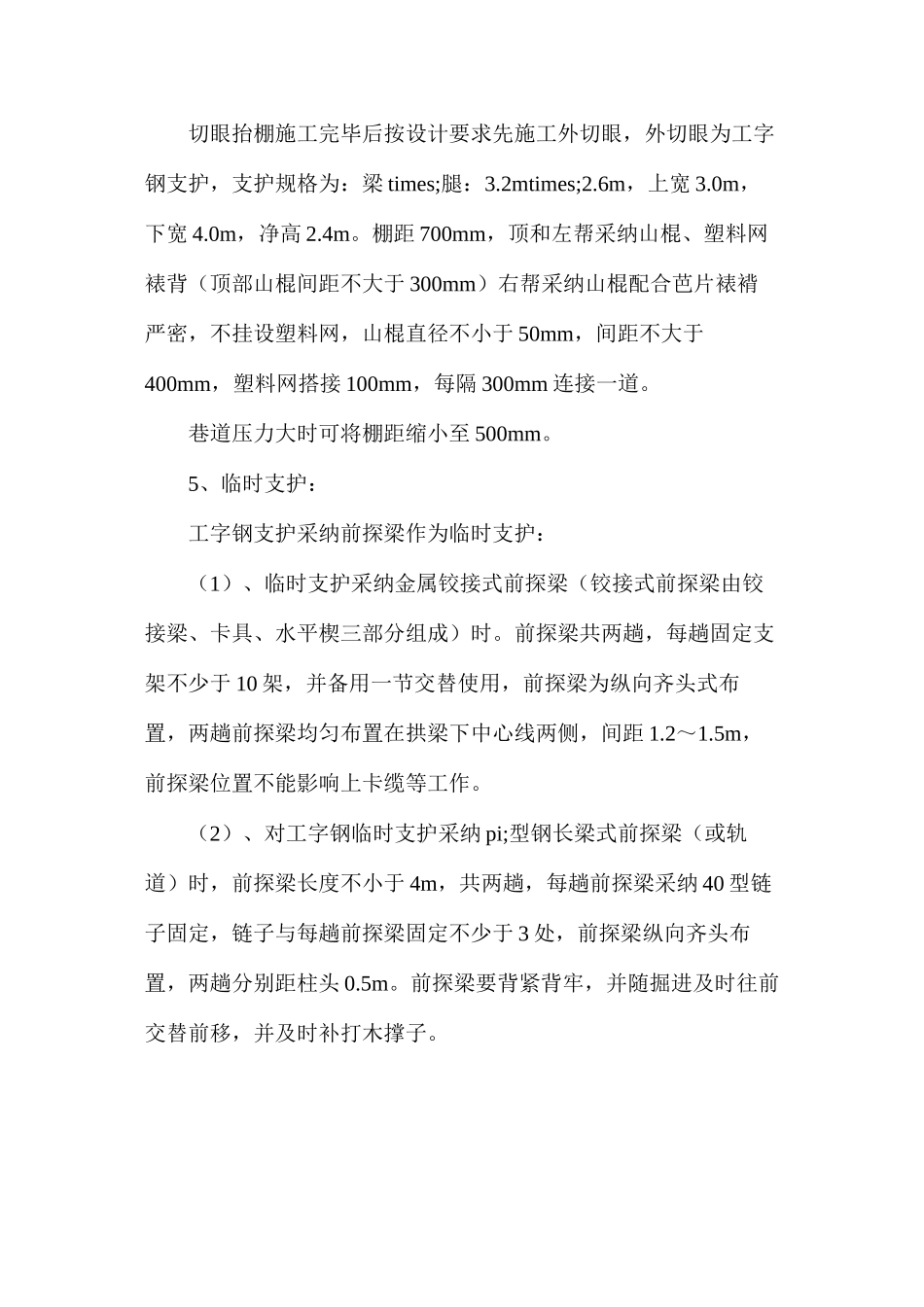

切眼抬棚施工完毕后按设计要求先施工外切眼,外切眼为工字钢支护,支护规格为:梁 times;腿:3
2mtimes;2
6m,上宽 3
0m,下宽 4
0m,净高 2
棚距 700mm,顶和左帮采纳山棍、塑料网裱背(顶部山棍间距不大于 300mm)右帮采纳山棍配合芭片裱褙严密,不挂设塑料网,山棍直径不小于 50mm,间距不大于400mm,塑料网搭接 100mm,每隔 300mm 连接一道
巷道压力大时可将棚距缩小至 500mm
5、临时支护:工字钢支护采纳前探梁作为临时支护:(1)、临时支护采纳金属铰接式前探梁(铰接式前探梁由铰接梁、卡具、水平楔三部分组成)时

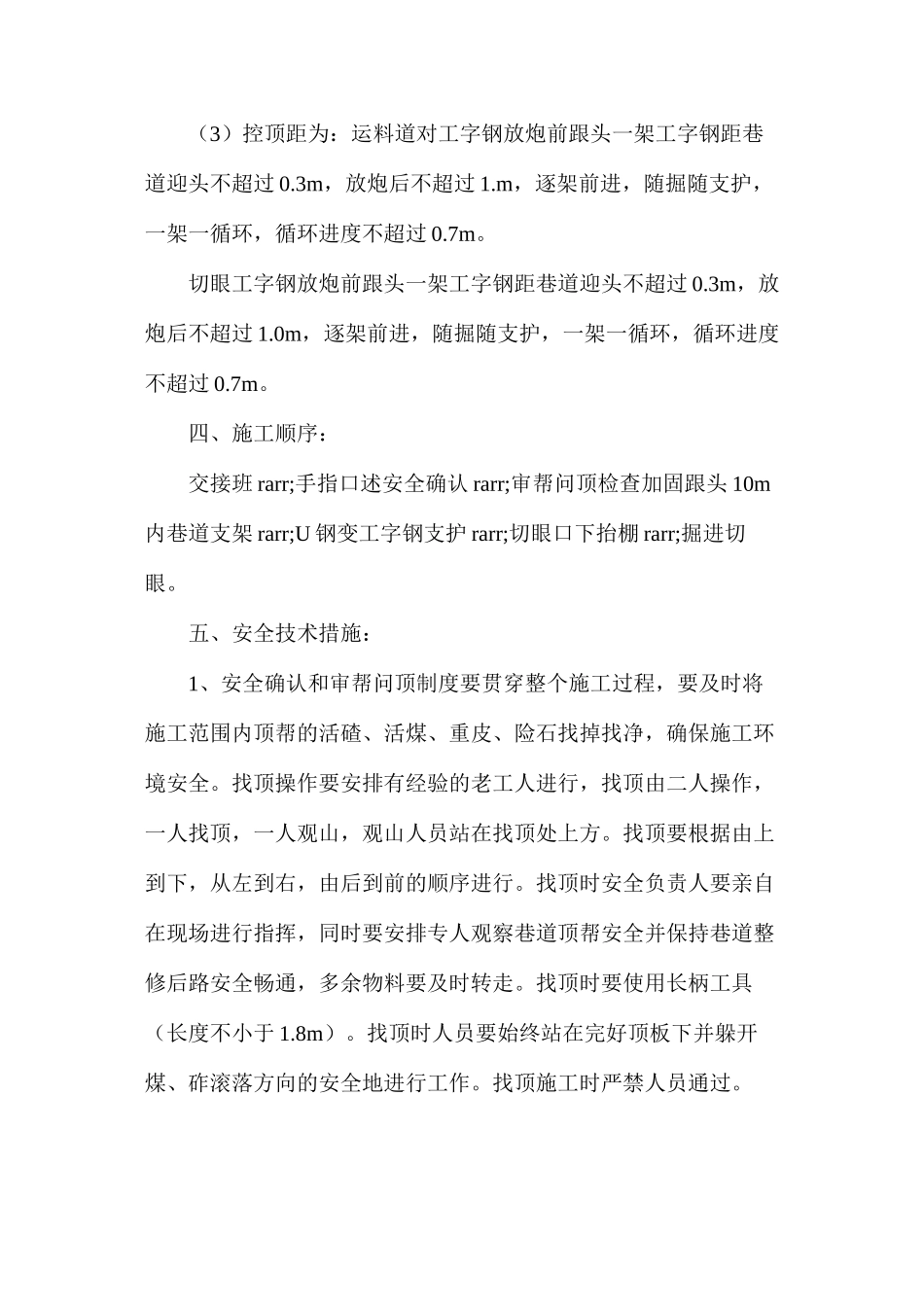

前探梁共两趟,每趟固定支架
