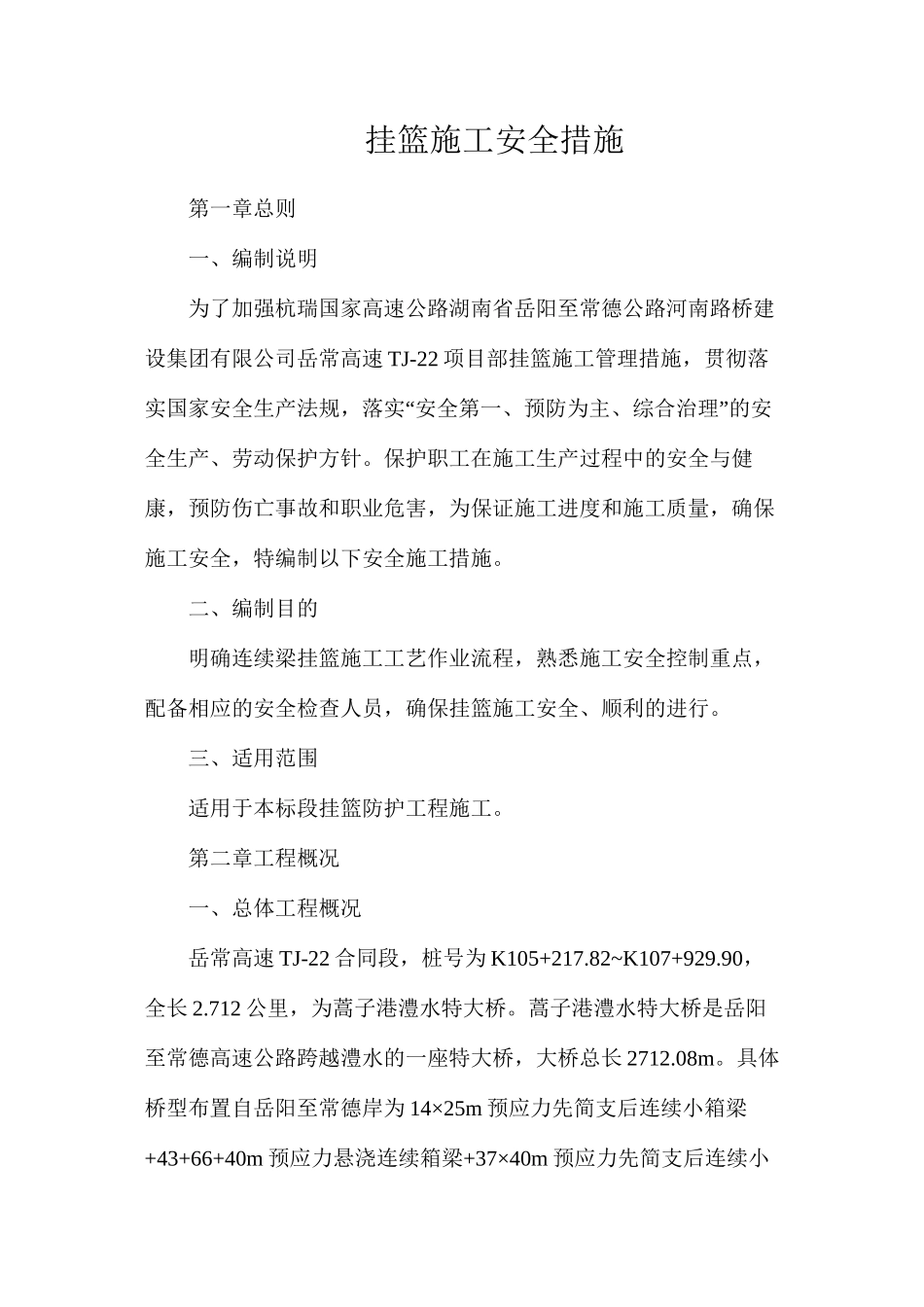

挂篮施工安全措施第一章总则一、编制说明为了加强杭瑞国家高速公路湖南省岳阳至常德公路河南路桥建设集团有限公司岳常高速 TJ-22 项目部挂篮施工管理措施,贯彻落“”实国家安全生产法规,落实 安全第一、预防为主、综合治理 的安全生产、劳动保护方针
保护职工在施工生产过程中的安全与健康,预防伤亡事故和职业危害,为保证施工进度和施工质量,确保施工安全,特编制以下安全施工措施
二、编制目的明确连续梁挂篮施工工艺作业流程,熟悉施工安全控制重点,配备相应的安全检查人员,确保挂篮施工安全、顺利的进行
三、适用范围适用于本标段挂篮防护工程施工
第二章工程概况一、总体工程概况岳常高速 TJ-22 合同段,桩号为 K105+217
82~K107+929
90,全长 2
712 公里,为蒿子港澧水特大桥
蒿子港澧水特大桥是岳阳至常德高速公路跨越澧水的一座特大桥,大桥总长 2712
具体桥型布置自岳阳至常德岸为 14×25m 预应力先简支后连续小箱梁+43+66+40m 预应力悬浇连续箱梁+37×40m 预应力先简支后连续小箱梁+66+3×106+66m 预应力悬浇连续箱梁+11×25m 预应力先简支后连续小箱梁

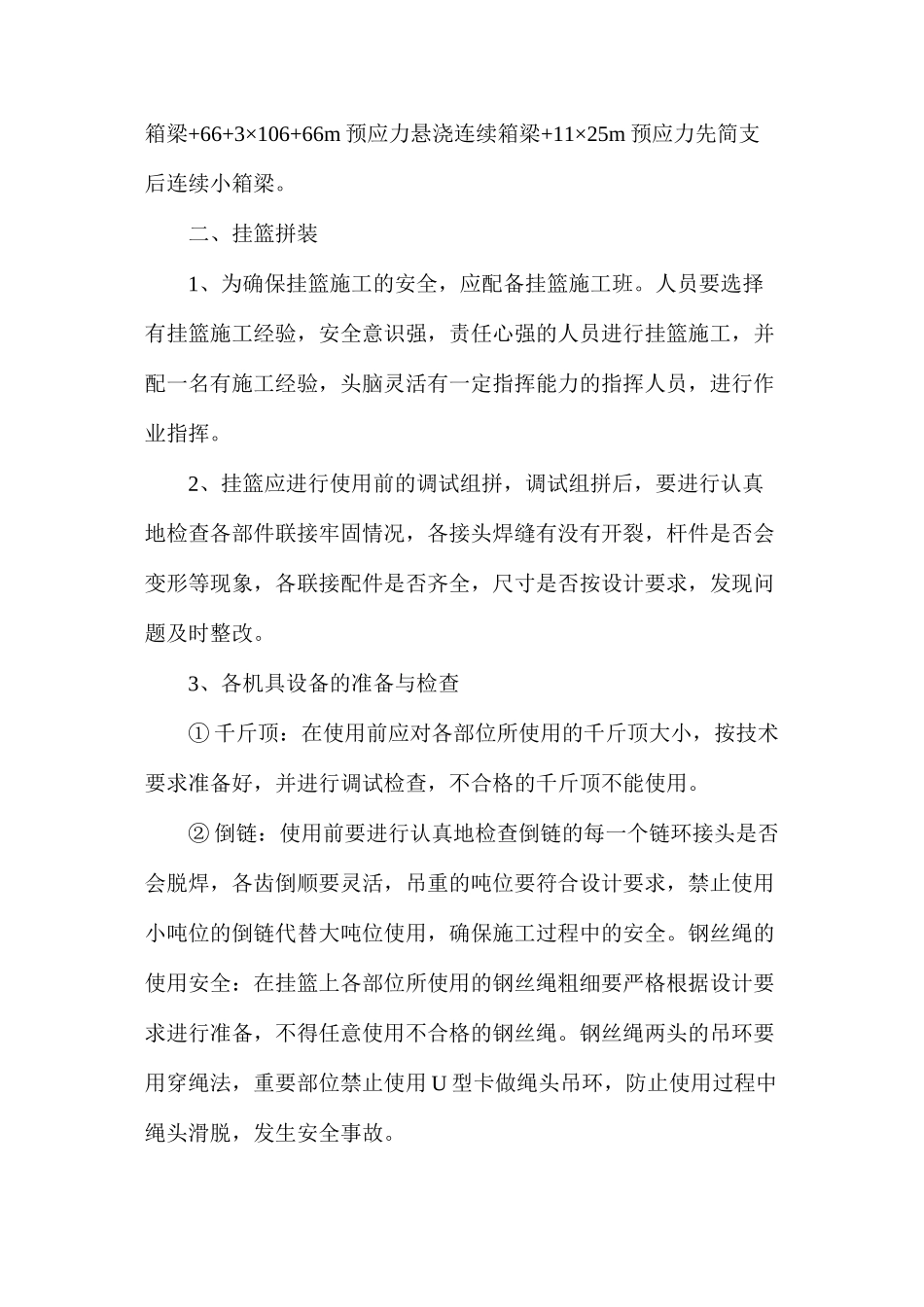

二、挂篮拼装1、为确保挂篮施工的安全,应配备挂篮施工班
人员要选择有挂篮施工经验,安全意识强,责任心强的人员进行挂篮施工,并配一名有施工经验,头脑灵活有一定指挥能力的指挥人员,进行作业指挥
2、挂篮应进行使用前的调试组拼,调试组拼后,要进行认真地检查各部件联接牢固情况,各接头焊缝有没有开裂,杆件是否会变形等现象,各联接配件是否齐全,尺寸是否按设计要求,发现问题及时整改
3、各机具设备的准备与检查① 千斤顶:在使用前应对各部位所使用的千斤顶大小,按技术要求准备好,并进行调试检查,不合格的千斤顶不能使用
② 倒链:使用前要进行认真地检查倒链的每一个链环接头是否会脱焊,各齿倒顺要灵活,
