挖孔灌注桩施工技术交底

挖孔灌注桩施工技术交底_第1页
1/8
挖孔灌注桩施工技术交底_第2页
2/8
挖孔灌注桩施工技术交底_第3页
3/8

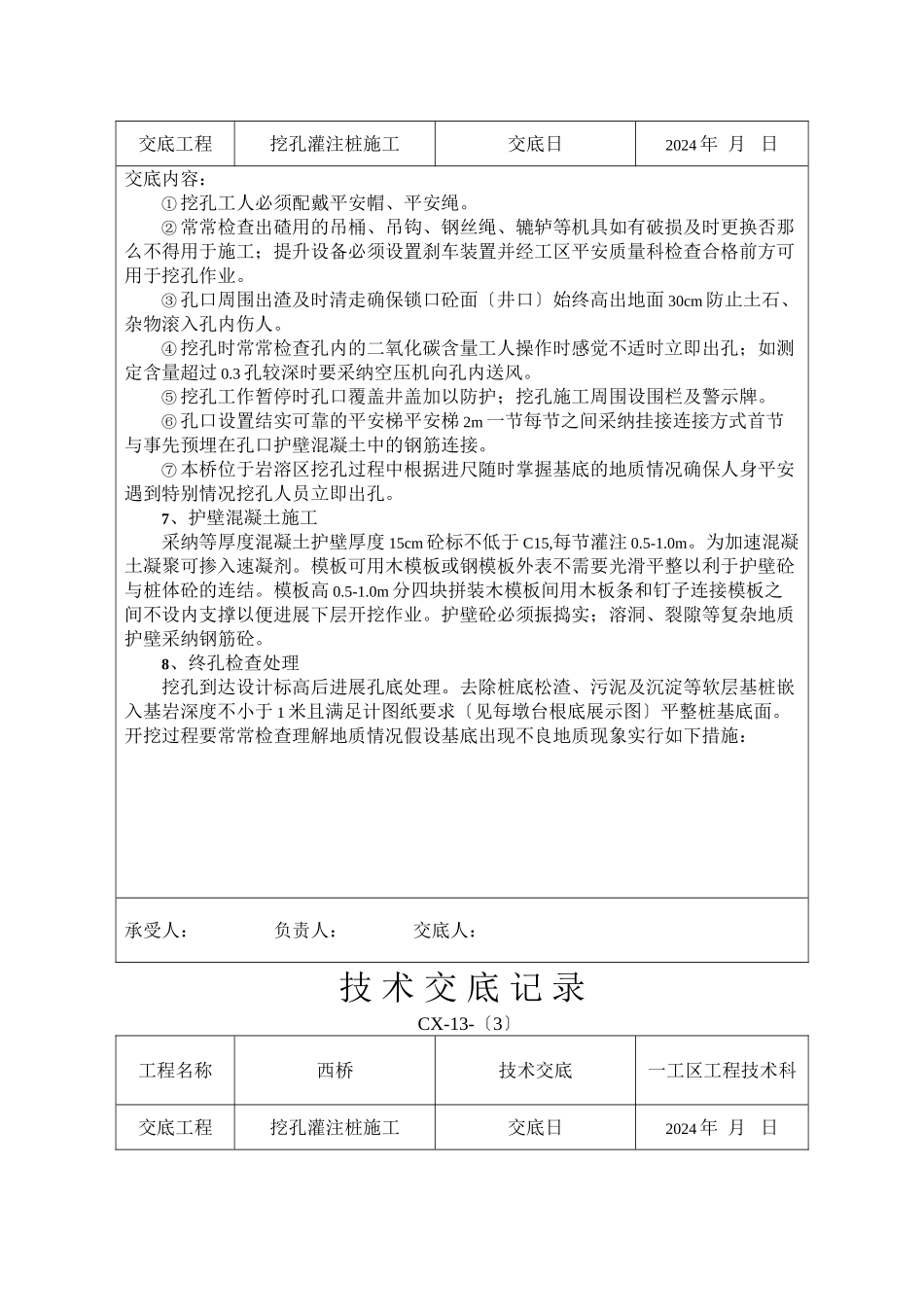

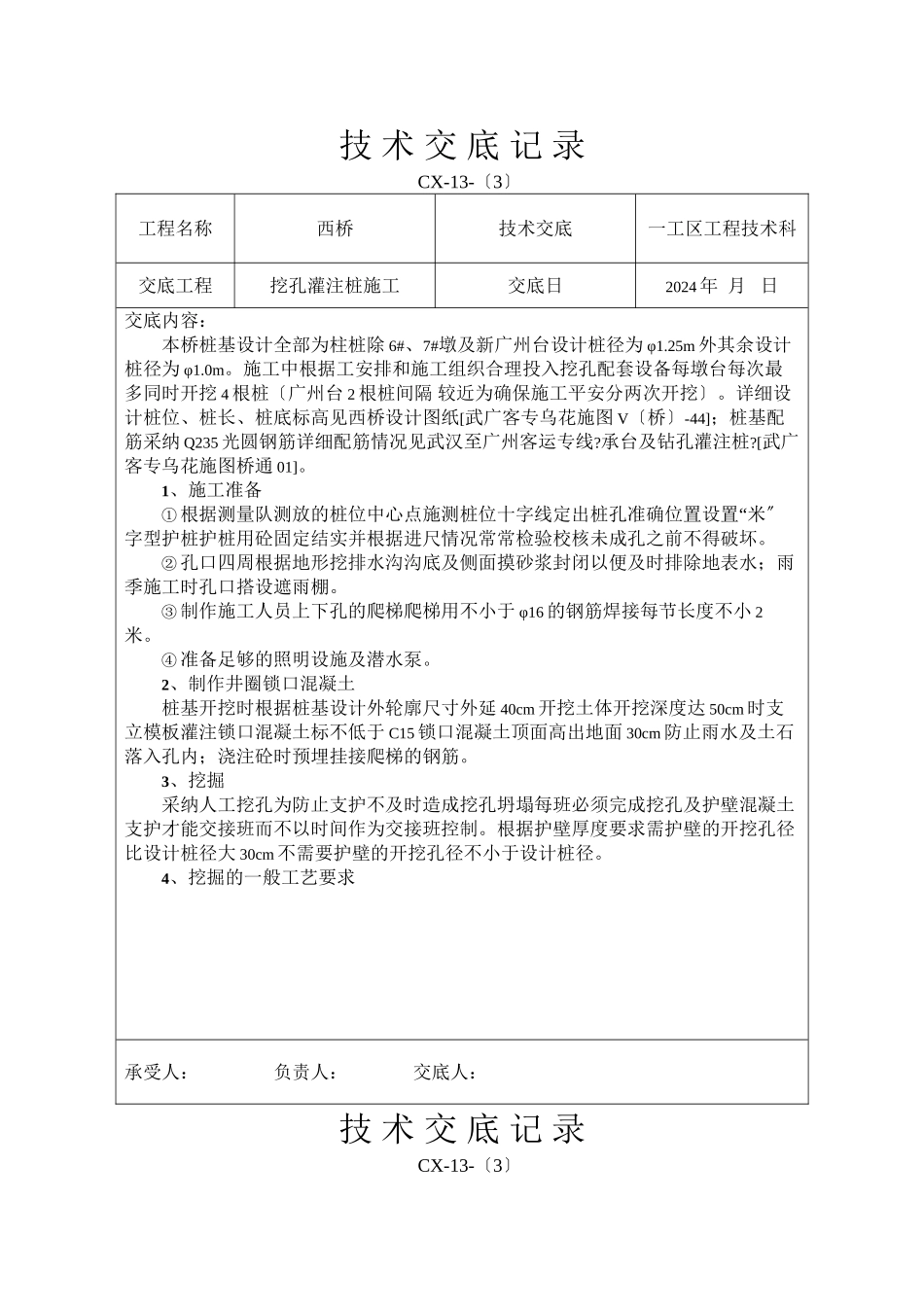

技 术 交 底 记 录 CX-13-〔3〕工程名称西桥技术交底一工区工程技术科交底工程挖孔灌注桩施工交底日2024 年 月 日交底内容:本桥桩基设计全部为柱桩除 6#、7#墩及新广州台设计桩径为 φ1.25m 外其余设计桩径为 φ1.0m。施工中根据工安排和施工组织合理投入挖孔配套设备每墩台每次最多同时开挖 4 根桩〔广州台 2 根桩间隔 较近为确保施工平安分两次开挖〕。详细设计桩位、桩长、桩底标高见西桥设计图纸[武广客专乌花施图 V〔桥〕-44];桩基配筋采纳 Q235 光圆钢筋详细配筋情况见武汉至广州客运专线?承台及钻孔灌注桩?[武广客专乌花施图桥通 01]。1、施工准备①“根据测量队测放的桩位中心点施测桩位十字线定出桩孔准确位置设置 米〞字型护桩护桩用砼固定结实并根据进尺情况常常检验校核未成孔之前不得破坏。② 孔口四周根据地形挖排水沟沟底及侧面摸砂浆封闭以便及时排除地表水;雨季施工时孔口搭设遮雨棚。③ 制作施工人员上下孔的爬梯爬梯用不小于 φ16 的钢筋焊接每节长度不小 2米。④ 准备足够的照明设施及潜水泵。2、制作井圈锁口混凝土桩基开挖时根据桩基设计外轮廓尺寸外延 40cm 开挖土体开挖深度达 50cm 时支立模板灌注锁口混凝土标不低于 C15 锁口混凝土顶面高出地面 30cm 防止雨水及土石落入孔内;浇注砼时预埋挂接爬梯的钢筋。3、挖掘采纳人工挖孔为防止支护不及时造成挖孔坍塌每班必须完成挖孔及护壁混凝土支护才能交接班而不以时间作为交接班控制。根据护壁厚度要求需护壁的开挖孔径比设计桩径大 30cm 不需要护壁的开挖孔径不小于设计桩径。4、挖掘的一般工艺要求 承受人:负责人:交底人: 技 术 交 底 记 录 CX-13-〔3〕工程名称西桥技术交底一工区工程技术科交底工程挖孔灌注桩施工交底日2024 年 月 日交底内容:① 挖掘时不必将孔壁修成光面要使孔壁稍有凹凸不平以增加桩的摩阻力。② 在挖孔过程中常常检查桩孔的尺寸和平面位置:桩位误差不得大于 50mm;倾斜度不超过 5‰;孔径与孔深必须符合设计要求。③ 挖孔时如有水渗入及时灌注护壁混凝土〔掺加速凝剂〕防止水在孔壁浸淌造成坍孔;孔内排水采纳小型水泵抽排。④ 桩孔挖掘及支撑护壁混凝土两道工序连续作业中途不作停顿以防坍孔。⑤ 挖出的土石方不得堆在孔口四周 1 米范围内并及时清走。5、孔内爆破施工为保证施工平安及桩基质量孔内爆破要注意以下事项:① 爆破一律采纳电。② 必须打眼放炮严禁裸露药包。对...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

挖孔灌注桩施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
