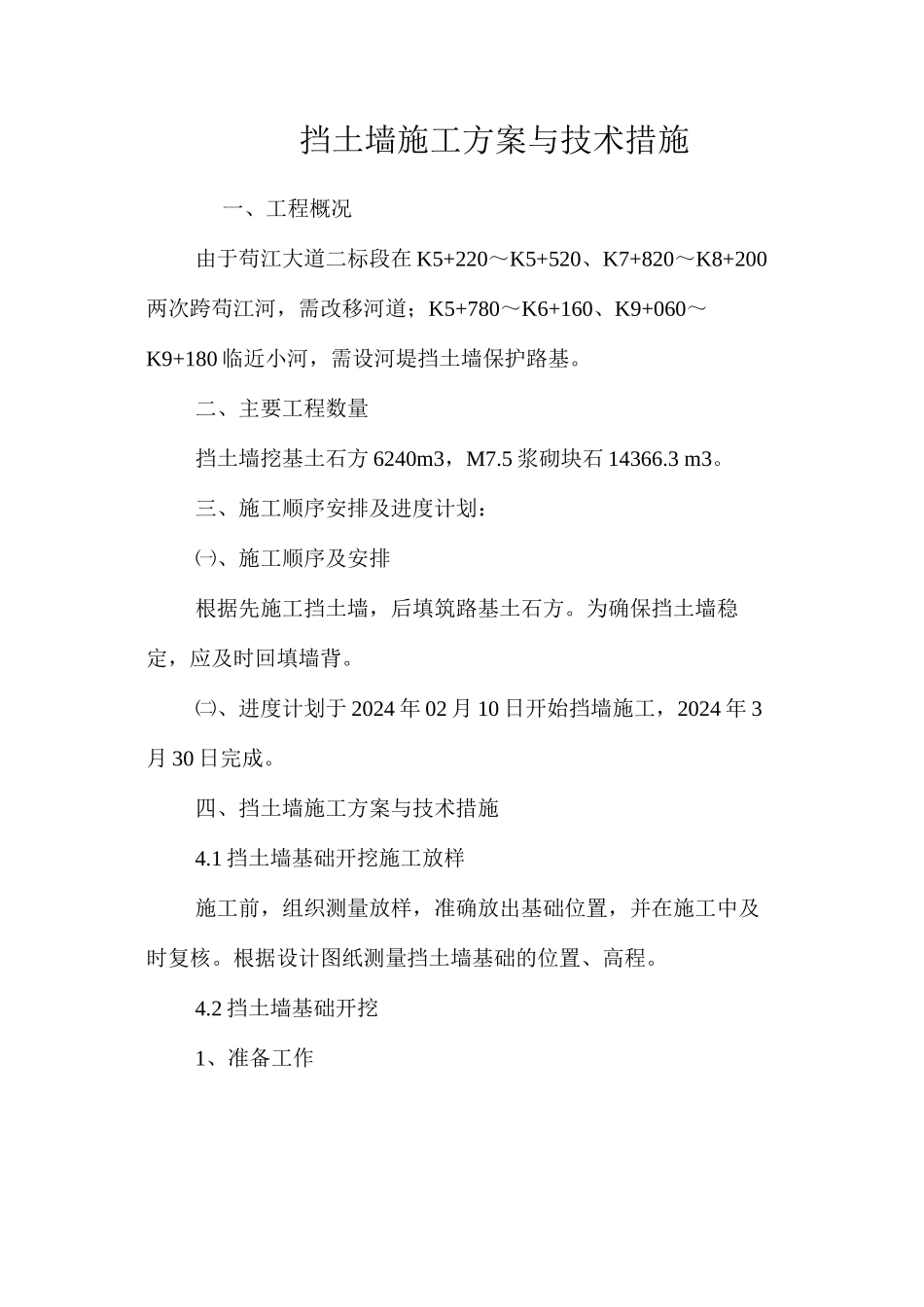

挡土墙施工方案与技术措施 一、工程概况 由于苟江大道二标段在 K5+220~K5+520、K7+820~K8+200两次跨苟江河,需改移河道;K5+780~K6+160、K9+060~K9+180 临近小河,需设河堤挡土墙保护路基
二、主要工程数量 挡土墙挖基土石方 6240m3,M7
5 浆砌块石 14366
三、施工顺序安排及进度计划: ㈠、施工顺序及安排 根据先施工挡土墙,后填筑路基土石方
为确保挡土墙稳定,应及时回填墙背
㈡、进度计划于 2024 年 02 月 10 日开始挡墙施工,2024 年 3月 30 日完成
四、挡土墙施工方案与技术措施 4
1 挡土墙基础开挖施工放样 施工前,组织测量放样,准确放出基础位置,并在施工中及时复核
根据设计图纸测量挡土墙基础的位置、高程

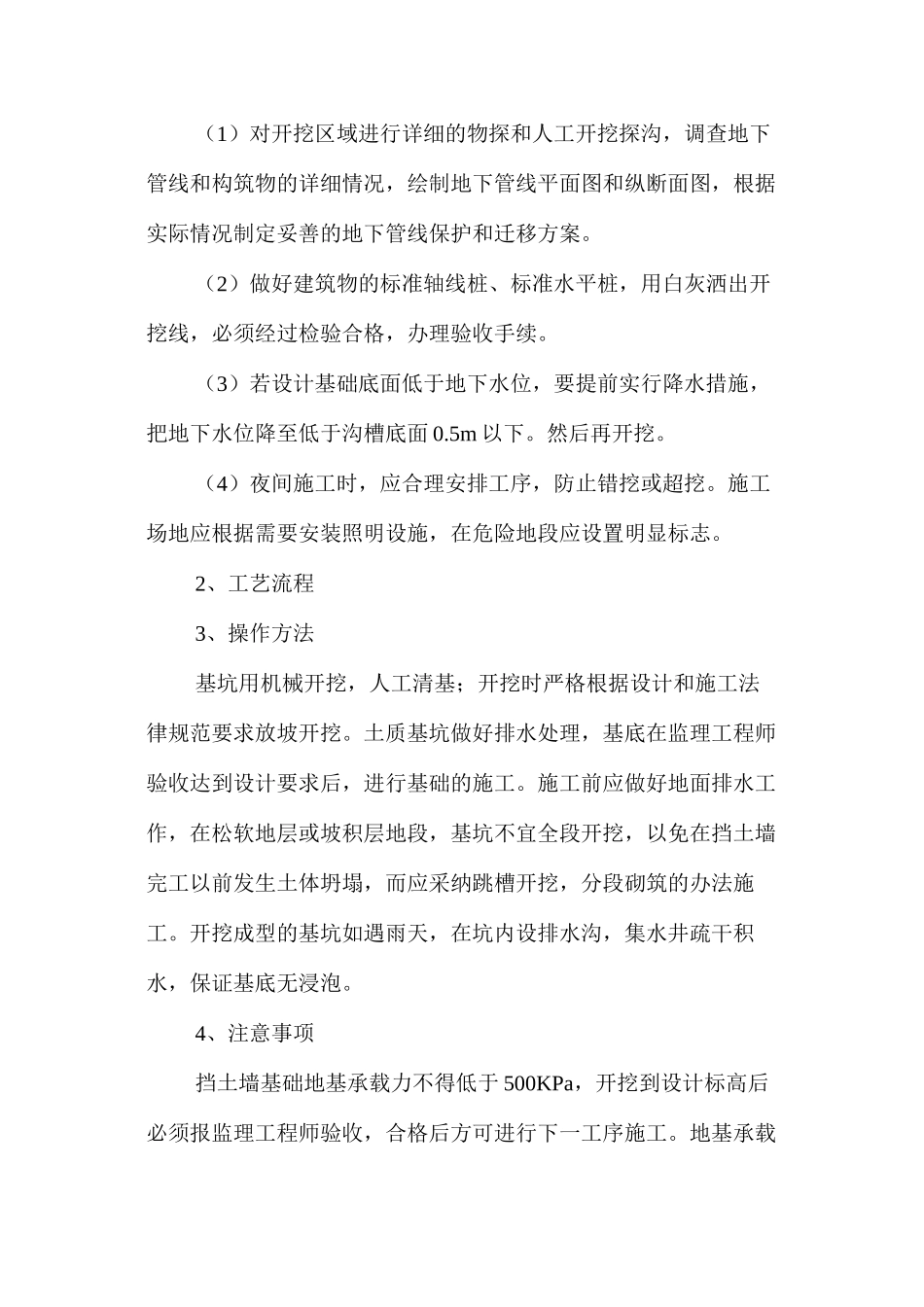

2 挡土墙基础开挖 1、准备工作 (1)对开挖区域进行详细的物探和人工开挖探沟,调查地下管线和构筑物的详细情况,绘制地下管线平面图和纵断面图,根据实际情况制定妥善的地下管线保护和迁移方案
(2)做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验合格,办理验收手续
(3)若设计基础底面低于地下水位,要提前实行降水措施,把地下水位降至低于沟槽底面 0
(4)夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
2、工艺流程 3、操作方法 基坑用机械开挖,人工清基;开挖时严格根据设计和施工法律规范要求放坡开挖
土质基坑做好排水处理,基底在监理工程师验收达到设计要求后,进行基础的施工
施工前应做好地面排水工作,在松软地层或坡积层地段,基坑不宜全段开挖,以免在挡土墙完工以前发生土体坍塌,而应采纳跳槽开挖,分段砌筑的办法施工
开挖成型的基坑如遇雨天,在坑内设排水沟,集水井疏干积水,保证基底
