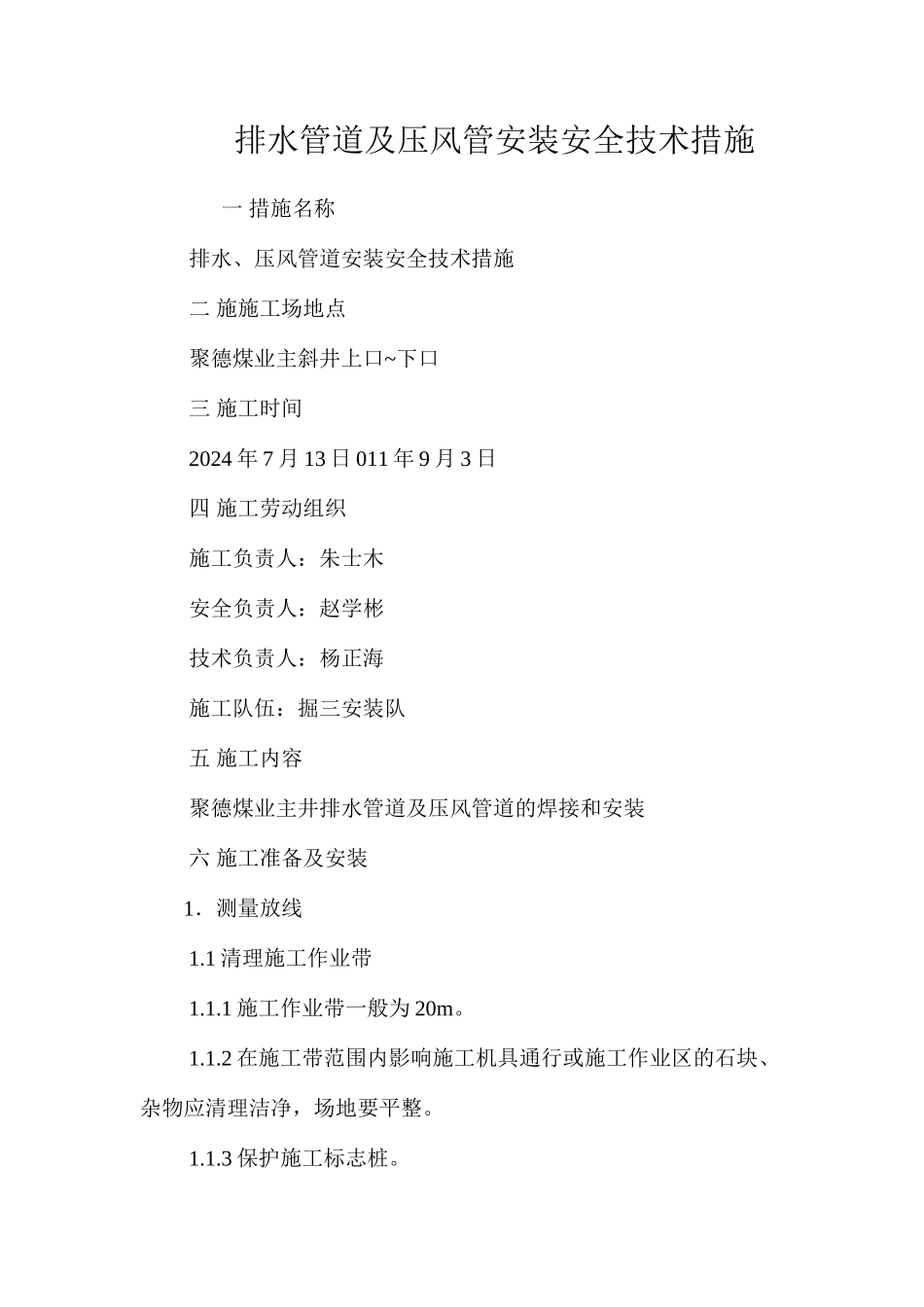

排水管道及压风管安装安全技术措施 一 措施名称 排水、压风管道安装安全技术措施 二 施施工场地点 聚德煤业主斜井上口~下口 三 施工时间 2024 年 7 月 13 日 011 年 9 月 3 日 四 施工劳动组织 施工负责人:朱士木 安全负责人:赵学彬 技术负责人:杨正海 施工队伍:掘三安装队 五 施工内容 聚德煤业主井排水管道及压风管道的焊接和安装 六 施工准备及安装1.测量放线 1
1 清理施工作业带 1
1 施工作业带一般为 20m
2 在施工带范围内影响施工机具通行或施工作业区的石块、杂物应清理洁净,场地要平整
3 保护施工标志桩

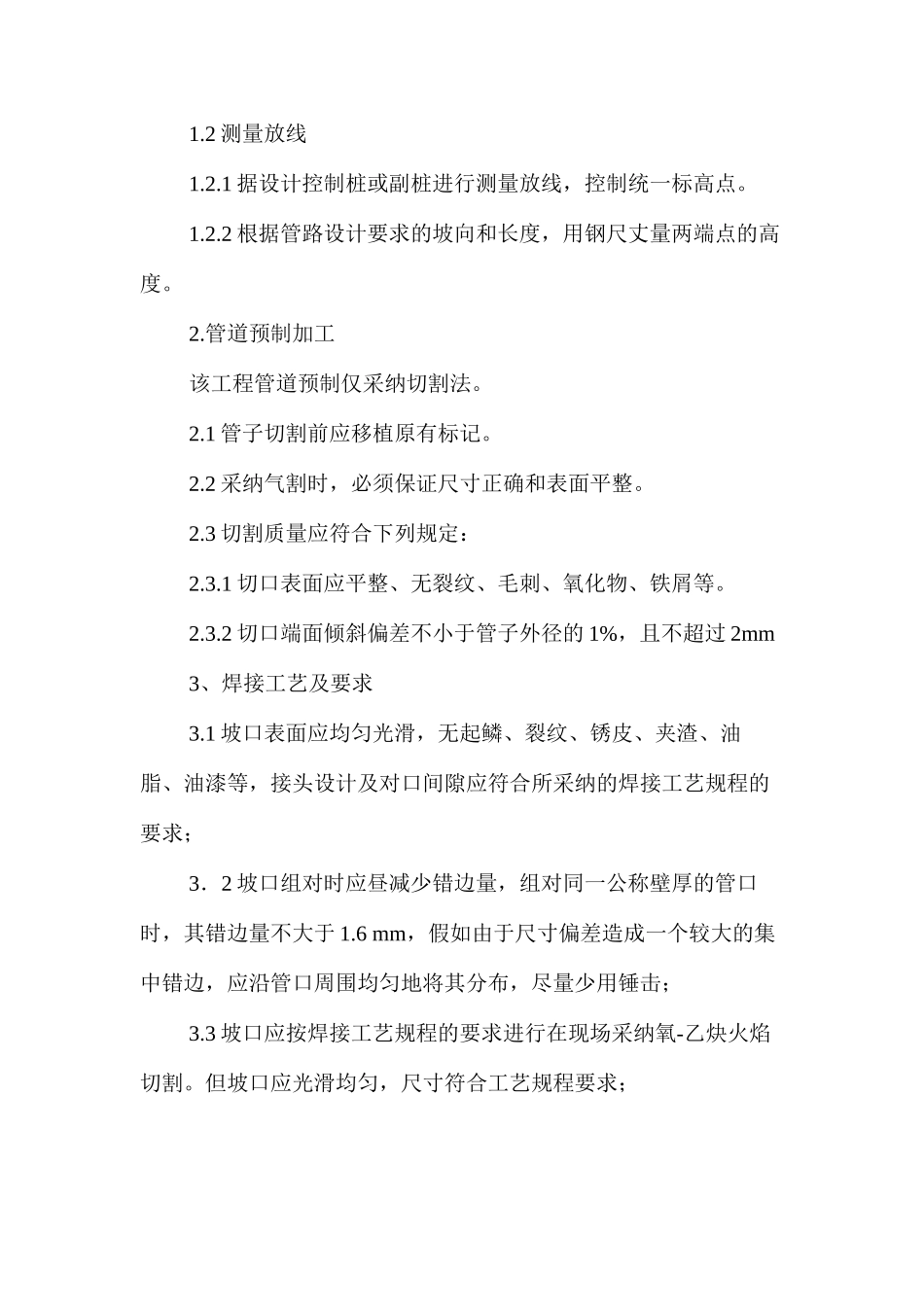

2 测量放线 1
1 据设计控制桩或副桩进行测量放线,控制统一标高点
2 根据管路设计要求的坡向和长度,用钢尺丈量两端点的高度
管道预制加工 该工程管道预制仅采纳切割法
1 管子切割前应移植原有标记
2 采纳气割时,必须保证尺寸正确和表面平整
3 切割质量应符合下列规定: 2
1 切口表面应平整、无裂纹、毛刺、氧化物、铁屑等
2 切口端面倾斜偏差不小于管子外径的 1%,且不超过 2mm 3、焊接工艺及要求 3
1 坡口表面应均匀光滑,无起鳞、裂纹、锈皮、夹渣、油脂、油漆等,接头设计及对口间隙应符合所采纳的焊接工艺规程的要求; 3.2 坡口组对时应昼减少错边量,组对同一公称壁厚的管口时,其错边量不大于 1
6 mm,假如由于尺寸偏差造成一个较大的集中错边,应沿管口周围均匀地将其分布,尽量少用锤击; 3
3 坡口应按焊接工艺规程的要求进行在现场采纳氧-乙炔火焰切割
但坡口应光滑均匀,尺寸符合工艺规程要求; 3
4 坡口和每层焊道上的锈皮及焊渣,在下一步焊接前清除洁净

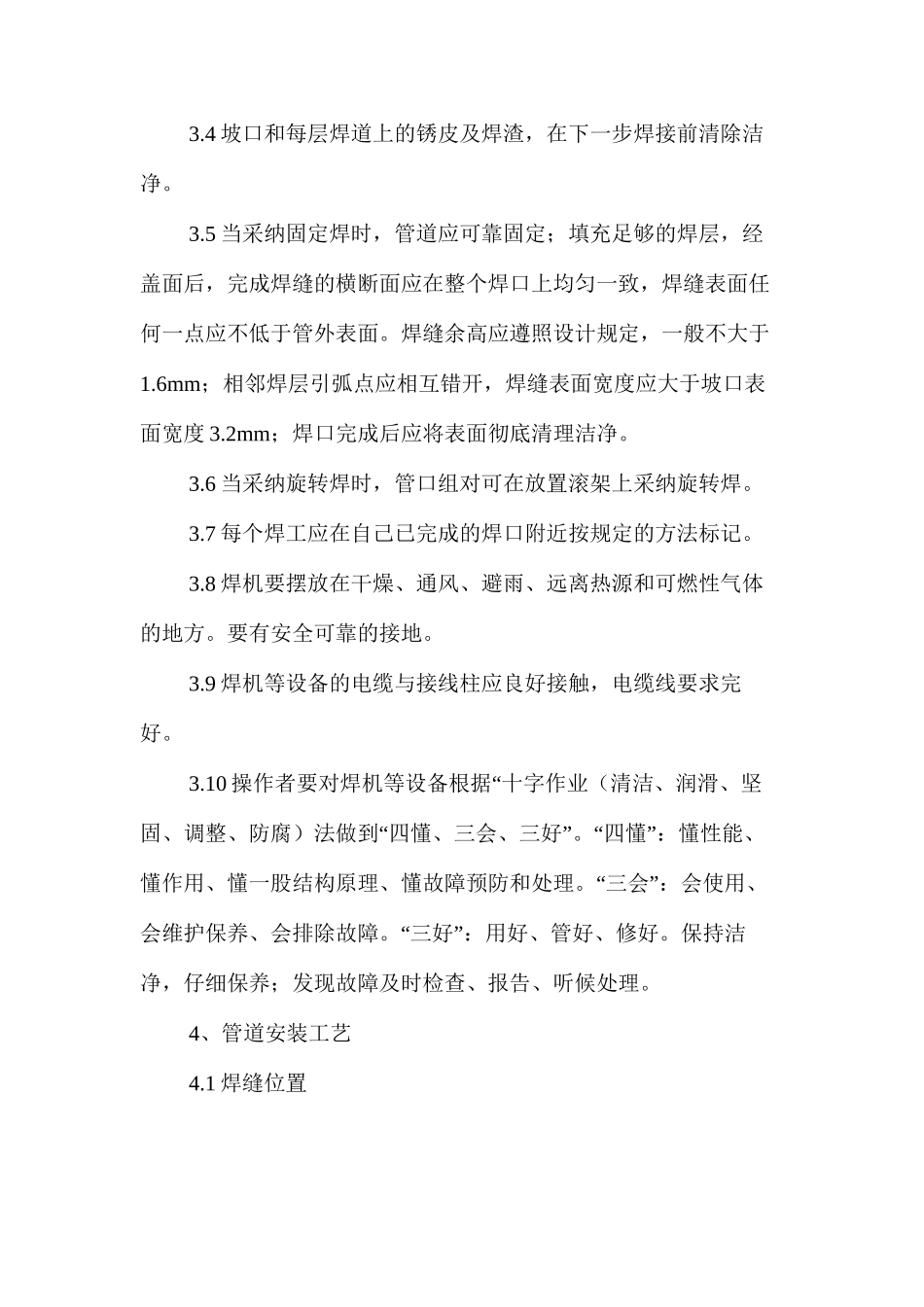

5 当采纳固定焊时,管道应可靠固定;填充足够的焊层,经盖面后,完成焊缝的横断面应在整个焊
