排矸滚笼传动滚轮运输安全技术措施

排矸滚笼传动滚轮运输安全技术措施_第1页
1/5
排矸滚笼传动滚轮运输安全技术措施_第2页
2/5
排矸滚笼传动滚轮运输安全技术措施_第3页
3/5

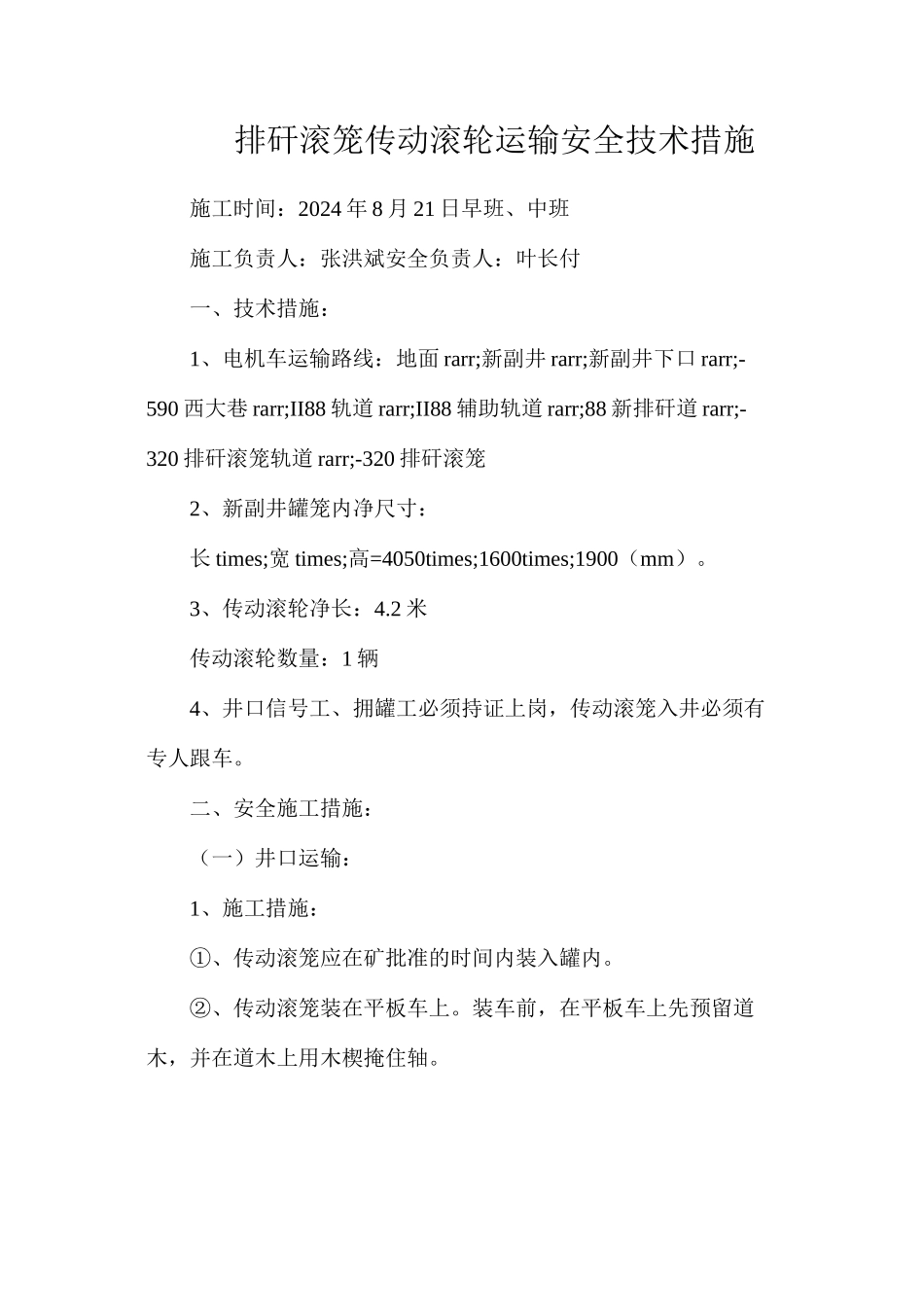

排矸滚笼传动滚轮运输安全技术措施施工时间:2024 年 8 月 21 日早班、中班施工负责人:张洪斌安全负责人:叶长付一、技术措施:1、电机车运输路线:地面 rarr;新副井 rarr;新副井下口 rarr;-590 西大巷 rarr;II88 轨道 rarr;II88 辅助轨道 rarr;88 新排矸道 rarr;-320 排矸滚笼轨道 rarr;-320 排矸滚笼2、新副井罐笼内净尺寸:长 times;宽 times;高=4050times;1600times;1900(mm)。3、传动滚轮净长:4.2 米传动滚轮数量:1 辆4、井口信号工、拥罐工必须持证上岗,传动滚笼入井必须有专人跟车。二、安全施工措施:(一)井口运输:1、施工措施:①、传动滚笼应在矿批准的时间内装入罐内。②、传动滚笼装在平板车上。装车前,在平板车上先预留道木,并在道木上用木楔掩住轴。③、入罐前,用 4 分钢丝绳和拉丝固定,安全负责人检查其装载情况,确认其捆绑牢固可靠、重心没有位移,电瓶连接闭锁可靠,插销连接器已拔升,放置稳固。④、传动滚轮偏斜放置,直至用直木条测量平板车两端与罐笼两端的安全间隙,确保安全间隙一致,不刮刚性罐道。。⑤、为确保车辆在罐内不滑动,由拥罐工负责把平板车两端四个轮子用 4 个木楔掩死后,再用道木配合木楔把平板车两端碰头掩牢。⑥、装罐完毕后,井口拥罐工检查木楔是否牢靠,有无安全隐患,确认无误后,方可通知打点工,联系提升机司机进行匀速起勾。⑦、打点工要精力集中,听清、送准信号,上、下井口应用电话联系清楚,以免发生意外。2、安全措施:①、井口信号工、拥罐工必须经培训合格后,持证上岗。②、传动滚笼准备入罐前,需提前联系调度所和区调度,经同意后方可入罐。(二)、平巷运输:1、施工措施:①、平巷运输前必须向区调度汇报,说明情况,征得同意后,方可开始运送。②、电机车司机运输前,必须检查装车情况,发现松动或偏载,施工负责人必须经过调整直至合格后方可运送。2、安全措施:①、用米的长连杆连接车辆,连杆不得锈蚀变形,两端焊接牢固,符合平巷运送要求。②、电机车司机必须专车运送,不得连挂其它车辆。③、电车司机在行车时,必须检查装车情况,要密切注意前方有无人员行走,路过弯道、西大巷施施工场地点及三岔门时,要减速慢行,摇铃示警。在巷道狭窄和行车安全间距较小的地点,必须安排人员在车辆前后指挥运行,并担当警戒人。④、经过-590 大巷施工警戒处,必须停车联系,经过施工单位同意并由施工单位撤除警戒后,由电机车司机对道况进行安...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

排矸滚笼传动滚轮运输安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
